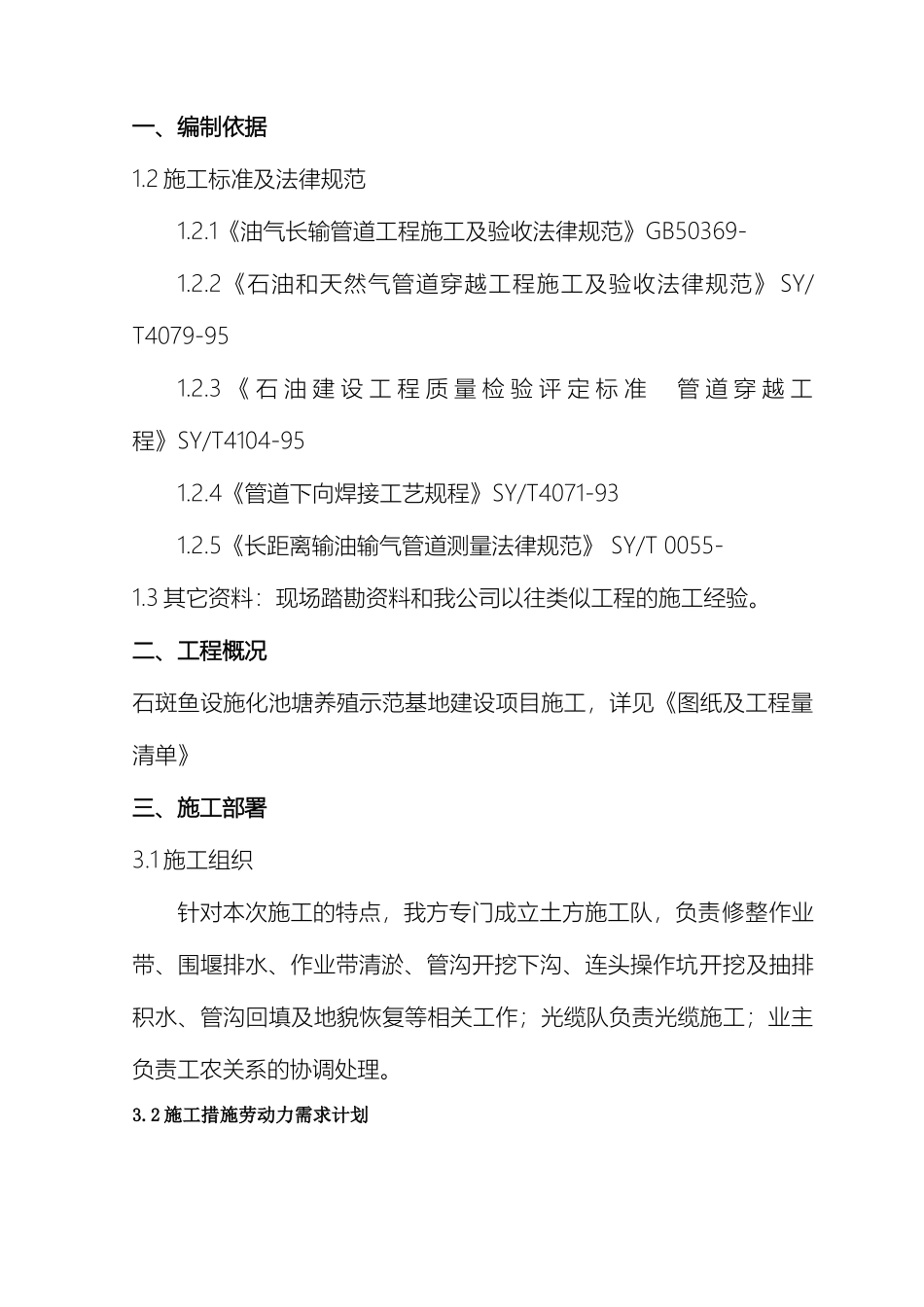

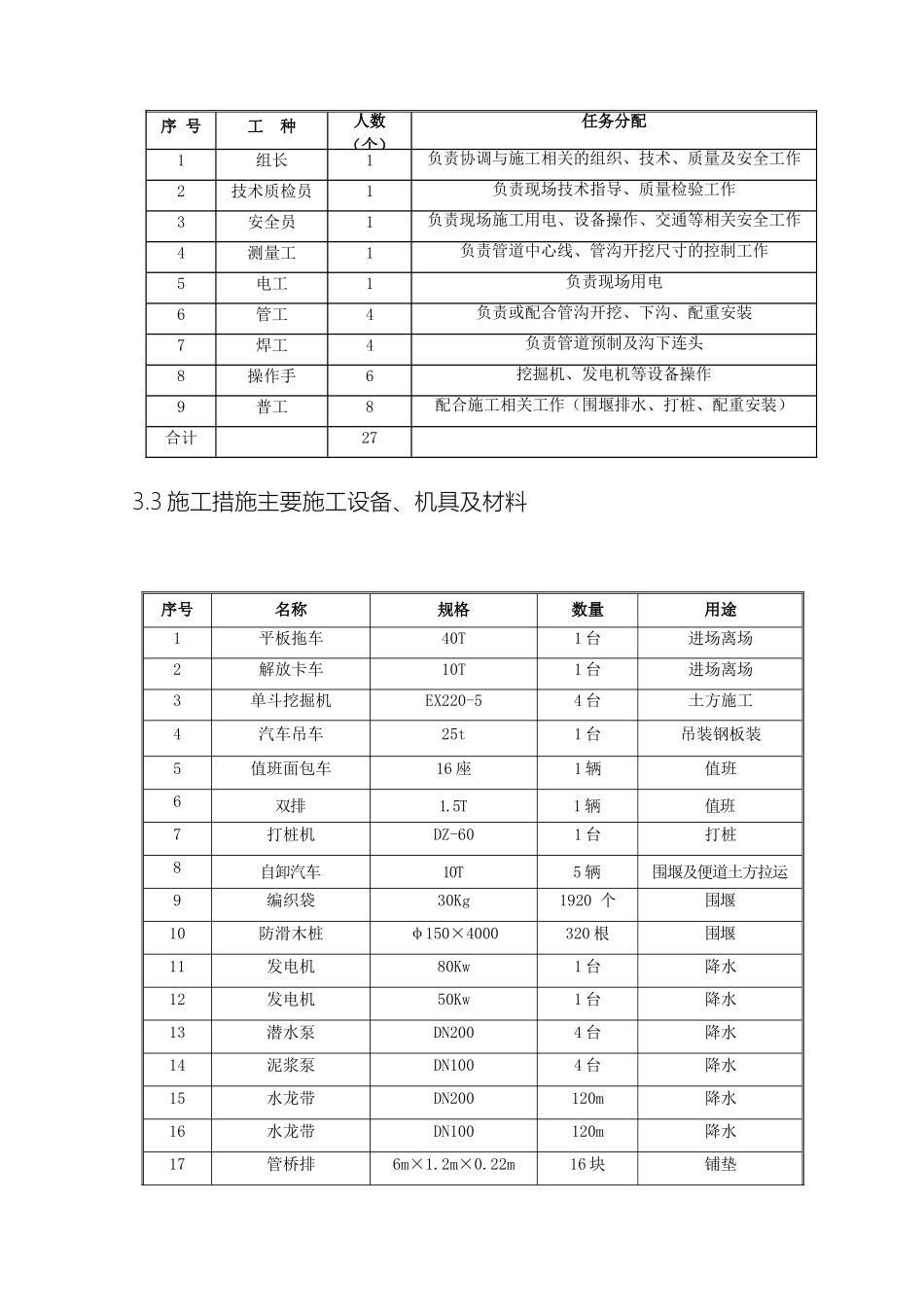

鱼塘施工方案一、编制依据1.2 施工标准及法律规范1.2.1《油气长输管道工程施工及验收法律规范》GB50369- 1.2.2《石油和天然气管道穿越工程施工及验收法律规范》 SY/T4079-951.2.3 《 石 油 建 设 工 程 质 量 检 验 评 定 标 准 管 道 穿 越 工程》SY/T4104-951.2.4《管道下向焊接工艺规程》SY/T4071-931.2.5《长距离输油输气管道测量法律规范》 SY/T 0055- 1.3 其它资料:现场踏勘资料和我公司以往类似工程的施工经验。二、工程概况石斑鱼设施化池塘养殖示范基地建设项目施工,详见《图纸及工程量清单》三、施工部署3.1 施工组织针对本次施工的特点,我方专门成立土方施工队,负责修整作业带、围堰排水、作业带清淤、管沟开挖下沟、连头操作坑开挖及抽排积水、管沟回填及地貌恢复等相关工作;光缆队负责光缆施工;业主负责工农关系的协调处理。3.2 施工措施劳动力需求计划序 号工 种人数(个)任务分配1组长1负责协调与施工相关的组织、技术、质量及安全工作2技术质检员1负责现场技术指导、质量检验工作3安全员1负责现场施工用电、设备操作、交通等相关安全工作4测量工1负责管道中心线、管沟开挖尺寸的控制工作5电工1负责现场用电6管工4负责或配合管沟开挖、下沟、配重安装7焊工4负责管道预制及沟下连头8操作手6挖掘机、发电机等设备操作9普工8配合施工相关工作(围堰排水、打桩、配重安装)合计273.3 施工措施主要施工设备、机具及材料序号名称规格数量用途1平板拖车40T1 台进场离场2解放卡车10T1 台进场离场3单斗挖掘机EX220-54 台土方施工4汽车吊车25t1 台吊装钢板装5值班面包车16 座1 辆值班6双排1.5T1 辆值班7打桩机DZ-601 台打桩8自卸汽车10T5 辆围堰及便道土方拉运9编织袋30Kg 1920 个围堰10防滑木桩φ150×4000320 根围堰11发电机80Kw1 台降水12发电机50Kw1 台降水13潜水泵DN2004 台降水14泥浆泵DN1004 台降水15水龙带DN200120m降水16水龙带DN100120m降水17管桥排6m×1.2m×0.22m16 块铺垫18工字钢钢板桩Ⅰ300 L=8m160 根连头坑壁支护19槽钢挡板[22 槽钢 L=8m38 根坑壁支护20钢板δ=4mm60临时封堵21灯线10A200照明22吊管带20T4 根吊管四、鱼塘穿越施工措施4.1 施工工序:施工准备→测量放线→主管线预制→施工便道修筑→围堰排水→作业带清淤→管沟开挖→管道下沟→管沟回填→鱼塘段两端连头(坑壁支护、抽排积水)→管沟回填及地貌恢复。4.2 准备工作4.2.1 对要施工鱼塘段地...
