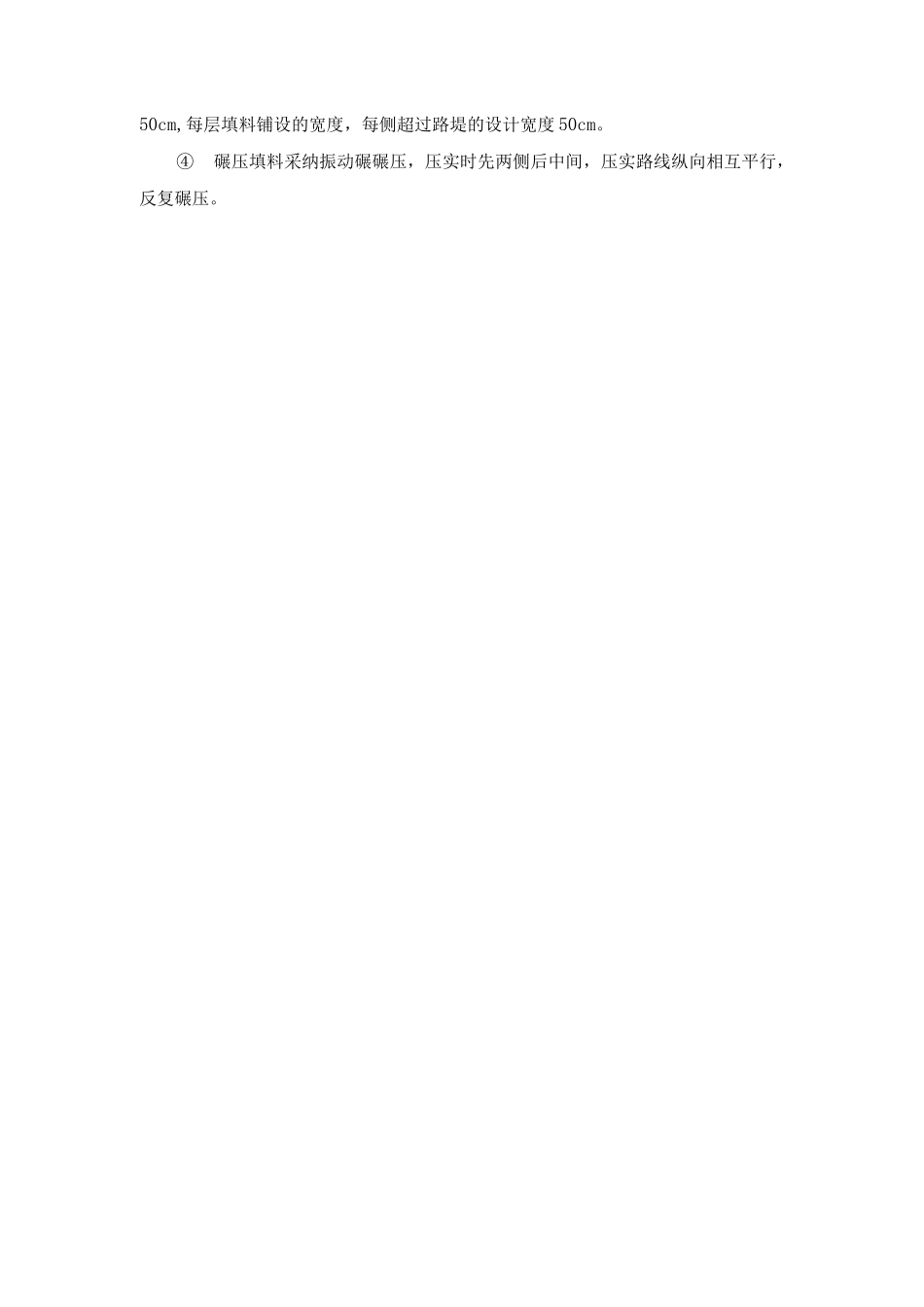

鱼塘清淤回填施工方案及方法1、施工排水施工排水排入附近排水沟内,另根据现场实际情况,我方将投入 4 台抽水水泵,每台水泵每小时抽水 50m 左右,确保水在 3 天内排完。2、淤泥地形联测淤泥清理前进行三方联测,用全站仪测出淤泥开挖面积及淤泥原始高程,作为计算开挖工程量的依据。3、清淤施工(1)开挖探坑确定清淤深度。(2)鱼塘底部淤泥采纳反铲挖掘机开挖直接装自卸车运送至弃土场或监理人指定的地点。(3)底部淤泥实行清理一段回填一段的方法,为施工机械提供临时施工平台,回填高度以高出淤泥 1cm 为宜。(4)清淤施工至上而下,清理一个鱼塘及时回填一个,确保在工期内回填填完毕。(5)清淤原则① 清淤必须洁净彻底不留死角。② 清淤深度视现场情况而定,标准以能保证工程质量为宜。③ 清淤前后及时拍照存证。4、土方填筑(1)土料选用土料选用甲方指定的取料场。(2)填筑方法① 回填土前应清除基底淤泥,排除积水,并在四周设排水沟及集水坑,防止水流入填方区。② 填土前应检验其土料、含水量是否在控制范围内。土料含水量一般以手握成团,落地开花为适宜。当含水量过大,应实行翻松、晾干、风干、换土回填、掺入干土或其他吸水性材料等措施,防止出现橡皮土。③回填时分层控制填料标高,分层摊铺,分层碾压。填料分层松铺厚度不大于50cm,每层填料铺设的宽度,每侧超过路堤的设计宽度 50cm。④碾压填料采纳振动碾碾压,压实时先两侧后中间,压实路线纵向相互平行,反复碾压。
