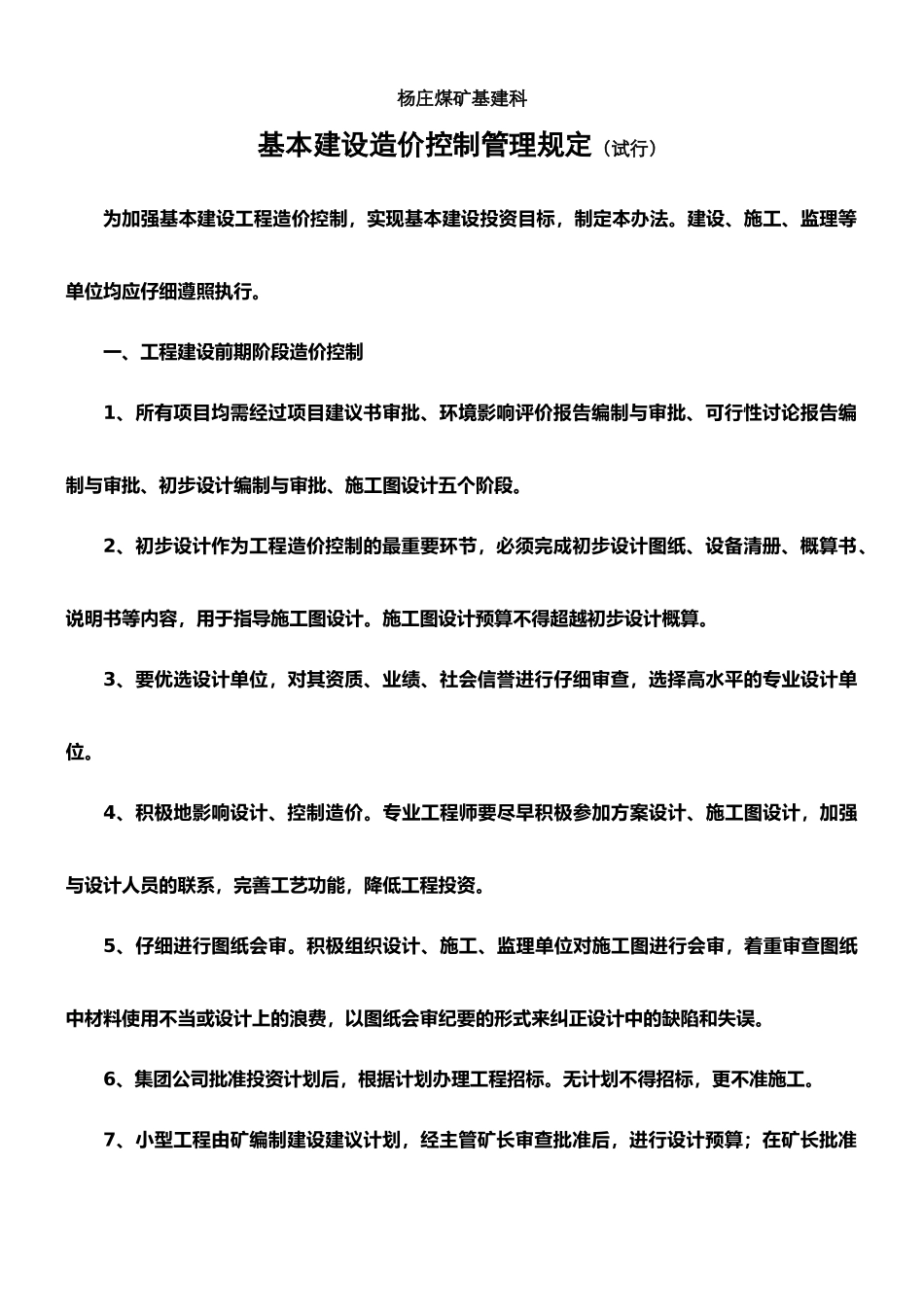

杨庄煤矿基建科基本建设造价控制管理规定(试行)为加强基本建设工程造价控制,实现基本建设投资目标,制定本办法
建设、施工、监理等单位均应仔细遵照执行
一、工程建设前期阶段造价控制1、所有项目均需经过项目建议书审批、环境影响评价报告编制与审批、可行性讨论报告编制与审批、初步设计编制与审批、施工图设计五个阶段
2、初步设计作为工程造价控制的最重要环节,必须完成初步设计图纸、设备清册、概算书、说明书等内容,用于指导施工图设计

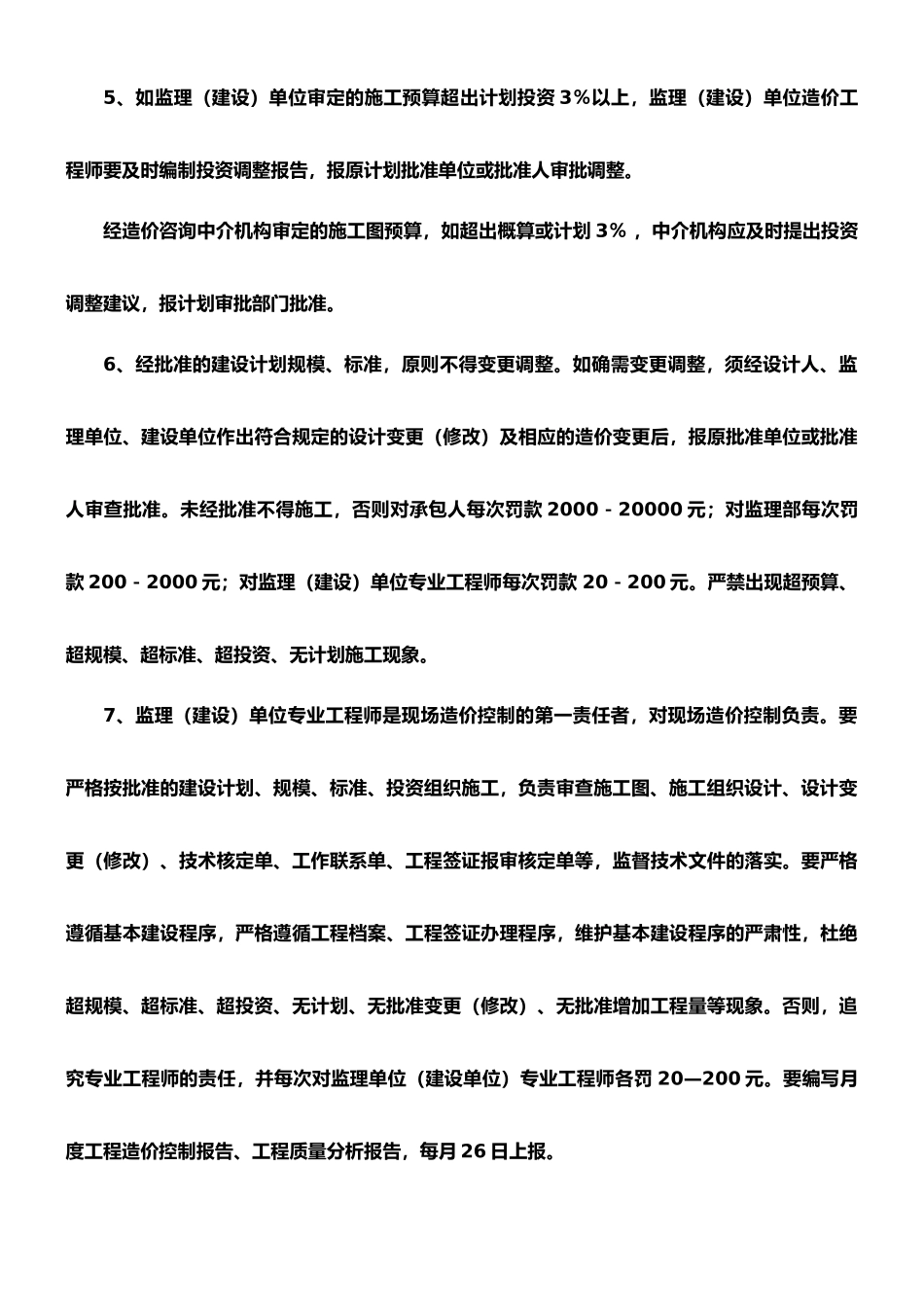

施工图设计预算不得超越初步设计概算
3、要优选设计单位,对其资质、业绩、社会信誉进行仔细审查,选择高水平的专业设计单位
4、积极地影响设计、控制造价
专业工程师要尽早积极参加方案设计、施工图设计,加强与设计人员的联系,完善工艺功能,降低工程投资
5、仔细进行图纸会审
积极组织设计、施工、监理单位对施工图进行会审,着重审查图纸中材料使用不当或设计上的浪费,以图纸会审纪要的形式来纠正设计中的缺陷和失误
6、集团公司批准投资计划后,根据计划办理工程招标
无计划不得招标,更不准施工
7、小型工程由矿编制建设建议计划,经主管矿长审查批准后,进行设计预算;在矿长批准建设规模、标准、投资后,列入正式计划;基建科办理完善的开工手续
开工手续包括以下内容:① 经矿长批准建设规模标准投资的的开工证;②审查完成的工程施工图;④审查合格的施工预算书;⑤施工合同;⑥质量保修书;⑦安全合同;⑧施工单位人身安全保险;⑨审查施工单位施工资质、安全资质、取费证书、营业执照、专业人员及特别工种持证上岗,证书及复印件;⑩施工方案;技术安全措施已经审批;内保手续已经批准
8、小型工程经行政负责人审查工程施工图或工程量核定单后,造价人员方可编制预算书
9、工程项目必须委托具备相应资质的监理单位监理
监理部必须由具备资质的专业工程师、造价工程师组成,并依法开展监理业务
二、工程施工阶段造价控制1、建设项
