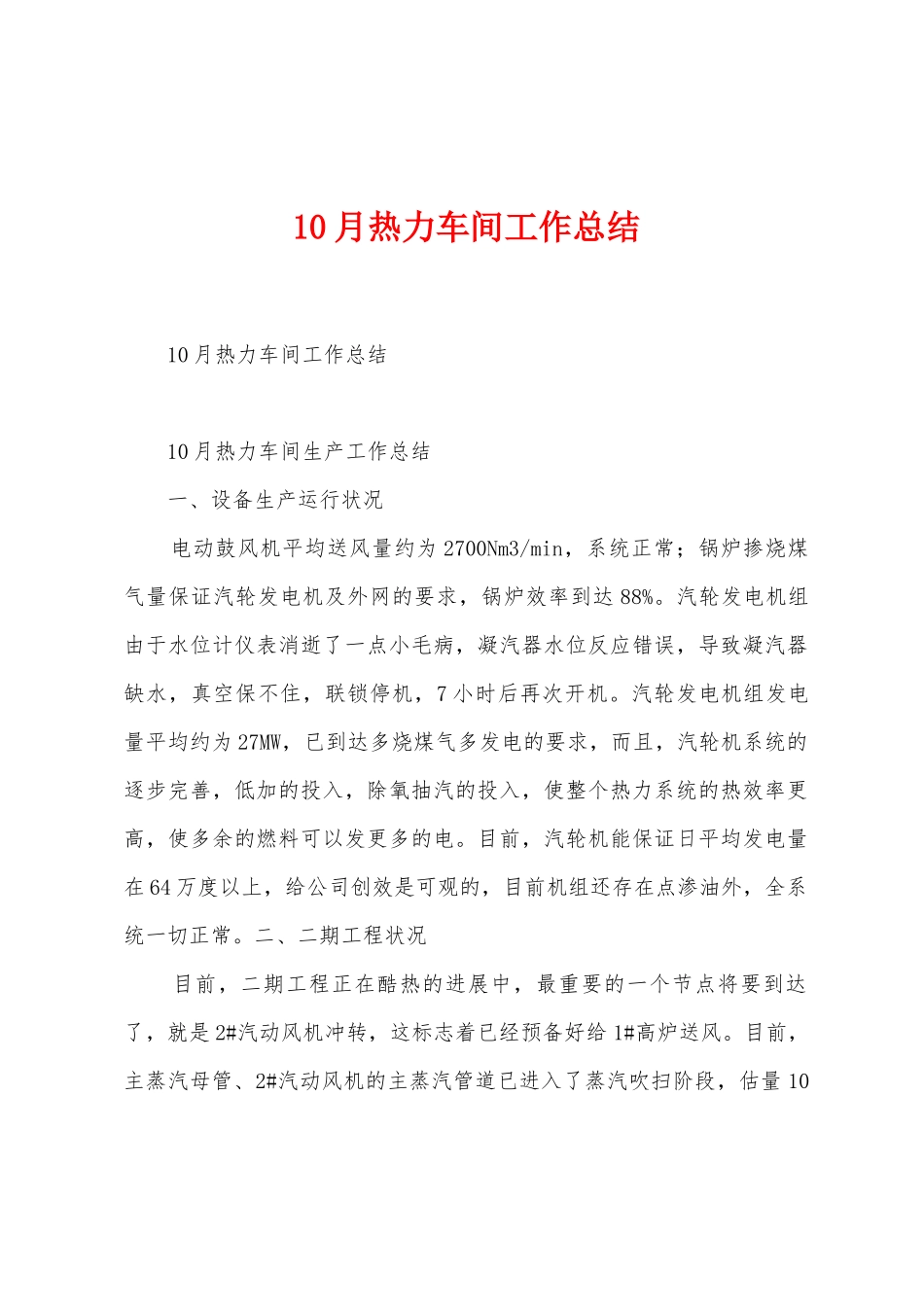

10 月热力车间工作总结 10 月热力车间工作总结 10 月热力车间生产工作总结 一、设备生产运行状况 电动鼓风机平均送风量约为 2700Nm3/min,系统正常;锅炉掺烧煤气量保证汽轮发电机及外网的要求,锅炉效率到达 88%。汽轮发电机组由于水位计仪表消逝了一点小毛病,凝汽器水位反应错误,导致凝汽器缺水,真空保不住,联锁停机,7 小时后再次开机。汽轮发电机组发电量平均约为 27MW,已到达多烧煤气多发电的要求,而且,汽轮机系统的逐步完善,低加的投入,除氧抽汽的投入,使整个热力系统的热效率更高,使多余的燃料可以发更多的电。目前,汽轮机能保证日平均发电量在 64 万度以上,给公司创效是可观的,目前机组还存在点渗油外,全系统一切正常。二、二期工程状况 目前,二期工程正在酷热的进展中,最重要的一个节点将要到达了,就是 2#汽动风机冲转,这标志着已经预备好给 1#高炉送风。目前,主蒸汽母管、2#汽动风机的主蒸汽管道已进入了蒸汽吹扫阶段,估量 10月底 11 初可以吹扫完。三、安全方面 十月我们紧抓节日期间安全生产,严格根据厂关于国庆期间安全生产措施的通知的要求,节假期间安排人员值班,对各类问题点及生产措施的跟踪检查、制定切实可行的安全措施,并落实到位。坚持预 防为主,随时把握安全动态,发觉状况,准时报告,妥当处理。 本月我们安全生产重点有: 1.车间加强对班前会、安全活动日的治理。本月安环室参加了班组班前会,指出了安全治理工作上存在的问题,抓班组就是要从根底工作开头,车间领导也要参加到班组安全治理工作中来,要指导如何开展安全治理工作。 2.做好新进厂的员工的安全教育培训工作,进入施施工场地段尤其要留意自身安全,穿戴好劳保用品,新老员工的搭配,对生产工艺及现场操作进展熟识。 3.二期投产在即,所需要的相应作业文件、作业指导书、岗位操作规程编制完成,审核后下发至员工,车间将组织对熟识程度及操作进展检查。 4.重视员工安全技能的提升,做到每个人都有技能防范自己的安全,能够真正做到“三不损害”,这样安全治理工作才真正能够落到实处。5.阳春是个多台风、多暴雨的地方,特别是 8~10 月份做好防台风工作是特别重要的,将台风消逝时,可能发生的事情及处理方法落实到每个班员上;虽然高温天气已过去,但是我们站所是高温作业区,做好了充分降温措施。四、人员培训 本月的培训主要安排在 9 月 22 日和 9 月 29 日两天,培训内容包括:1.汽轮机油系...
