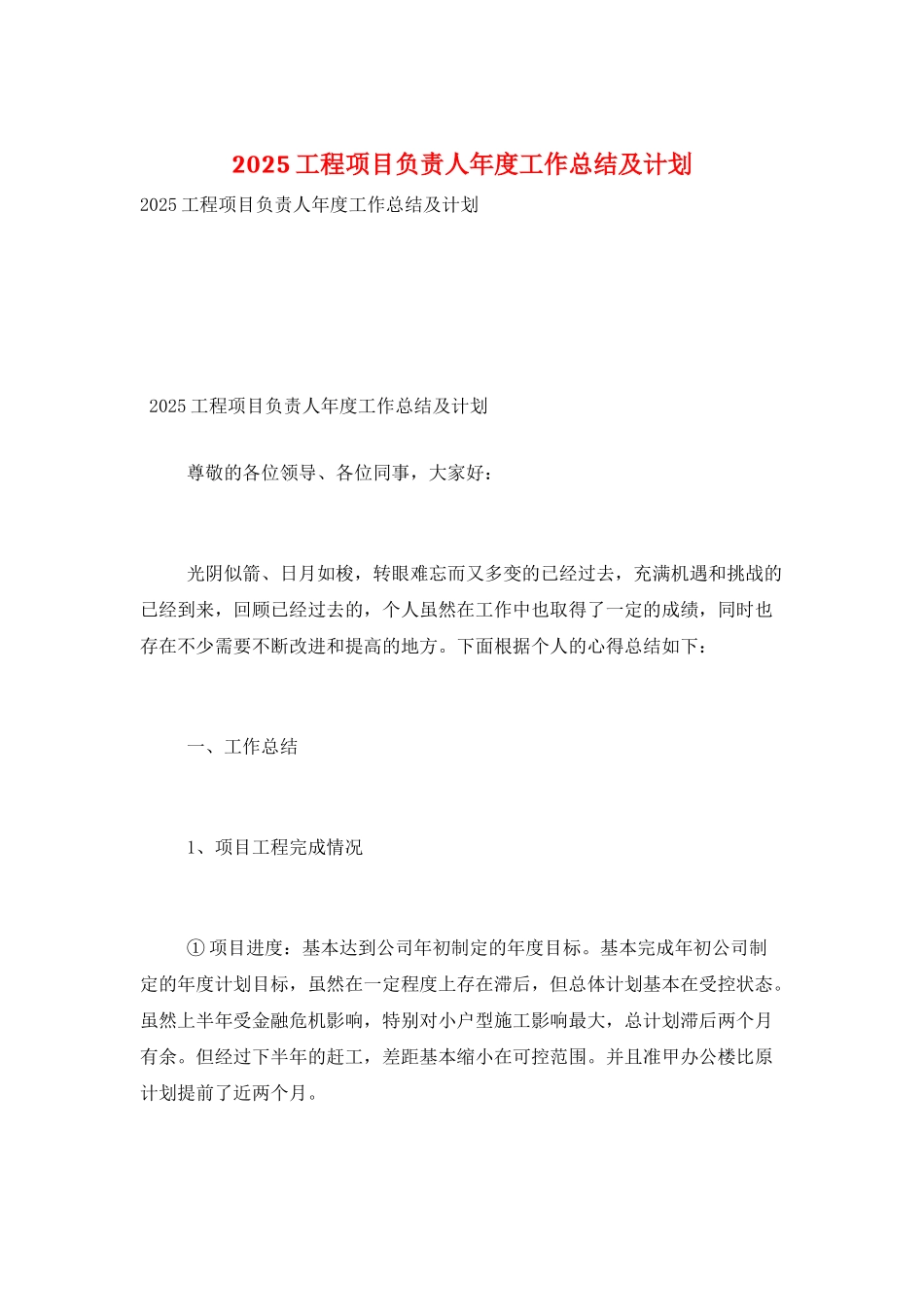

2025 工程项目负责人年度工作总结及计划2025 工程项目负责人年度工作总结及计划 2025 工程项目负责人年度工作总结及计划 尊敬的各位领导、各位同事,大家好: 光阴似箭、日月如梭,转眼难忘而又多变的已经过去,充满机遇和挑战的已经到来,回顾已经过去的,个人虽然在工作中也取得了一定的成绩,同时也存在不少需要不断改进和提高的地方
下面根据个人的心得总结如下: 一、工作总结 1、项目工程完成情况 ① 项目进度:基本达到公司年初制定的年度目标
基本完成年初公司制定的年度计划目标,虽然在一定程度上存在滞后,但总体计划基本在受控状态
虽然上半年受金融危机影响,特别对小户型施工影响最大,总计划滞后两个月有余
但经过下半年的赶工,差距基本缩小在可控范围
并且准甲办公楼比原计划提前了近两个月

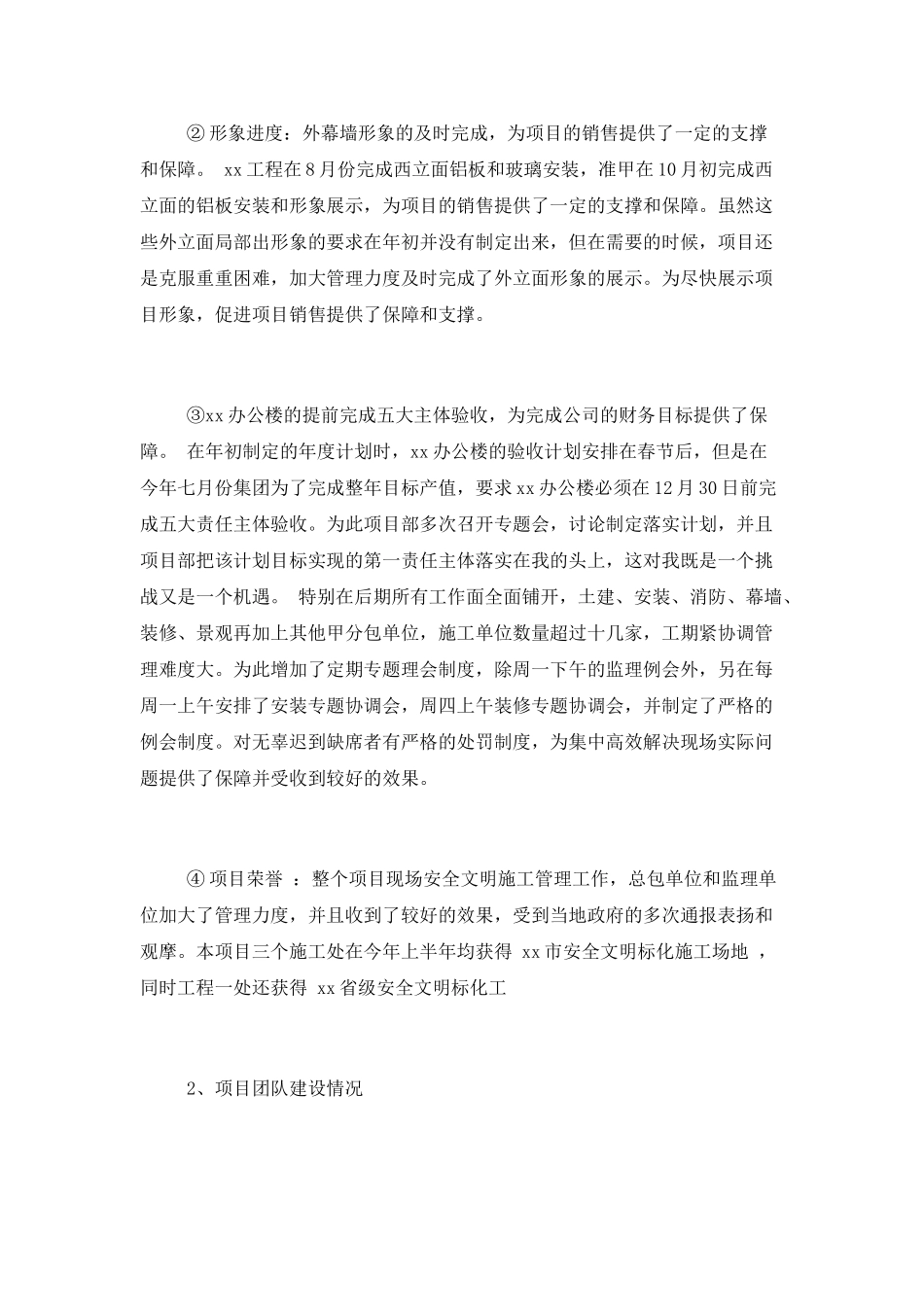

② 形象进度:外幕墙形象的及时完成,为项目的销售提供了一定的支撑和保障
xx 工程在 8 月份完成西立面铝板和玻璃安装,准甲在 10 月初完成西立面的铝板安装和形象展示,为项目的销售提供了一定的支撑和保障
虽然这些外立面局部出形象的要求在年初并没有制定出来,但在需要的时候,项目还是克服重重困难,加大管理力度及时完成了外立面形象的展示
为尽快展示项目形象,促进项目销售提供了保障和支撑
③xx 办公楼的提前完成五大主体验收,为完成公司的财务目标提供了保障
在年初制定的年度计划时,xx 办公楼的验收计划安排在春节后,但是在今年七月份集团为了完成整年目标产值,要求 xx 办公楼必须在 12 月 30 日前完成五大责任主体验收
为此项目部多次召开专题会,讨论制定落实计划,并且项目部把该计划目标实现的第一责任主体落实在我的头上,这对我既是一个挑战又是一个机遇
特别在后期所有工作面全面铺开,土建、安装、消防、幕墙、装修、景观再加上其他甲分包单位,施工单位数量超过十几家,工期紧协调管理难度大
为此增加了定
