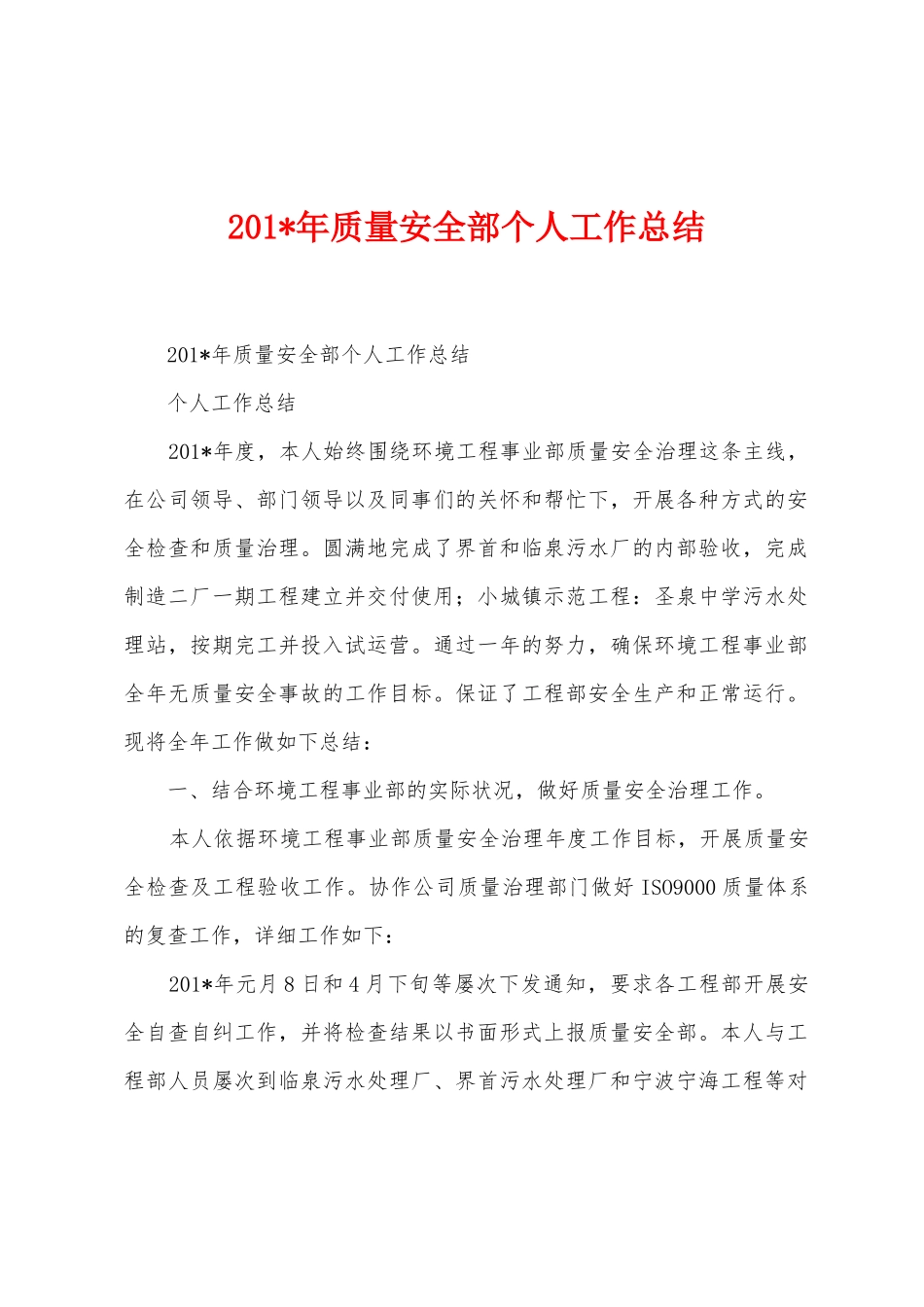

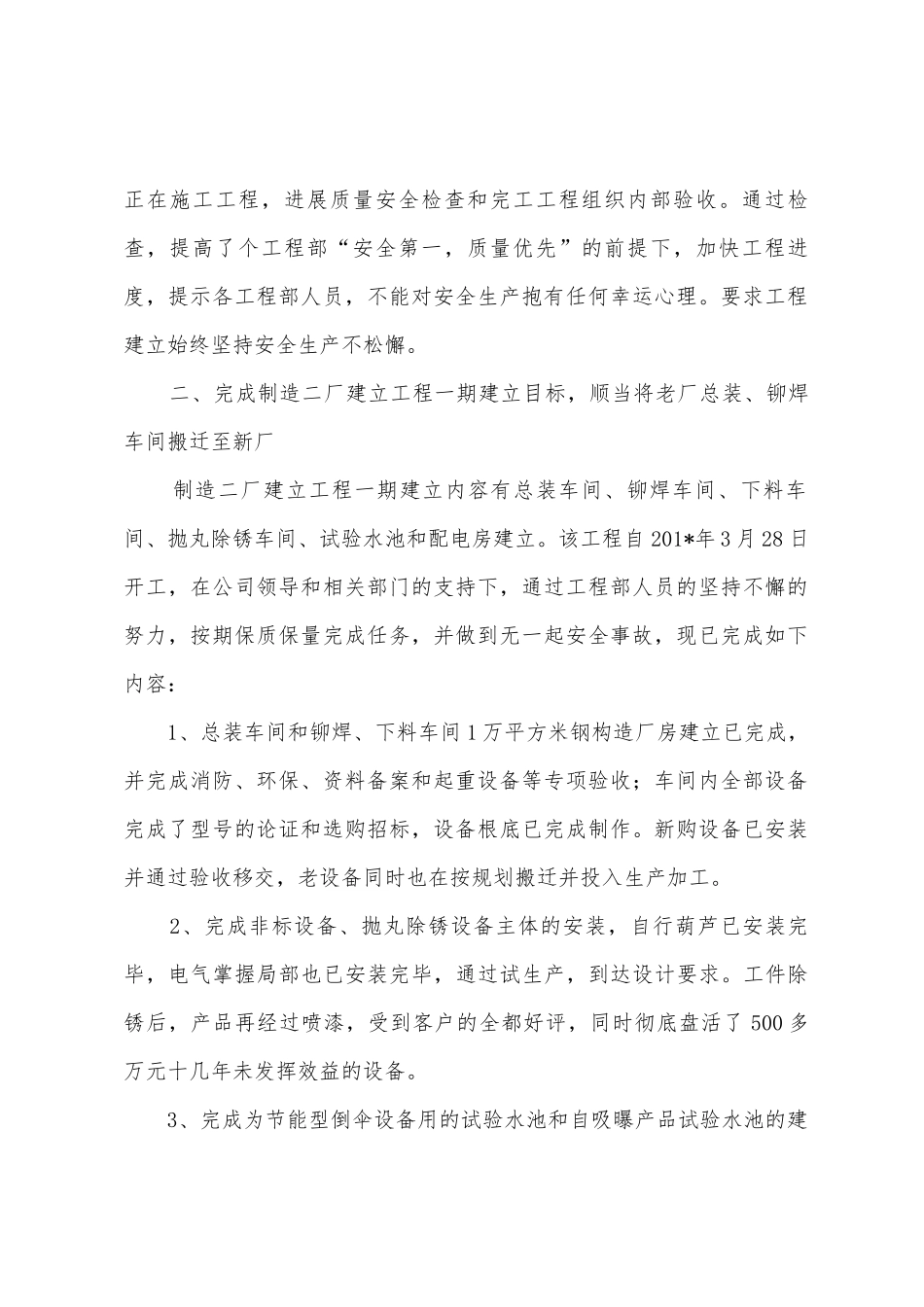

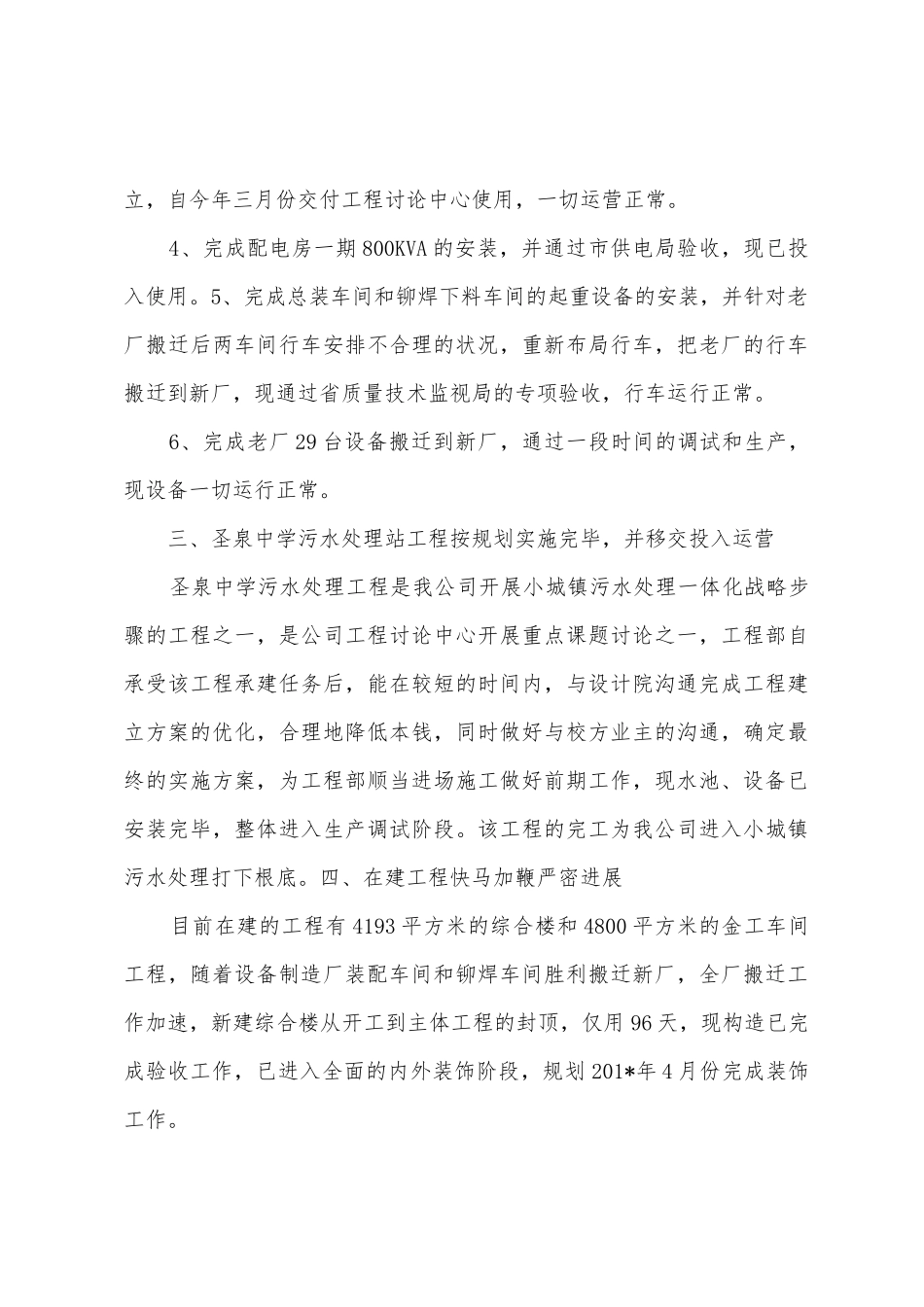

201*年质量安全部个人工作总结 201*年质量安全部个人工作总结 个人工作总结 201*年度,本人始终围绕环境工程事业部质量安全治理这条主线,在公司领导、部门领导以及同事们的关怀和帮忙下,开展各种方式的安全检查和质量治理。圆满地完成了界首和临泉污水厂的内部验收,完成制造二厂一期工程建立并交付使用;小城镇示范工程:圣泉中学污水处理站,按期完工并投入试运营。通过一年的努力,确保环境工程事业部全年无质量安全事故的工作目标。保证了工程部安全生产和正常运行。现将全年工作做如下总结: 一、结合环境工程事业部的实际状况,做好质量安全治理工作。 本人依据环境工程事业部质量安全治理年度工作目标,开展质量安全检查及工程验收工作。协作公司质量治理部门做好 ISO9000 质量体系的复查工作,详细工作如下: 201*年元月 8 日和 4 月下旬等屡次下发通知,要求各工程部开展安全自查自纠工作,并将检查结果以书面形式上报质量安全部。本人与工程部人员屡次到临泉污水处理厂、界首污水处理厂和宁波宁海工程等对正在施工工程,进展质量安全检查和完工工程组织内部验收。通过检查,提高了个工程部“安全第一,质量优先”的前提下,加快工程进度,提示各工程部人员,不能对安全生产抱有任何幸运心理。要求工程建立始终坚持安全生产不松懈。 二、完成制造二厂建立工程一期建立目标,顺当将老厂总装、铆焊车间搬迁至新厂 制造二厂建立工程一期建立内容有总装车间、铆焊车间、下料车间、抛丸除锈车间、试验水池和配电房建立。该工程自 201*年 3 月 28 日开工,在公司领导和相关部门的支持下,通过工程部人员的坚持不懈的努力,按期保质保量完成任务,并做到无一起安全事故,现已完成如下内容: 1、总装车间和铆焊、下料车间 1 万平方米钢构造厂房建立已完成,并完成消防、环保、资料备案和起重设备等专项验收;车间内全部设备完成了型号的论证和选购招标,设备根底已完成制作。新购设备已安装并通过验收移交,老设备同时也在按规划搬迁并投入生产加工。 2、完成非标设备、抛丸除锈设备主体的安装,自行葫芦已安装完毕,电气掌握局部也已安装完毕,通过试生产,到达设计要求。工件除锈后,产品再经过喷漆,受到客户的全都好评,同时彻底盘活了 500 多万元十几年未发挥效益的设备。 3、完成为节能型倒伞设备用的试验水池和自吸曝产品试验水池的建立,自今年三月份交付工程讨论中心使用,一切运营正常。 4、完成配电房一...
