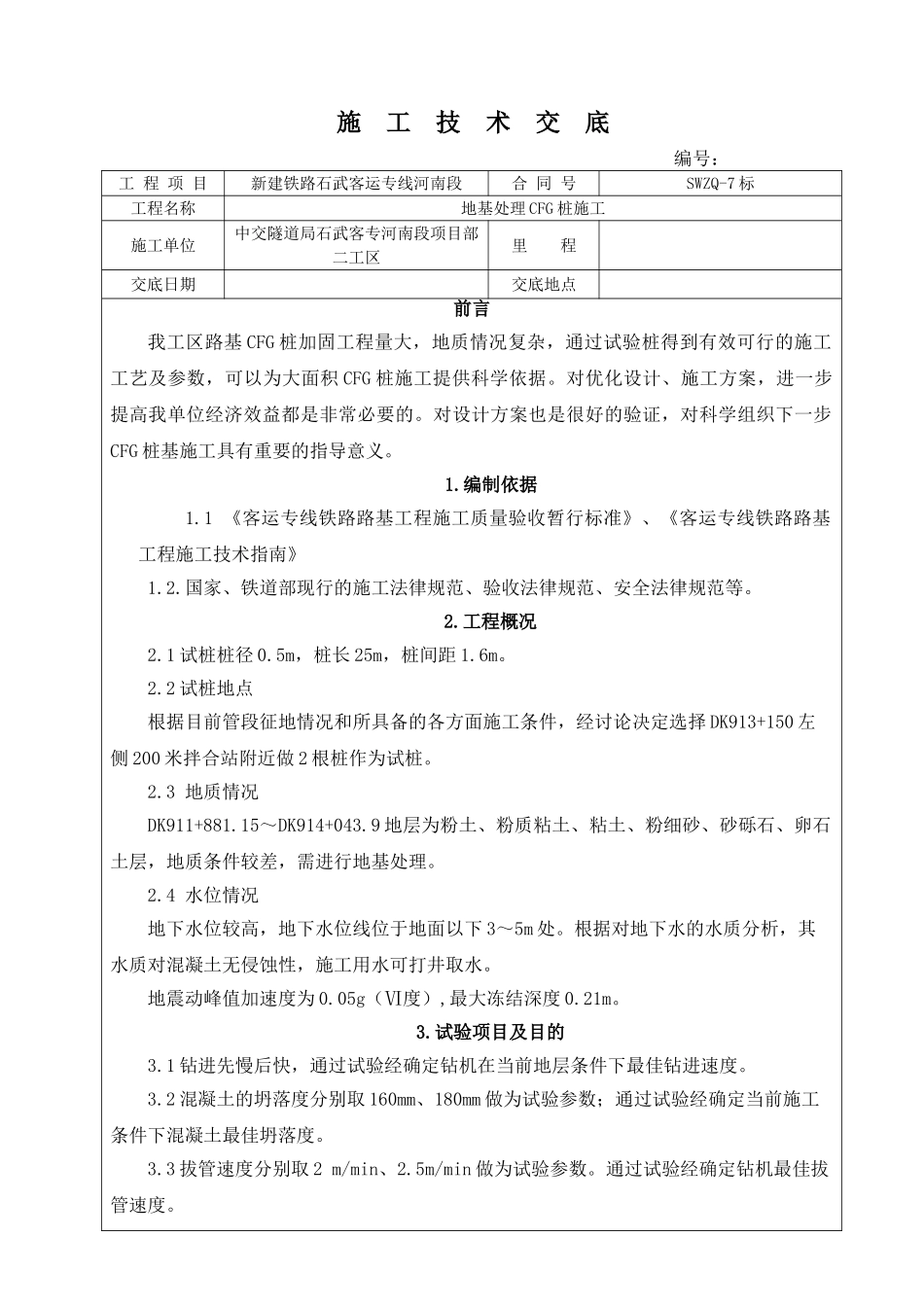

施 工 技 术 交 底 编号:工 程 项 目新建铁路石武客运专线河南段合 同 号SWZQ-7 标工程名称地基处理 CFG 桩施工施工单位中交隧道局石武客专河南段项目部二工区里 程交底日期交底地点前言我工区路基 CFG 桩加固工程量大,地质情况复杂,通过试验桩得到有效可行的施工工艺及参数,可以为大面积 CFG 桩施工提供科学依据
对优化设计、施工方案,进一步提高我单位经济效益都是非常必要的

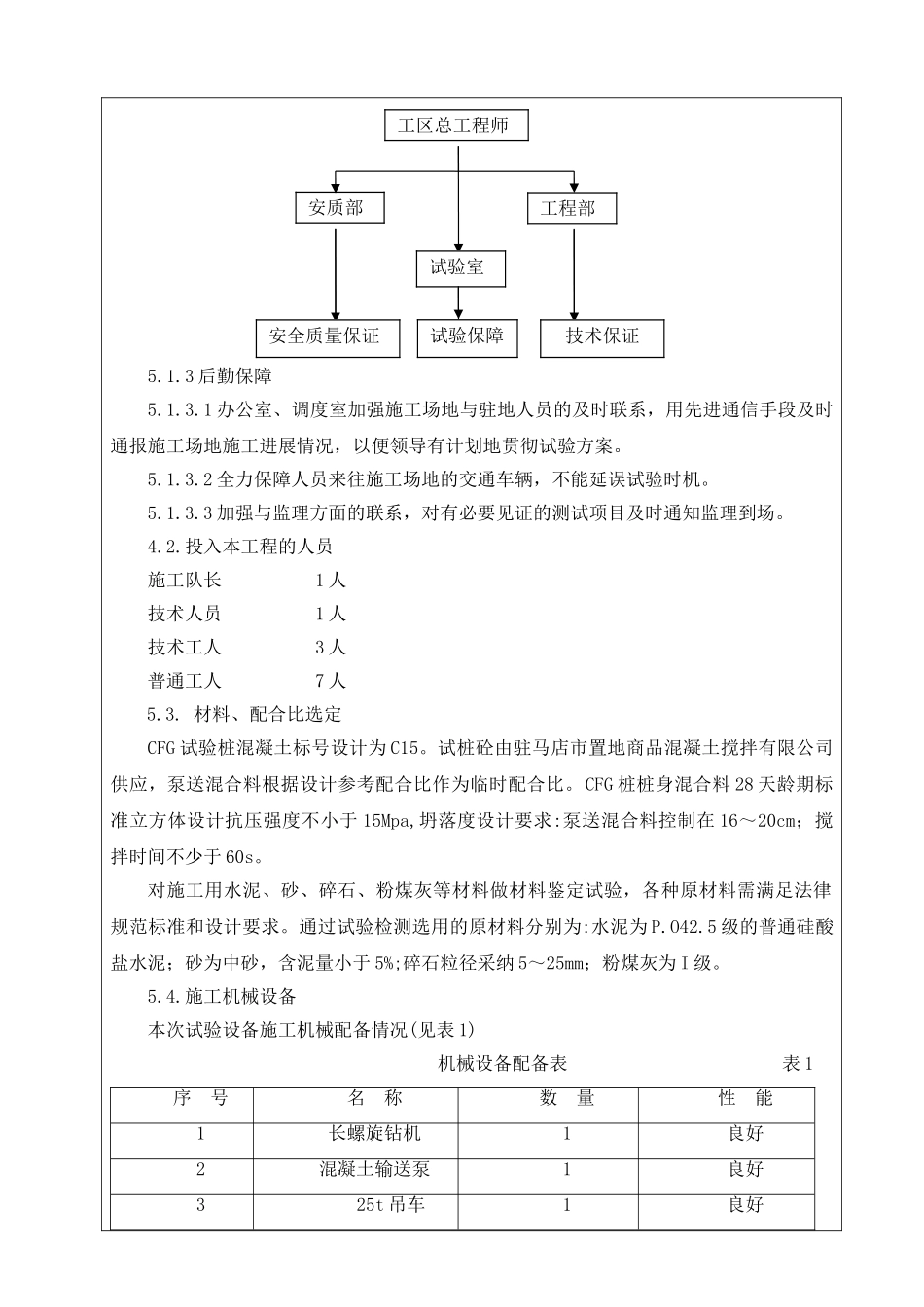

对设计方案也是很好的验证,对科学组织下一步CFG 桩基施工具有重要的指导意义
编制依据 1
1 《客运专线铁路路基工程施工质量验收暂行标准》、《客运专线铁路路基工程施工技术指南》1
国家、铁道部现行的施工法律规范、验收法律规范、安全法律规范等
1 试桩桩径 0
5m,桩长 25m,桩间距 1
2 试桩地点根据目前管段征地情况和所具备的各方面施工条件,经讨论决定选择 DK913+150 左侧 200 米拌合站附近做 2 根桩作为试桩
3 地质情况DK911+881
15~DK914+043
9 地层为粉土、粉质粘土、粘土、粉细砂、砂砾石、卵石土层,地质条件较差,需进行地基处理
4 水位情况地下水位较高,地下水位线位于地面以下 3~5m 处
根据对地下水的水质分析,其水质对混凝土无侵蚀性,施工用水可打井取水
地震动峰值加速度为 0
05g(Ⅵ度),最大冻结深度 0

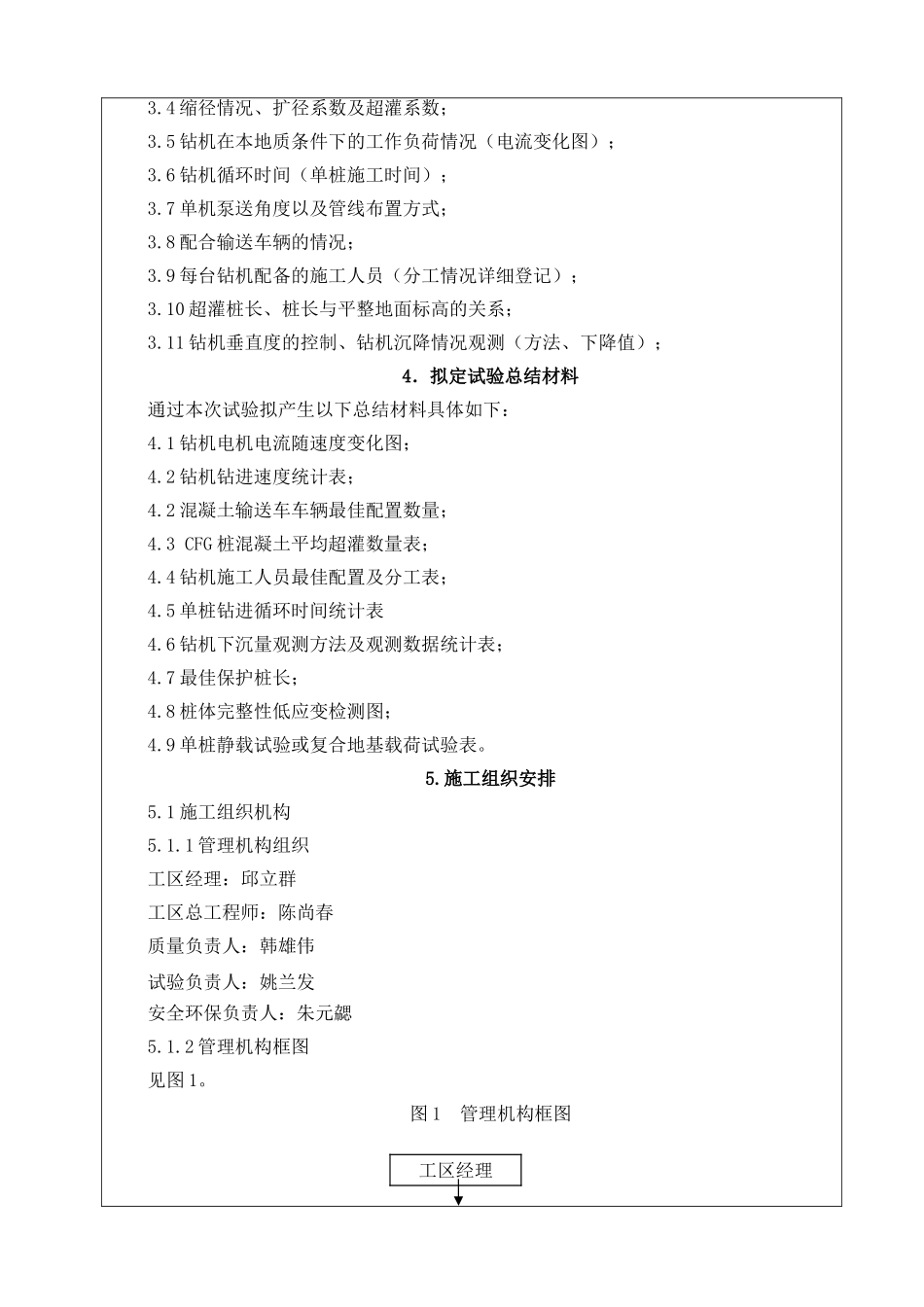

试验项目及目的3
1 钻进先慢后快,通过试验经确定钻机在当前地层条件下最佳钻进速度
2 混凝土的坍落度分别取 160mm、180mm 做为试验参数;通过试验经确定当前施工条件下混凝土最佳坍落度
3 拔管速度分别取 2 m/min、2
5m/min 做为试验参数
通过试验经确定钻机最佳拔管速度
4 缩径情况、扩径系数及超灌系数;3
5 钻机在本地质条件下的工作负荷情况(
