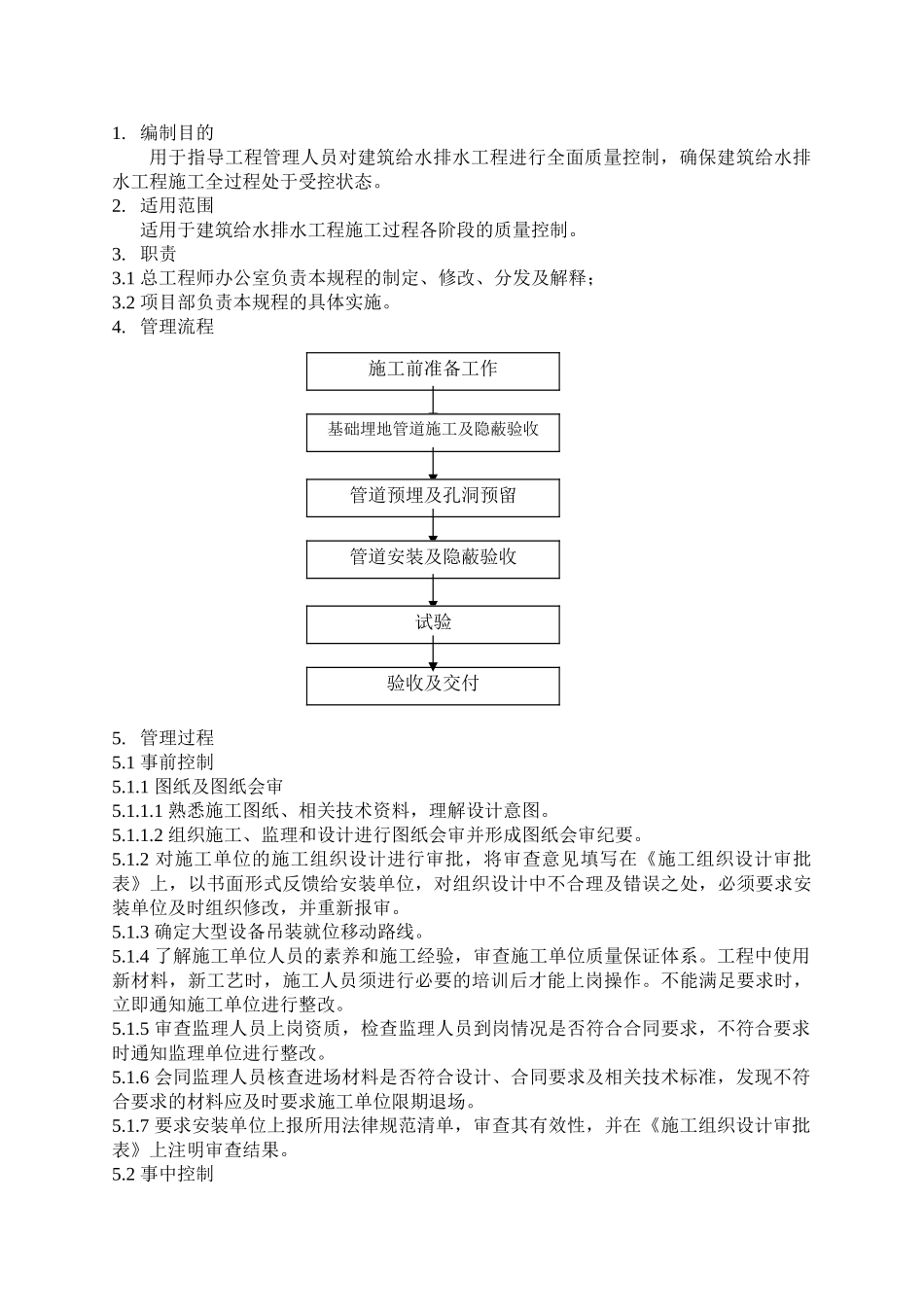

编制目的用于指导工程管理人员对建筑给水排水工程进行全面质量控制,确保建筑给水排水工程施工全过程处于受控状态
适用范围适用于建筑给水排水工程施工过程各阶段的质量控制
1 总工程师办公室负责本规程的制定、修改、分发及解释;3
2 项目部负责本规程的具体实施
1 事前控制5
1 图纸及图纸会审5
1 熟悉施工图纸、相关技术资料,理解设计意图
2 组织施工、监理和设计进行图纸会审并形成图纸会审纪要
2 对施工单位的施工组织设计进行审批,将审查意见填写在《施工组织设计审批表》上,以书面形式反馈给安装单位,对组织设计中不合理及错误之处,必须要求安装单位及时组织修改,并重新报审
3 确定大型设备吊装就位移动路线
4 了解施工单位人员的素养和施工经验,审查施工单位质量保证体系
工程中使用新材料,新工艺时,施工人员须进行必要的培训后才能上岗操作
不能满足要求时,立即通知施工单位进行整改
5 审查监理人员上岗资质,检查监理人员到岗情况是否符合合同要求,不符合要求时通知监理单位进行整改
6 会同监理人员核查进场材料是否符合设计、合同要求及相关技术标准,发现不符合要求的材料应及时要求施工单位限期退场
7 要求安装单位上报所用法律规范清单,审查其有效性,并在《施工组织设计审批表》上注明审查结果

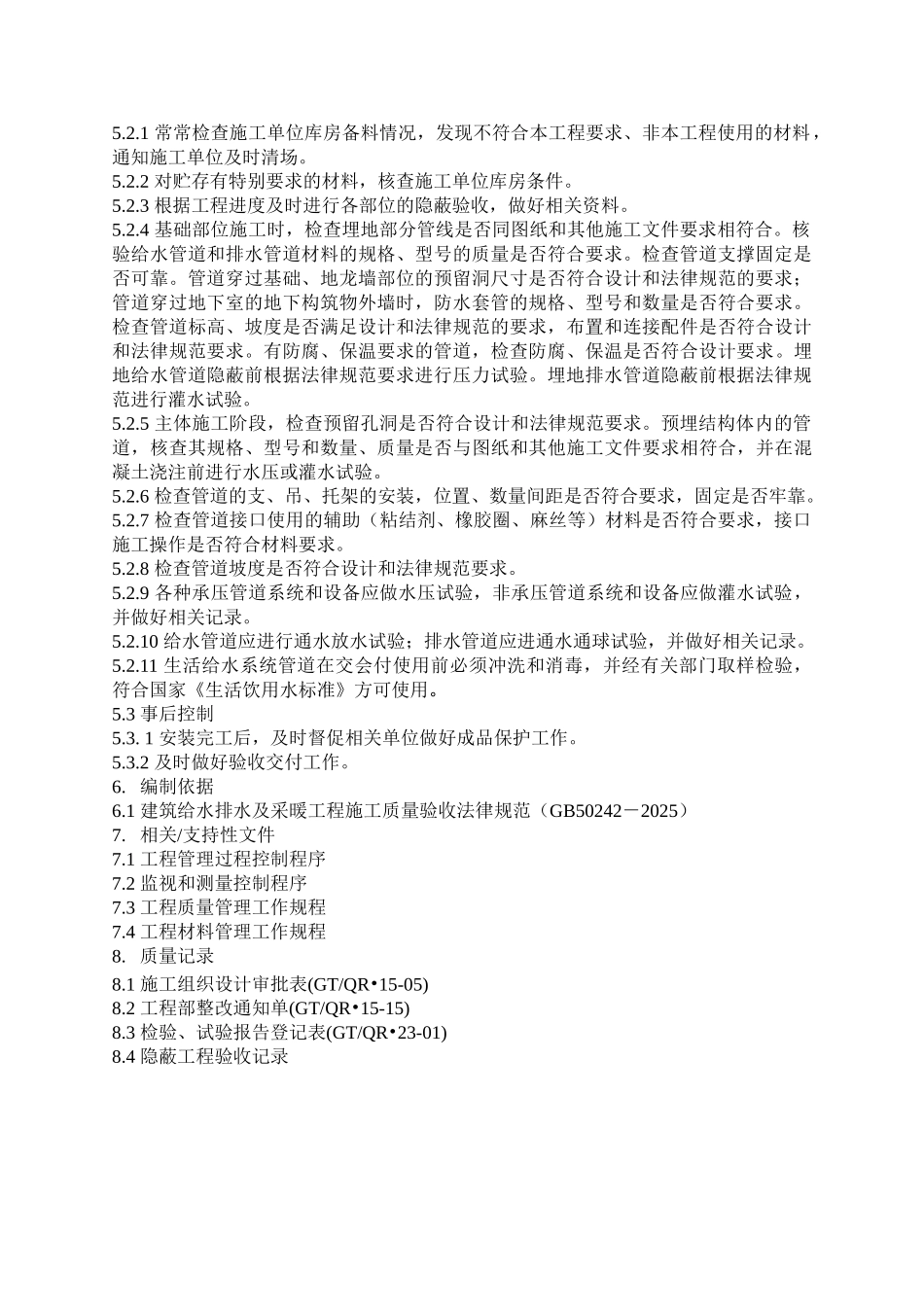

2 事中控制施工前准备工作基础埋地管道施工及隐蔽验收管道预埋及孔洞预留管道安装及隐蔽验收试验验收及交付5
1 常常检查施工单位库房备料情况,发现不符合本工程要求、非本工程使用的材料,通知施工单位及时清场
2 对贮存有特别要求的材料,核查施工单位库房条件
3 根据工程进度及时进行各部位的隐蔽验收,做好相关资料
4 基础部位施工时,检查埋地部分管线是否同
