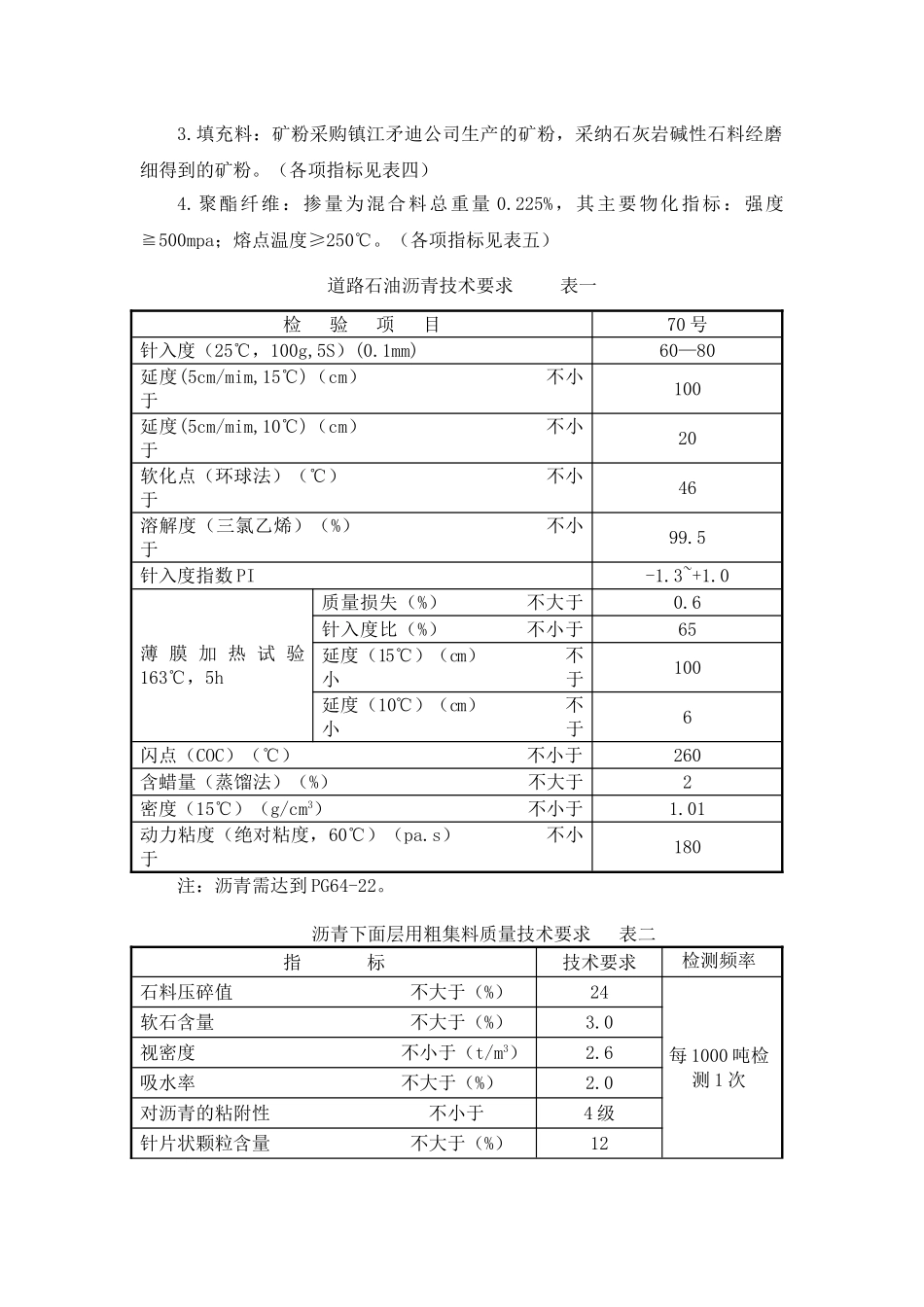

230 省道吴江北段养护改善路面工程S230WJB-LM03 合同段沥青下面层首件工程吴江市明港道桥工程有限公司S230WJB-LM03 标项目经理部二○一一年五月七日沥青下面层 Sup-20 首件工程施工技术方案目前,我项目部 SUP-20 沥青下面层的各项准备工作已准备就绪,具备试施工技术方案铺条件,为了满足施工质量和进度要求,确保试验段一次铺筑成功,特编制上报 SUP-20 沥青下面层试铺方案,用以指导下面层的全过程施工根据《Superpave 沥青混合料设计标准》要求及施工计划,我部拟定于2025 年 5 月 9 日依据南京东交工程检测有限公司东提供的目标配合比和经监理组验证的生产配合比拟在 K3+760~K4+000 左幅行车道进行 Sup-20 沥青下面层试验段的施工,试验路段长度为 240.0m,净宽 15.04m,厚度 8cm。一、编制依据:1、《230 省道吴江北段养护改善工程路面工程施工项目 S230WJB-LMO3 合同段施工合同》;2、《230 省道吴江北段养护改善工程路面工程施工项目 S230WJB-LMO3 合同段施工图》;3、《230 省道吴江北段养护改善工程路面工程施工指导意见》;4、现行交通部及国家各类施工法律规范、规程、标准;5、对施工现场的实地考察,从现场调查、咨询所收集的有关资料;6、本公司拥有的科技成果、机械设备、技术水平及多年积累的施工经验。二、材料、设备、人员进场计划、资源的安排(一)、材料(1)、配合比设计根据《Sup-20 路面施工指导意见》的要求,我部按技术服务提供目标配合比,已完成生产配合比的设计,并报监理组审批,监理组配合比验证也已完成。(2)、材料准备材料进场以前,经我部施工场地试验室检验合格,报监理工程师确认后方可进场。施工前对各种原材料检查,各项指标符合要求后报监理组确认后才能进下面层施工。 1、沥青:选用东海牌 70#石油沥青,沥青性能整套检验,每批到货至少检验一次。施工场地试验室对针入度、延度(15℃)和软化点进行检验,频率按每车沥青检验一次,并留样备检。(各项指标见表一)2、集料:1#2#3#料采纳浙江省湖州市山鹰集团供应的石料,4#料采纳镇江矛迪产的石灰岩,石料的石质硬、清洁不含风化颗粒、近立方体颗粒的碎石。(各项指标见表二、表三)3.填充料:矿粉采购镇江矛迪公司生产的矿粉,采纳石灰岩碱性石料经磨细得到的矿粉。(各项指标见表四)4.聚酯纤维:掺量为混合料总重量 0.225%,其主要物化指标:强度≧500mpa;熔点温度≥250℃。(各项指标见表五)道路石油沥青技术...
