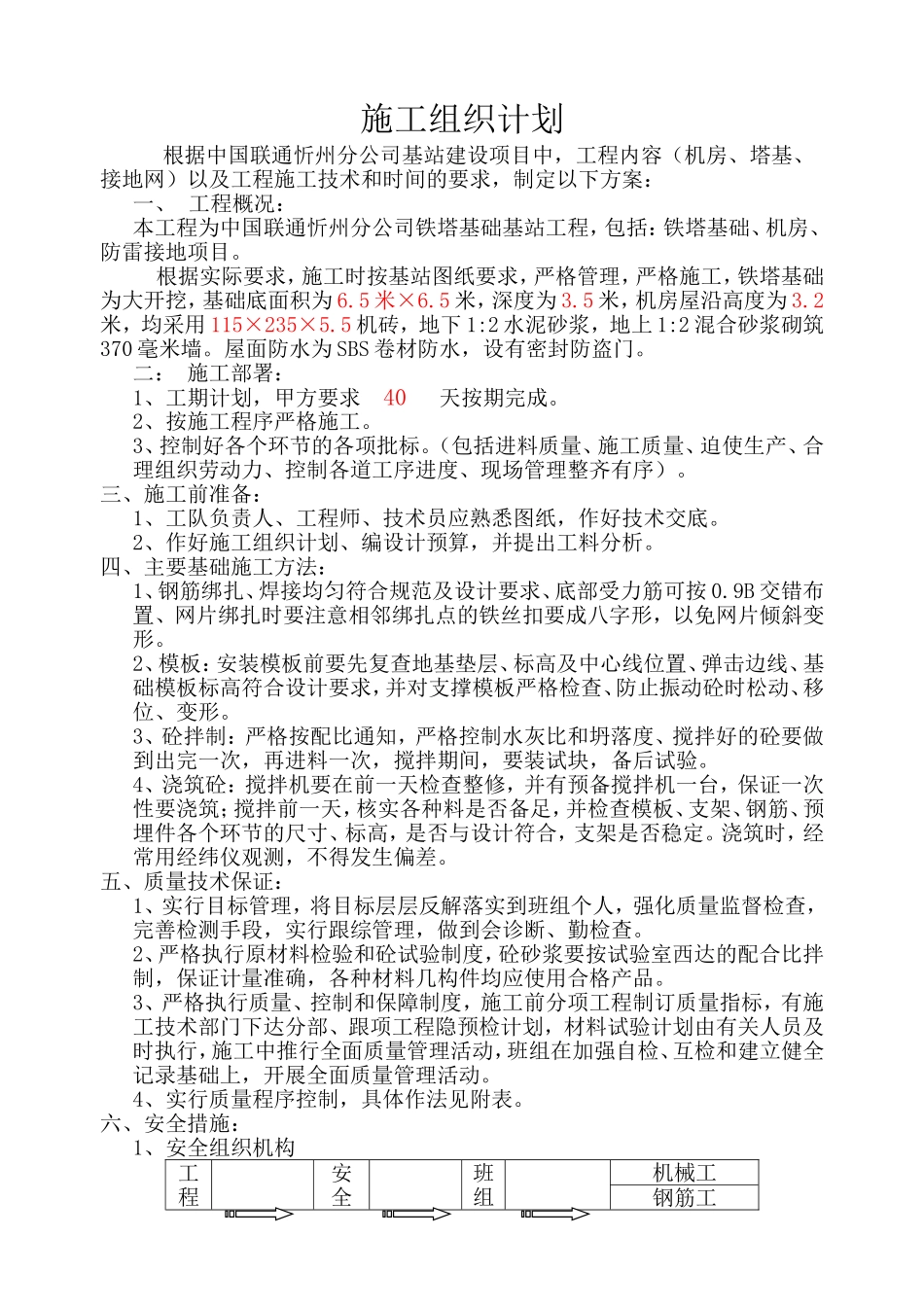

施工组织计划根据中国联通忻州分公司基站建设项目中,工程内容(机房、塔基、接地网)以及工程施工技术和时间的要求,制定以下方案:一、工程概况:本工程为中国联通忻州分公司铁塔基础基站工程,包括:铁塔基础、机房、防雷接地项目
根据实际要求,施工时按基站图纸要求,严格管理,严格施工,铁塔基础为大开挖,基础底面积为6
5米,深度为3
5米,机房屋沿高度为3
2米,均采用115×235×5
5机砖,地下1:2水泥砂浆,地上1:2混合砂浆砌筑370毫米墙
屋面防水为SBS卷材防水,设有密封防盗门
二:施工部署:1、工期计划,甲方要求40天按期完成
2、按施工程序严格施工
3、控制好各个环节的各项批标
(包括进料质量、施工质量、迫使生产、合理组织劳动力、控制各道工序进度、现场管理整齐有序)
三、施工前准备:1、工队负责人、工程师、技术员应熟悉图纸,作好技术交底
2、作好施工组织计划、编设计预算,并提出工料分析
四、主要基础施工方法:1、钢筋绑扎、焊接均匀符合规范及设计要求、底部受力筋可按0
9B交错布置、网片绑扎时要注意相邻绑扎点的铁丝扣要成八字形,以免网片倾斜变形
2、模板:安装模板前要先复查地基垫层、标高及中心线位置、弹击边线、基础模板标高符合设计要求,并对支撑模板严格检查、防止振动砼时松动、移位、变形
3、砼拌制:严格按配比通知,严格控制水灰比和坍落度、搅拌好的砼要做到出完一次,再进料一次,搅拌期间,要装试块,备后试验
4、浇筑砼:搅拌机要在前一天检查整修,并有预备搅拌机一台,保证一次性要浇筑;搅拌前一天,核实各种料是否备足,并检查模板、支架、钢筋、预埋件各个环节的尺寸、标高,是否与设计符合,支架是否稳定
浇筑时,经常用经纬仪观测,不得发生偏差

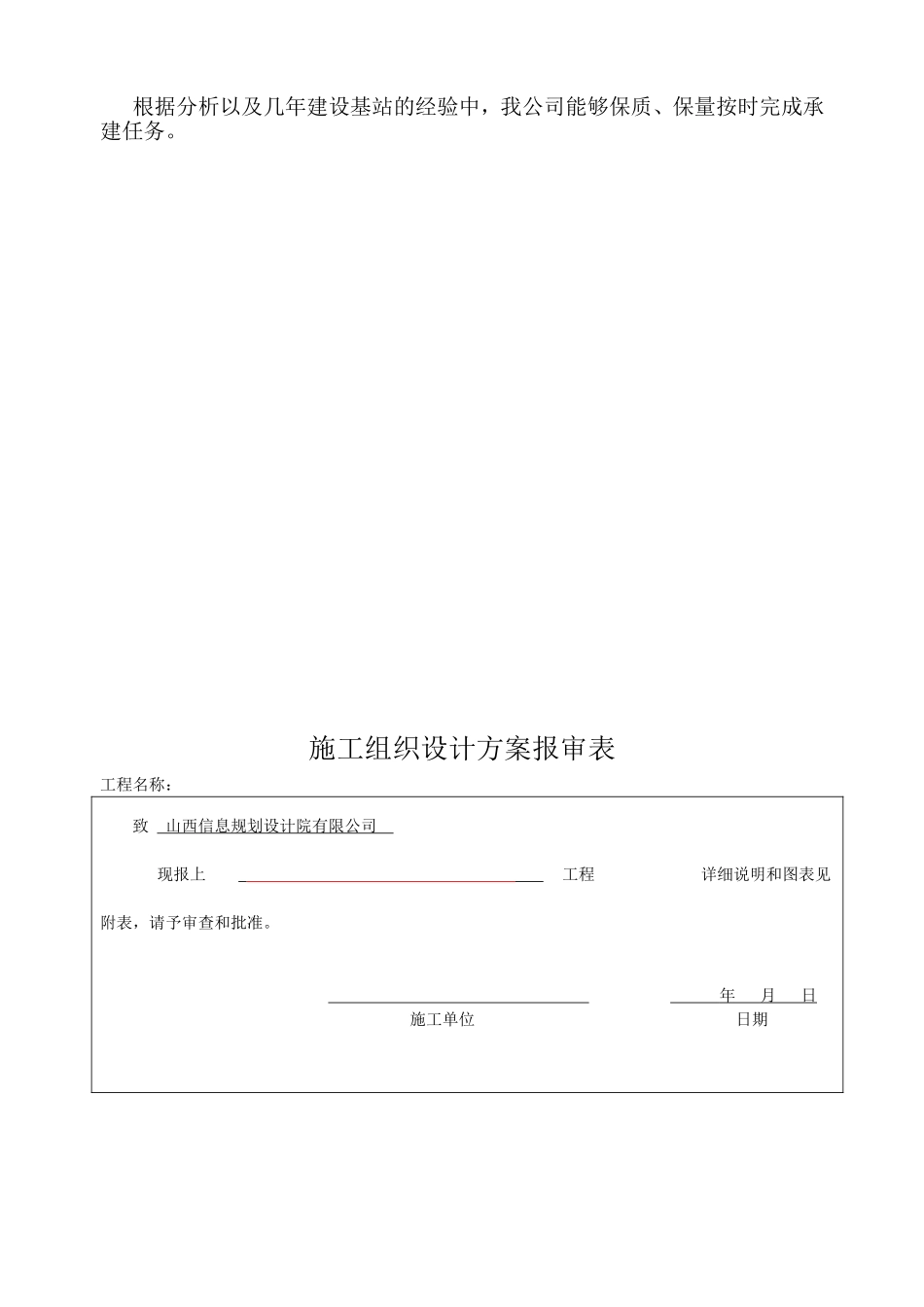

五、质量技术保证:1、实行目标管理,将目标层层反解落实到班组个人,强化质量监督检查,完善检测手段,实行跟综管理,做到会诊断、勤检查
