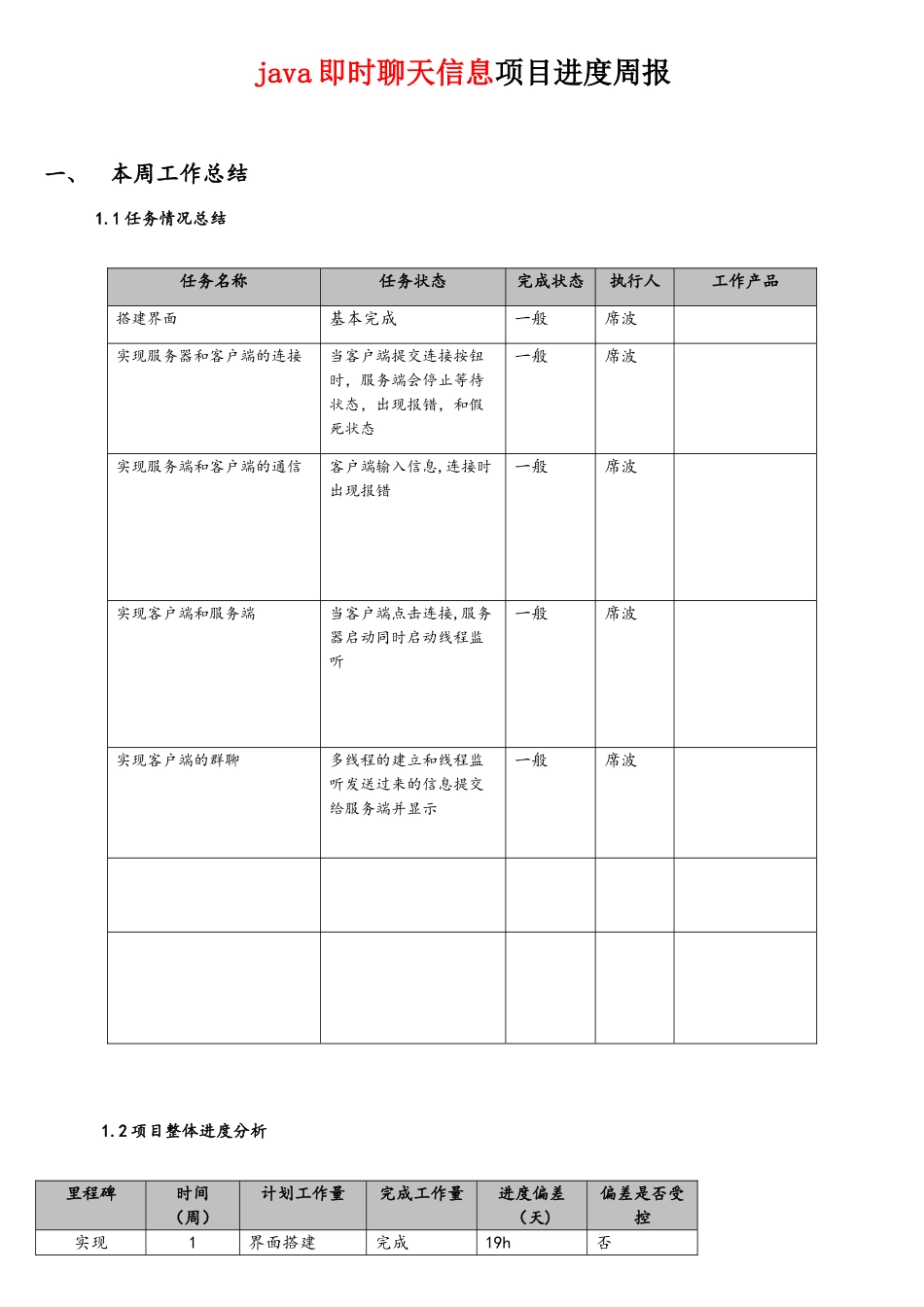

java 即时聊天信息项目进度周报一、本周工作总结1
1 任务情况总结任务名称任务状态完成状态执行人工作产品搭建界面基本完成一般席波实现服务器和客户端的连接当客户端提交连接按钮时,服务端会停止等待状态,出现报错,和假死状态一般席波实现服务端和客户端的通信客户端输入信息,连接时出现报错一般席波实现客户端和服务端当客户端点击连接,服务器启动同时启动线程监听一般席波实现客户端的群聊多线程的建立和线程监听发送过来的信息提交给服务端并显示一般席波1

2 项目整体进度分析里程碑时间(周)计划工作量完成工作量进度偏差(天)偏差是否受控实现1界面搭建完成19h否1多线程实现基本完成8h是1多聊实现基本完成17是1私聊基本完成8h否1
3 上周偏差跟踪和本周偏差及措施本周偏差跟踪序号偏差措施完成情况执行人1
上星期完成界面搭建和群聊,但是私聊未实现争取这星期多花费点时间,把上星期没完成的给做完,同时保证这星期项目的完成查资料基本完成席波下周偏差及措施序号偏差分析措施执行人1
本周偏差在数据库方面数据库方面的操作尤其是数据库链接不是非常熟悉查资料向同学请教席波二、下周工作计划2
1 下周主要工作任务序号主要工作任务执行人工作产品1
用户登录界面的搭建,注册界面搭建席波2
实现用户的注册先文本形式保存席波3
实现用户的登录席波4
创建数据库比实现连接席波5

三、风险跟踪情况本周发生的风险风险处理情况执行人图形用户界面搭建时出现界面不合理以及布局出现问题使用多线程时处理监听是出现假死无席波四、项目信息概述本周从 2025-04-1 (周一) 至 2025-04—7 (周日) ;2025 年第 14 周,项目执行的第 1 周;项目负责人由 冯明卿 担任;当前项目的运作处在 设计实现 阶段;下一项目里程碑为 “设计实现” ,计划完成日期为 2025—04-12 ;项目组席波2025—04
