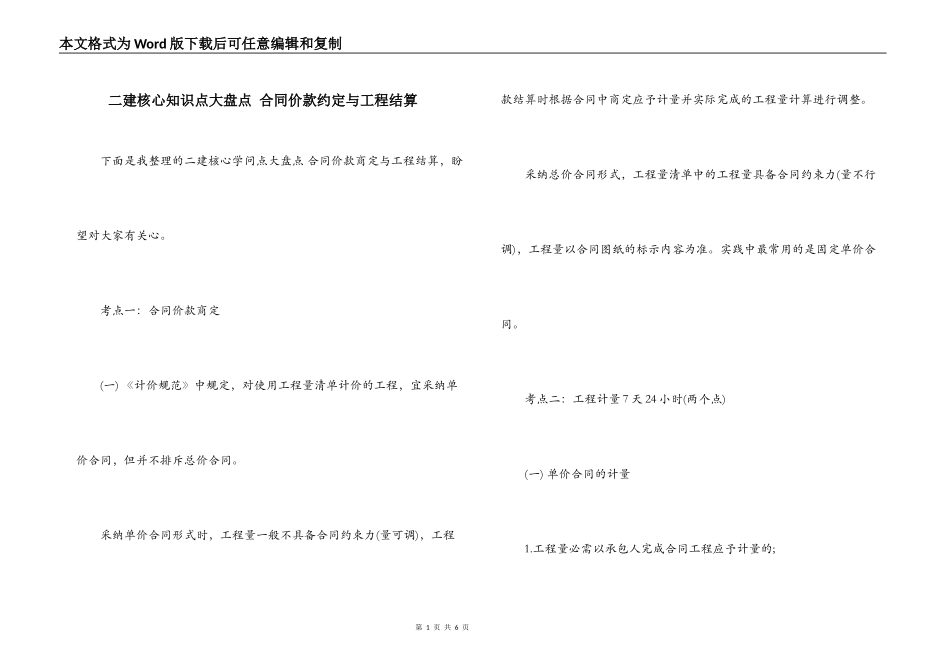

考点一:合同价款商定(一)《计价规范》中规定,对使用工程量清单计价的工程,宜采纳单价合同,但并不排斥总价合同
采纳单价合同形式时,工程量一般不具备合同约束力(量可调),工程款结算时根据合同中商定应予计量并实际完成的工程量计算进行调整
采纳总价合同形式,工程量清单中的工程量具备合同约束力(量不行调),工程量以合同图纸的标示内容为准
实践中最常用的是固定单价合同
考点二:工程计量7天24小时(两个点)(一)单价合同的计量1

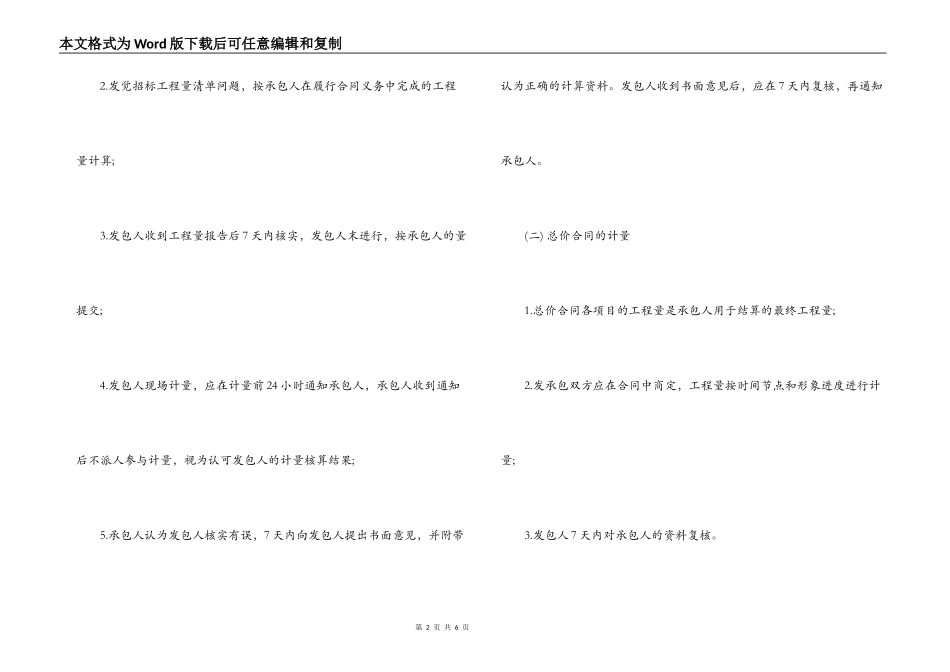

工程量必需以承包人完成合同工程应予计量的;第2页共6页本文格式为Word版下载后可任意编辑和复制2
发觉招标工程量清单问题,按承包人在履行合同义务中完成的工程量计算;3
发包人收到工程量报告后7天内核实,发包人末进行,按承包人的量提交;4
发包人现场计量,应在计量前24小时通知承包人,承包人收到通知后不派人参与计量,视为认可发包人的计量核算结果;5
承包人认为发包人核实有误,7天内向发包人提出书面意见,并附带认为正确的计算资料
发包人收到书面意见后,应在7天内复核,再通知承包人
(二)总价合同的计量1
总价合同各项目的工程量是承包人用于结算的最终工程量;2
发承包双方应在合同中商定,工程量按时间节点和形象进度进行计量;3
发包人7天内对承包人的资料复核

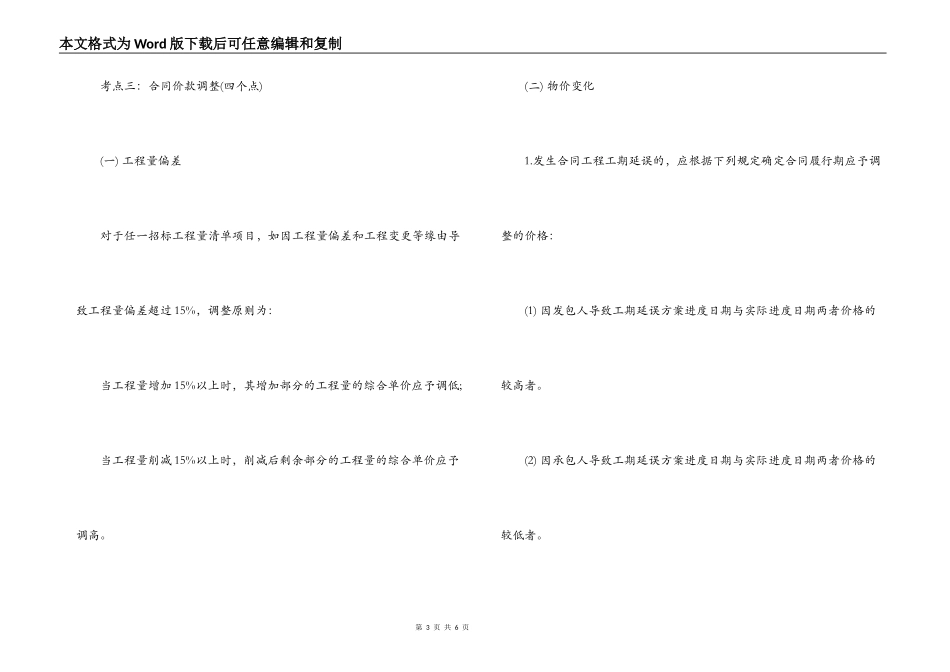

第3页共6页本文格式为Word版下载后可任意编辑和复制考点三:合同价款调整(四个点)(一)工程量偏差对于任一招标工程量清单项目,如因工程量偏差和工程变更等缘由导致工程量偏差超过15%,调整原则为:当工程量增加15%以上时,其增加部分的工程量的综合单价应予调低;当工程量削减15%以上时,削减后剩余部分的工程量的综合单价应予调高
(二)物价变化
