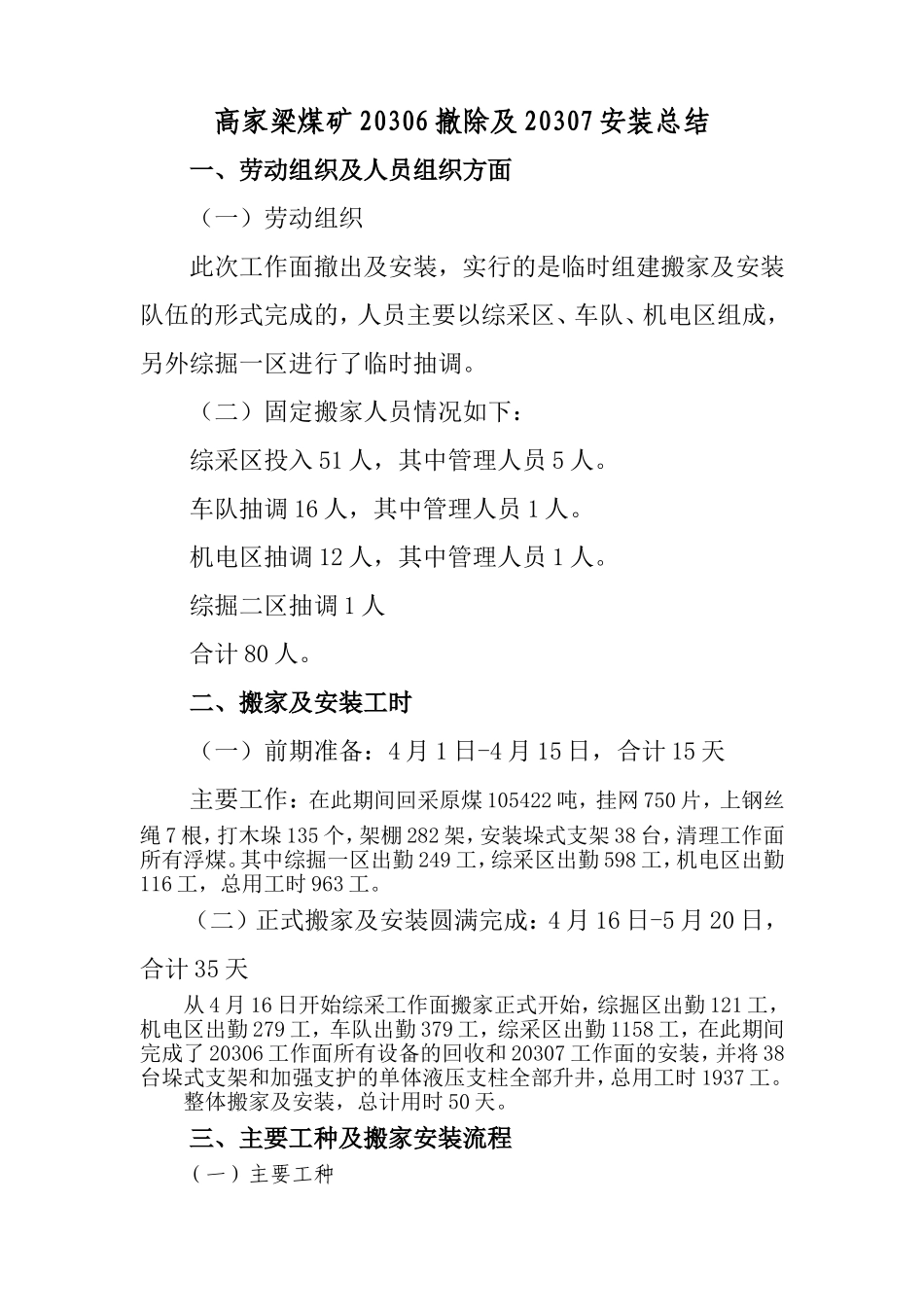

高家梁煤矿 20306 撤除及 20307 安装总结一、劳动组织及人员组织方面(一)劳动组织此次工作面撤出及安装,实行的是临时组建搬家及安装队伍的形式完成的,人员主要以综采区、车队、机电区组成,另外综掘一区进行了临时抽调
(二)固定搬家人员情况如下:综采区投入 51 人,其中管理人员 5 人
车队抽调 16 人,其中管理人员 1 人
机电区抽调 12 人,其中管理人员 1 人
综掘二区抽调 1 人合计 80 人
二、搬家及安装工时(一)前期准备:4 月 1 日-4 月 15 日,合计 15 天主要工作:在此期间回采原煤 105422 吨,挂网 750 片,上钢丝绳 7 根,打木垛 135 个,架棚 282 架,安装垛式支架 38 台,清理工作面所有浮煤
其中综掘一区出勤 249 工,综采区出勤 598 工,机电区出勤116 工,总用工时 963 工
(二)正式搬家及安装圆满完成:4 月 16 日-5 月 20 日,合计 35 天从 4 月 16 日开始综采工作面搬家正式开始,综掘区出勤 121 工,机电区出勤 279 工,车队出勤 379 工,综采区出勤 1158 工,在此期间完成了 20306 工作面所有设备的回收和 20307 工作面的安装,并将 38台垛式支架和加强支护的单体液压支柱全部升井,总用工时 1937 工
整体搬家及安装,总计用时 50 天

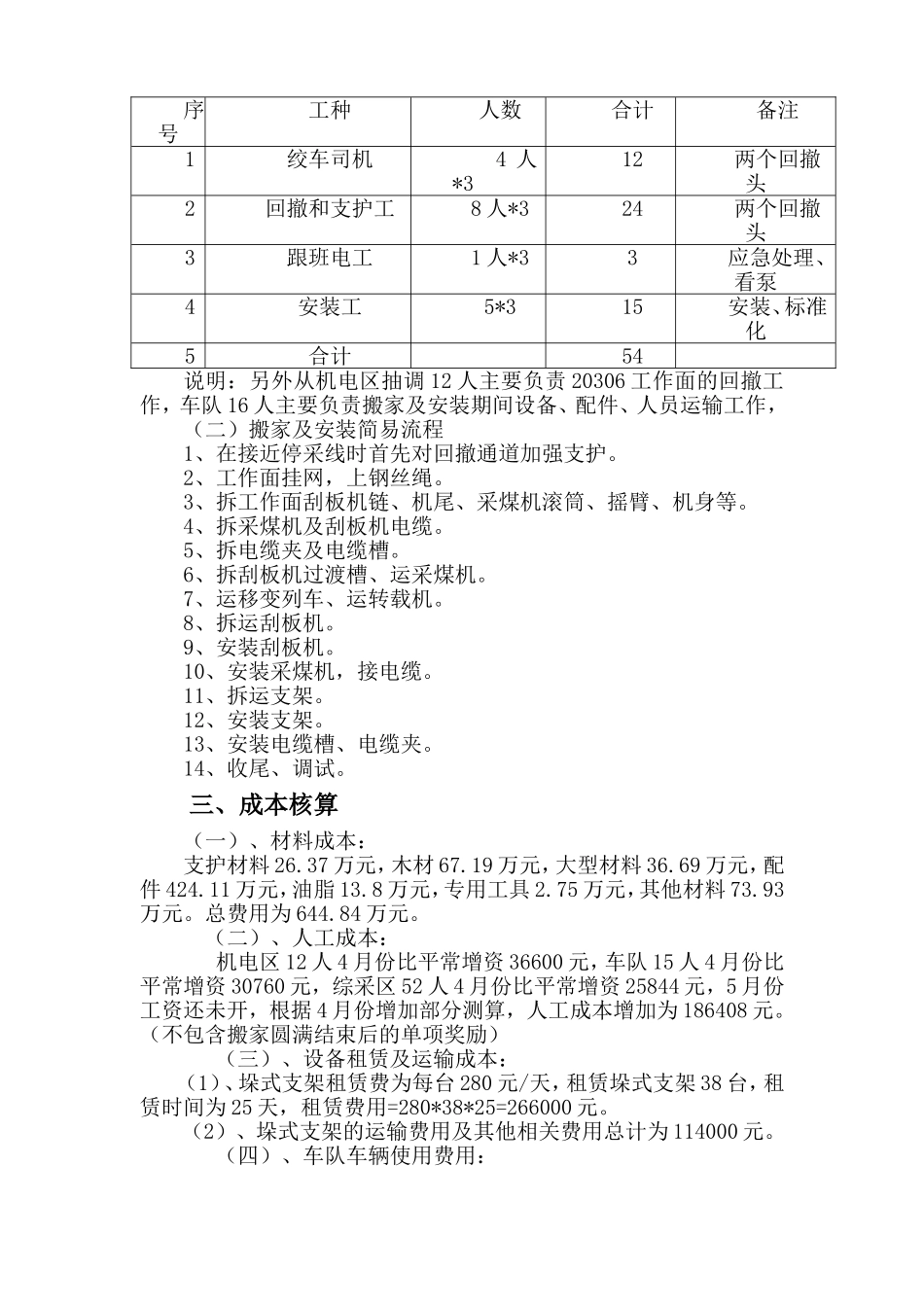

三、主要工种及搬家安装流程(一)主要工种序号工种人数合计备注1绞车司机4 人*312两个回撤头2回撤和支护工8 人*324两个回撤头3跟班电工1 人*33应急处理、看泵4安装工5*315安装、标准化5合计54说明:另外从机电区抽调 12 人主要负责 20306 工作面的回撤工作,车队 16 人主要负责搬家及安装期间设备、配件、人员运输工作,(二)搬家及安装简易流程1、在接近停采线时首先对回撤通道加强支护
2、工作面挂网
