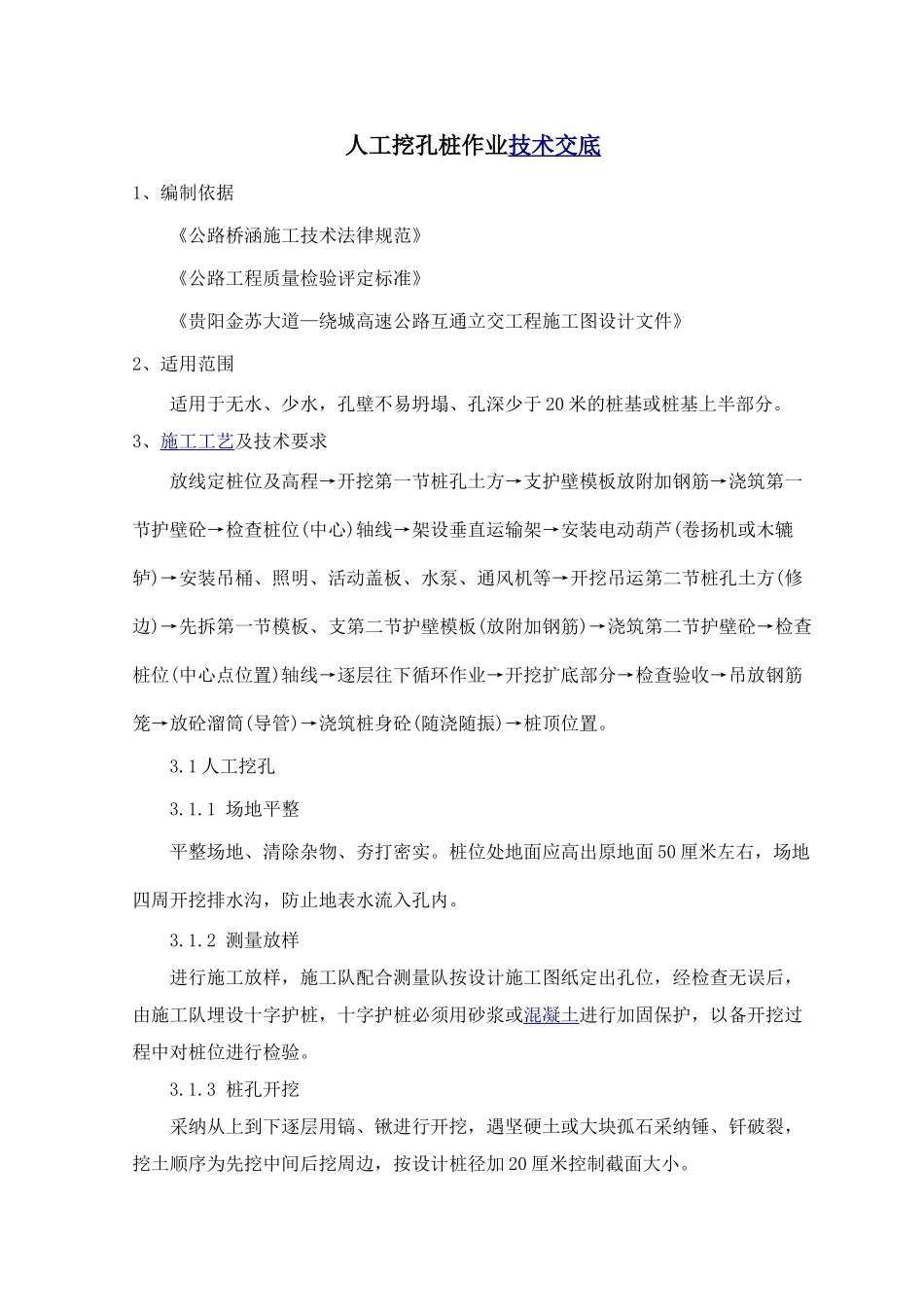

人工挖孔桩作业技术交底1、编制依据《公路桥涵施工技术法律规范》《公路工程质量检验评定标准》《贵阳金苏大道—绕城高速公路互通立交工程施工图设计文件》2、适用范围适用于无水、少水,孔壁不易坍塌、孔深少于 20 米的桩基或桩基上半部分
3、施工工艺及技术要求放线定桩位及高程→开挖第一节桩孔土方→支护壁模板放附加钢筋→浇筑第一节护壁砼→检查桩位(中心)轴线→架设垂直运输架→安装电动葫芦(卷扬机或木辘轳)→安装吊桶、照明、活动盖板、水泵、通风机等→开挖吊运第二节桩孔土方(修边)→先拆第一节模板、支第二节护壁模板(放附加钢筋)→浇筑第二节护壁砼→检查桩位(中心点位置)轴线→逐层往下循环作业→开挖扩底部分→检查验收→吊放钢筋笼→放砼溜筒(导管)→浇筑桩身砼(随浇随振)→桩顶位置
1 人工挖孔3
1 场地平整平整场地、清除杂物、夯打密实
桩位处地面应高出原地面 50 厘米左右,场地四周开挖排水沟,防止地表水流入孔内
2 测量放样进行施工放样,施工队配合测量队按设计施工图纸定出孔位,经检查无误后,由施工队埋设十字护桩,十字护桩必须用砂浆或混凝土进行加固保护,以备开挖过程中对桩位进行检验
3 桩孔开挖采纳从上到下逐层用镐、锹进行开挖,遇坚硬土或大块孤石采纳锤、钎破裂,挖土顺序为先挖中间后挖周边,按设计桩径加 20 厘米控制截面大小

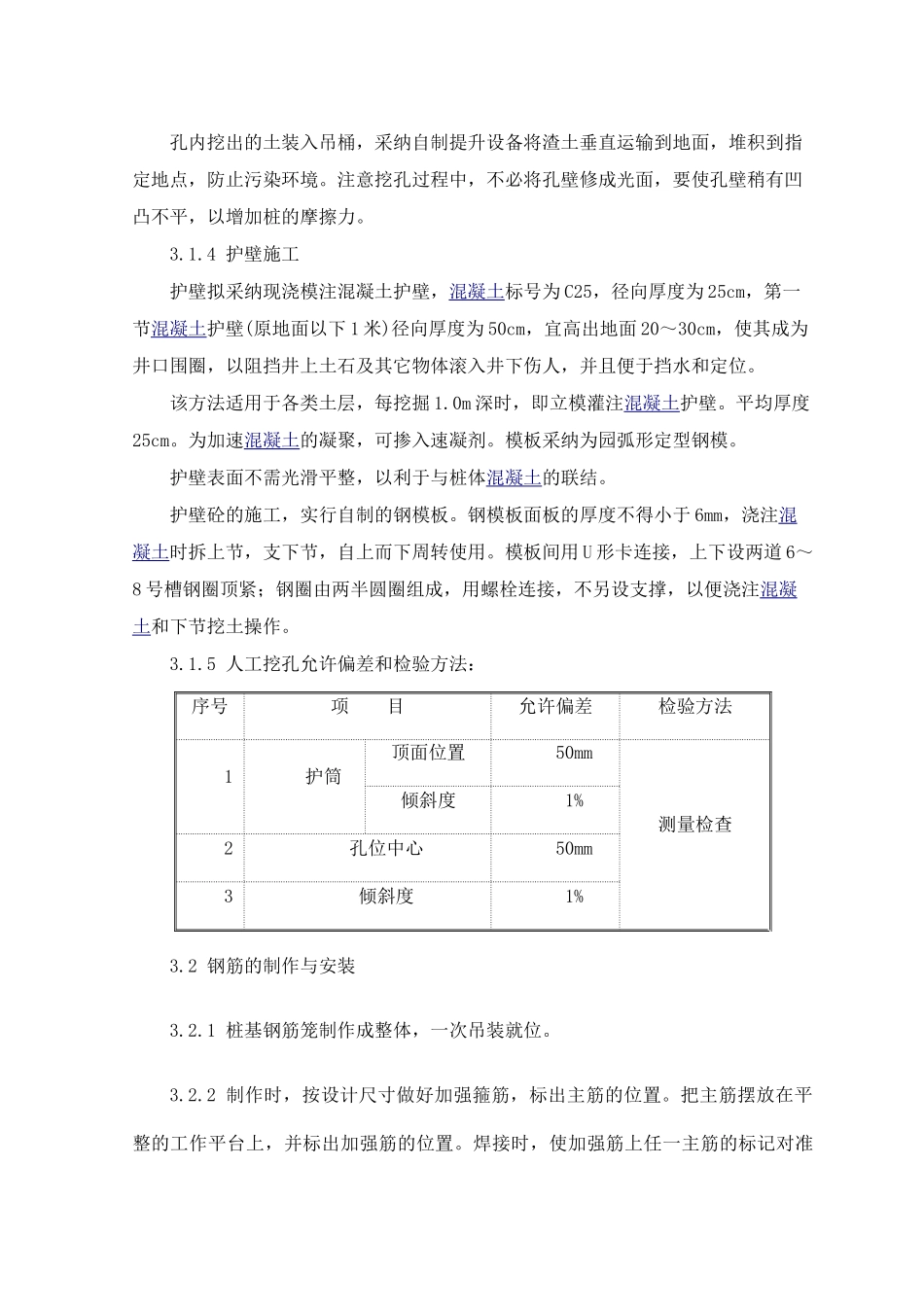

孔内挖出的土装入吊桶,采纳自制提升设备将渣土垂直运输到地面,堆积到指定地点,防止污染环境
注意挖孔过程中,不必将孔壁修成光面,要使孔壁稍有凹凸不平,以增加桩的摩擦力
4 护壁施工护壁拟采纳现浇模注混凝土护壁,混凝土标号为 C25,径向厚度为 25cm,第一节混凝土护壁(原地面以下 1 米)径向厚度为 50cm,宜高出地面 20~30cm,使其成为井口围圈,以阻挡井上土石及其它物体滚入井下伤人,并且便于挡水和定位
该方法适用于各类土层,
