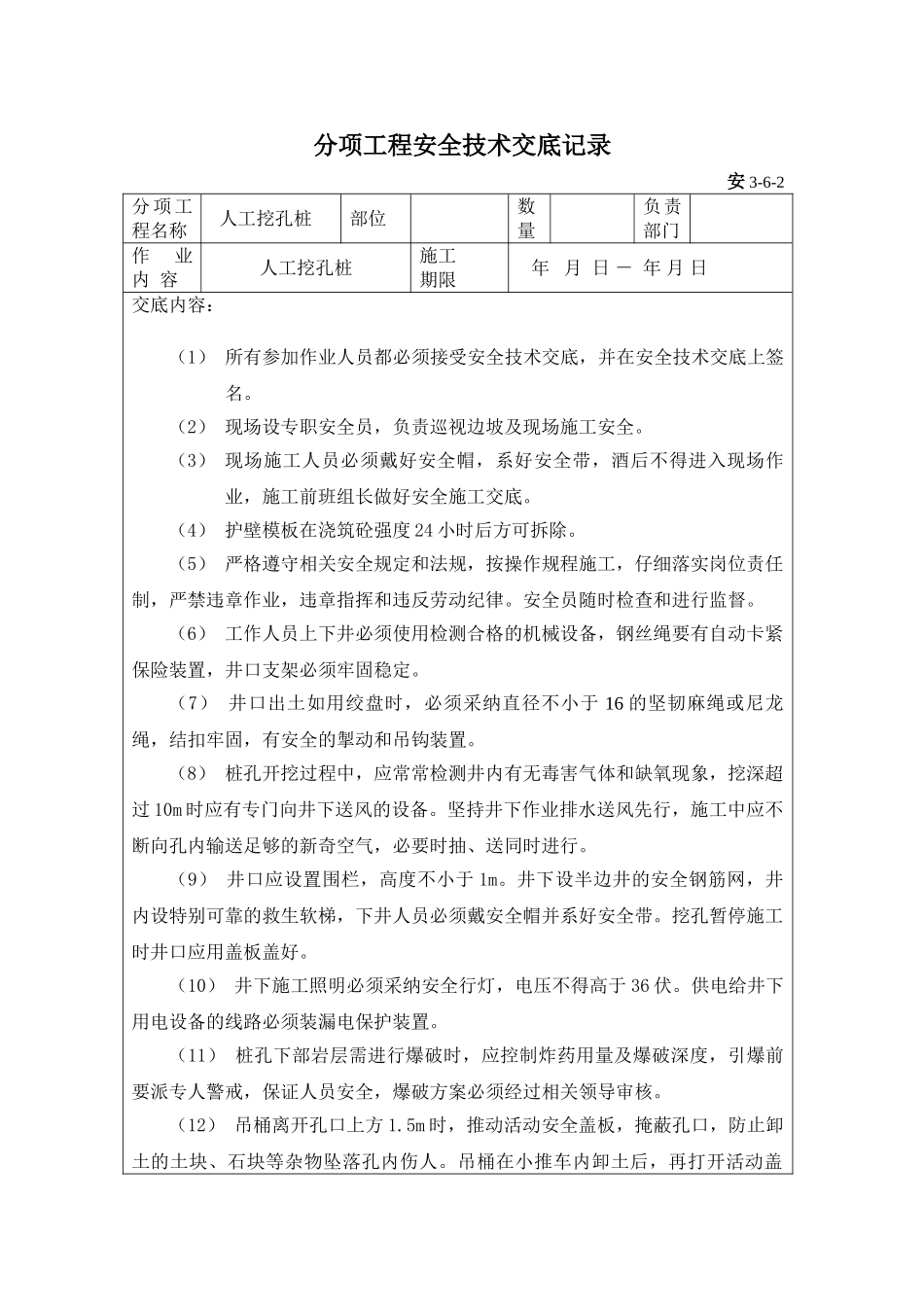

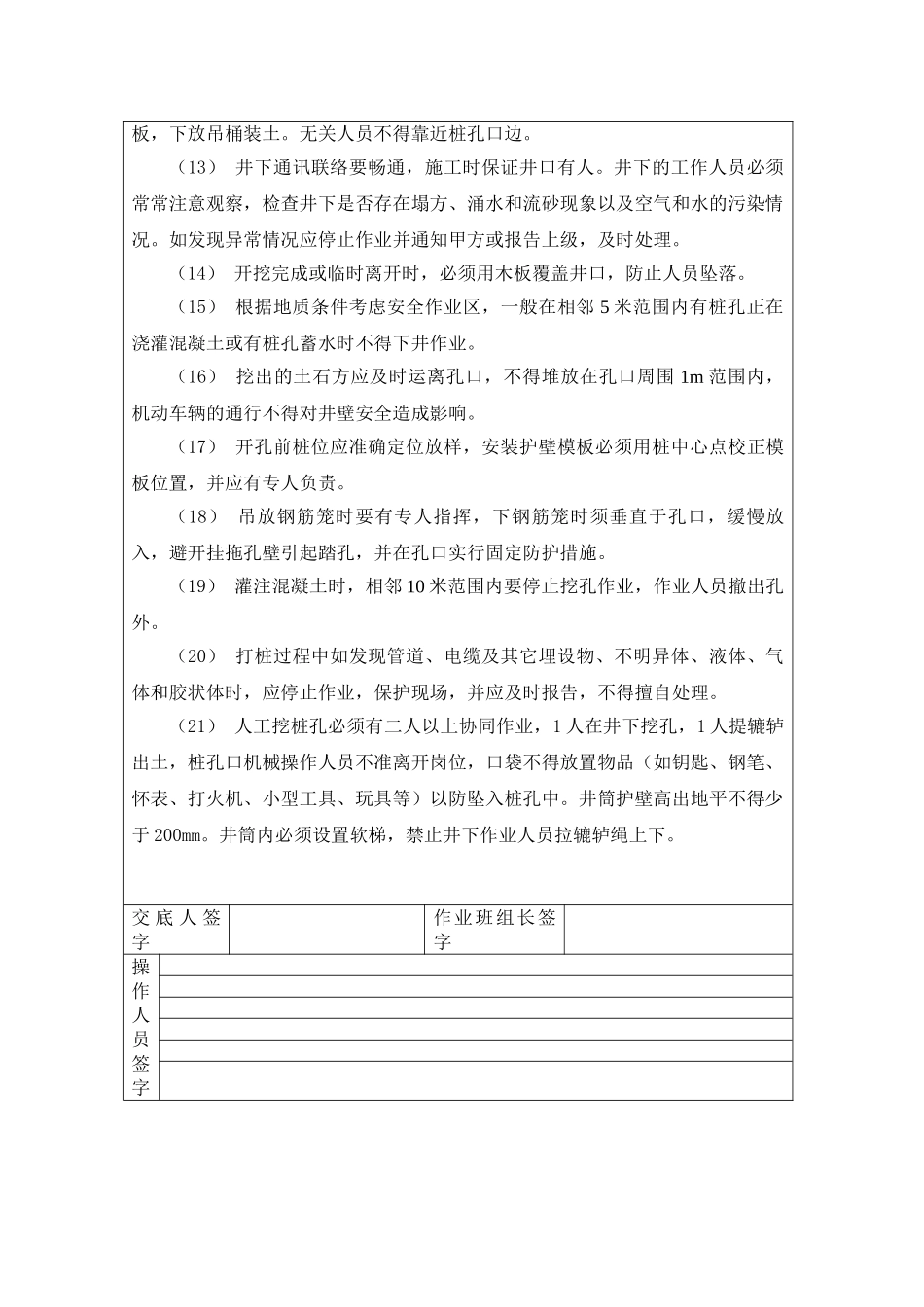

分项工程安全技术交底记录安 3-6-2分项工程名称人工挖孔桩部位数量 负责部门作 业内 容人工挖孔桩施工期限 年 月 日 - 年 月 日交底内容:(1) 所有参加作业人员都必须接受安全技术交底,并在安全技术交底上签名
(2) 现场设专职安全员,负责巡视边坡及现场施工安全
(3) 现场施工人员必须戴好安全帽,系好安全带,酒后不得进入现场作业,施工前班组长做好安全施工交底
(4) 护壁模板在浇筑砼强度 24 小时后方可拆除
(5) 严格遵守相关安全规定和法规,按操作规程施工,仔细落实岗位责任制,严禁违章作业,违章指挥和违反劳动纪律
安全员随时检查和进行监督
(6) 工作人员上下井必须使用检测合格的机械设备,钢丝绳要有自动卡紧保险装置,井口支架必须牢固稳定
(7) 井口出土如用绞盘时,必须采纳直径不小于 16 的坚韧麻绳或尼龙绳,结扣牢固,有安全的掣动和吊钩装置
(8) 桩孔开挖过程中,应常常检测井内有无毒害气体和缺氧现象,挖深超过 10m 时应有专门向井下送风的设备
坚持井下作业排水送风先行,施工中应不断向孔内输送足够的新奇空气,必要时抽、送同时进行
(9) 井口应设置围栏,高度不小于 1m
井下设半边井的安全钢筋网,井内设特别可靠的救生软梯,下井人员必须戴安全帽并系好安全带
挖孔暂停施工时井口应用盖板盖好
(10) 井下施工照明必须采纳安全行灯,电压不得高于 36 伏
供电给井下用电设备的线路必须装漏电保护装置
(11) 桩孔下部岩层需进行爆破时,应控制炸药用量及爆破深度,引爆前要派专人警戒,保证人员安全,爆破方案必须经过相关领导审核
(12) 吊桶离开孔口上方 1
5m 时,推动活动安全盖板,掩蔽孔口,防止卸土的土块、石块等杂物坠落孔内伤人
吊桶在小推车内卸土后,再打开活动盖板,下放吊桶装土
无关人员不得靠近桩孔口边
(13) 井下通讯联络要畅通,施工时保证井口有人
