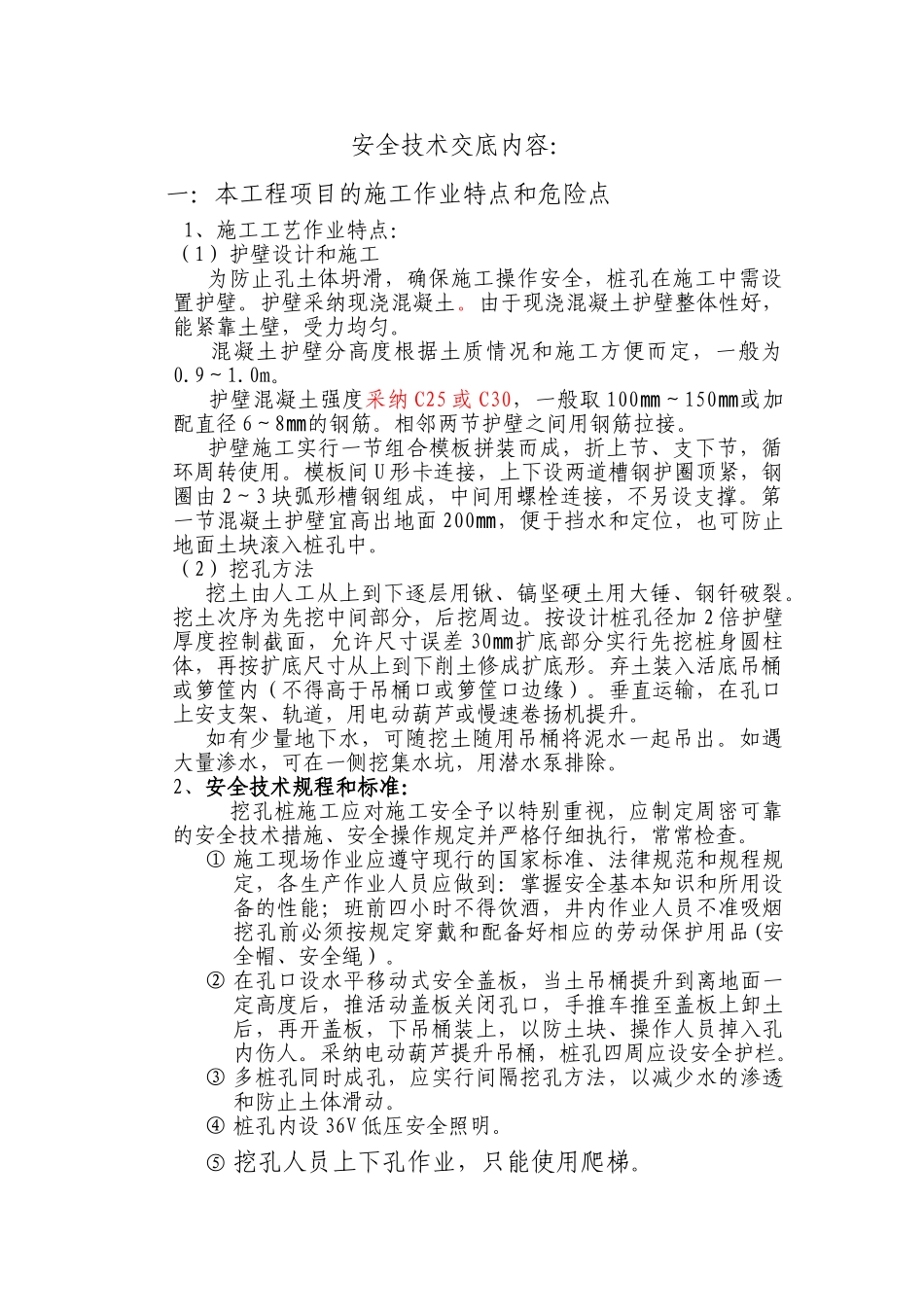

安全技术交底内容:一:本工程项目的施工作业特点和危险点1、施工工艺作业特点:(1)护壁设计和施工 为防止孔土体坍滑,确保施工操作安全,桩孔在施工中需设置护壁
护壁采纳现浇混凝土
由于现浇混凝土护壁整体性好,能紧靠土壁,受力均匀
混凝土护壁分高度根据土质情况和施工方便而定,一般为0
护壁混凝土强度采纳 C25 或 C30,一般取 100~㎜150或加㎜配直径 6~8的钢筋
相邻两节护壁之间用钢筋拉接
㎜ 护壁施工实行一节组合模板拼装而成,折上节、支下节,循环周转使用
模板间 U 形卡连接,上下设两道槽钢护圈顶紧,钢圈由 2~3 块弧形槽钢组成,中间用螺栓连接,不另设支撑
第一节混凝土护壁宜高出地面 200,便于挡水和定位,也可防止㎜地面土块滚入桩孔中
(2)挖孔方法挖土由人工从上到下逐层用锹、镐坚硬土用大锤、钢钎破裂
挖土次序为先挖中间部分,后挖周边
按设计桩孔径加 2 倍护壁厚度控制截面,允许尺寸误差 30扩底部分实行先挖桩身圆柱㎜体,再按扩底尺寸从上到下削土修成扩底形
弃土装入活底吊桶或箩筐内(不得高于吊桶口或箩筐口边缘)
垂直运输,在孔口上安支架、轨道,用电动葫芦或慢速卷扬机提升
如有少量地下水,可随挖土随用吊桶将泥水一起吊出
如遇大量渗水,可在一侧挖集水坑,用潜水泵排除

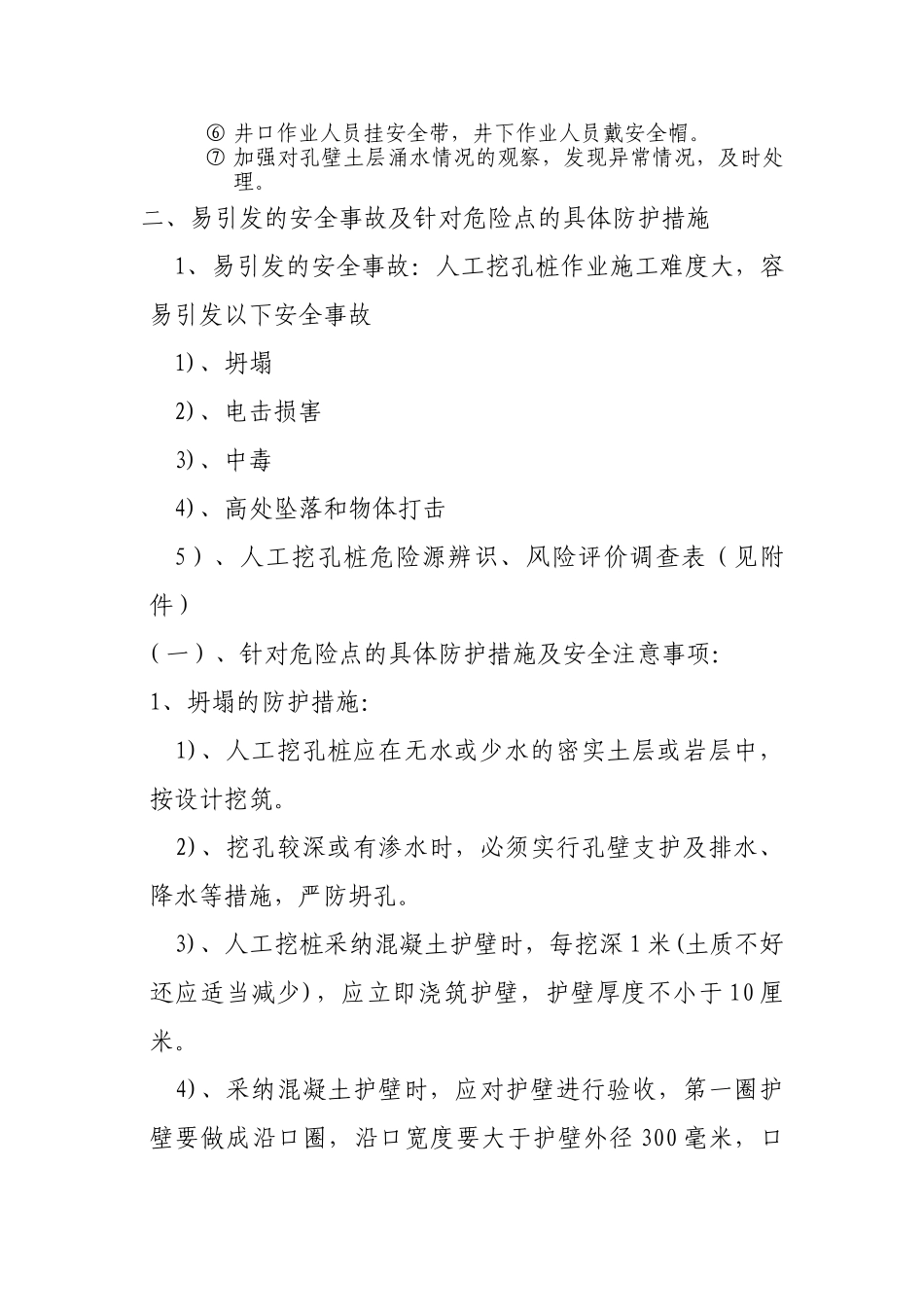

2、安全技术规程和标准: 挖孔桩施工应对施工安全予以特别重视,应制定周密可靠的安全技术措施、安全操作规定并严格仔细执行,常常检查
① 施工现场作业应遵守现行的国家标准、法律规范和规程规定,各生产作业人员应做到:掌握安全基本知识和所用设备的性能;班前四小时不得饮酒,井内作业人员不准吸烟挖孔前必须按规定穿戴和配备好相应的劳动保护用品(安全帽、安全绳)
② 在孔口设水平移动式安全盖板,当土吊桶提升到离地面一定高度后,推活动盖板关闭孔口,手推车推至盖板上卸土后,再开盖板,下吊桶装上,以防土块
