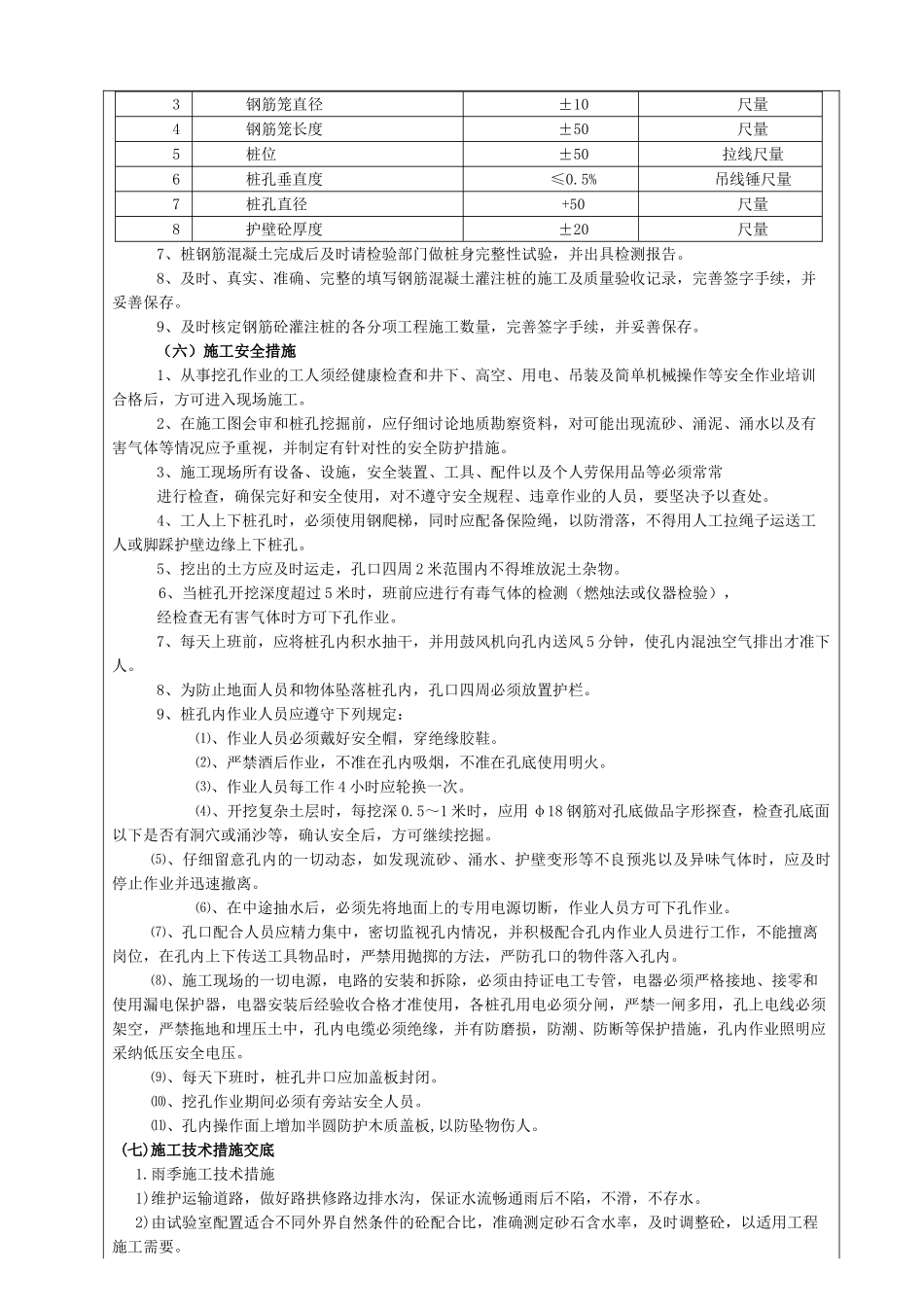

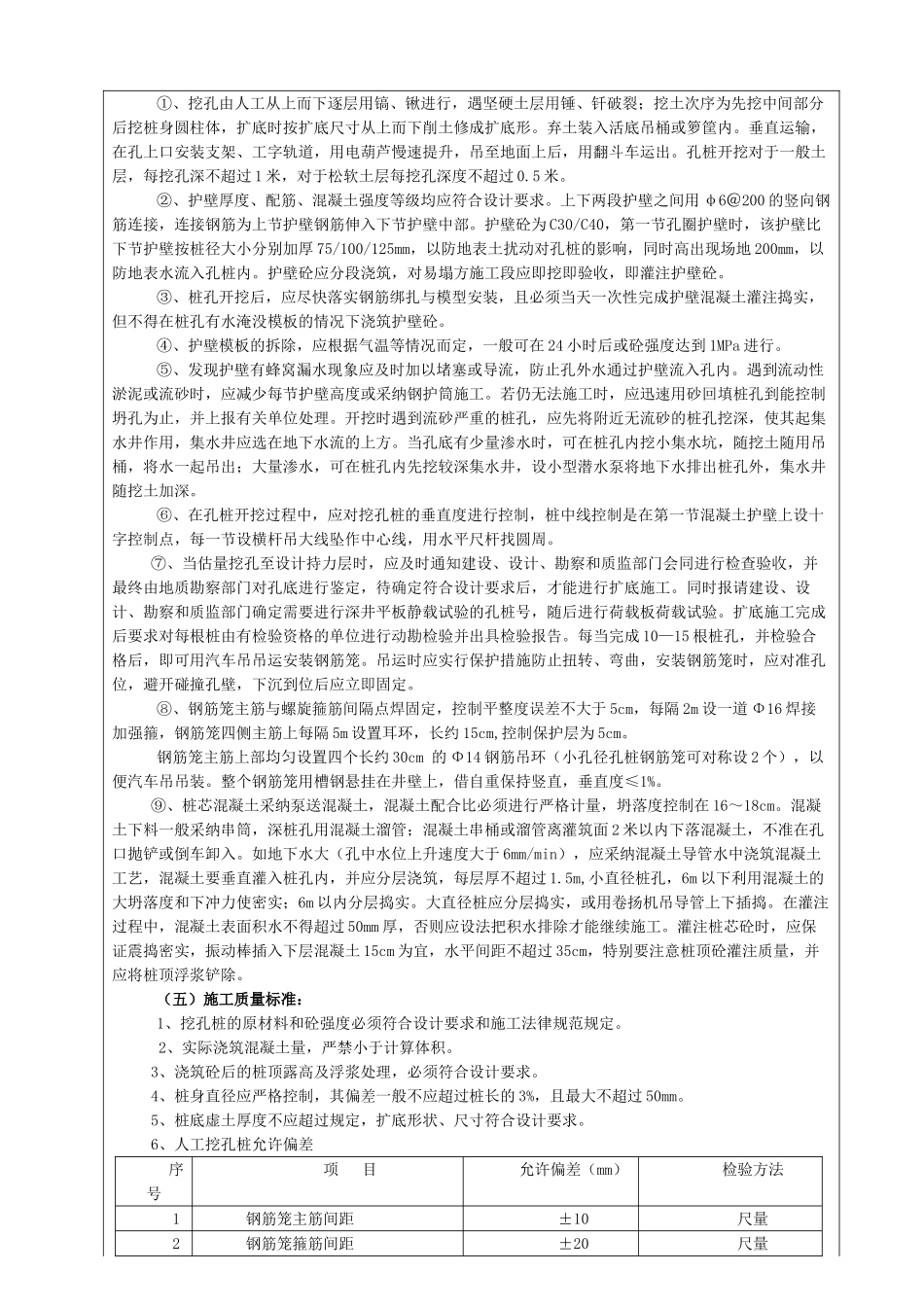

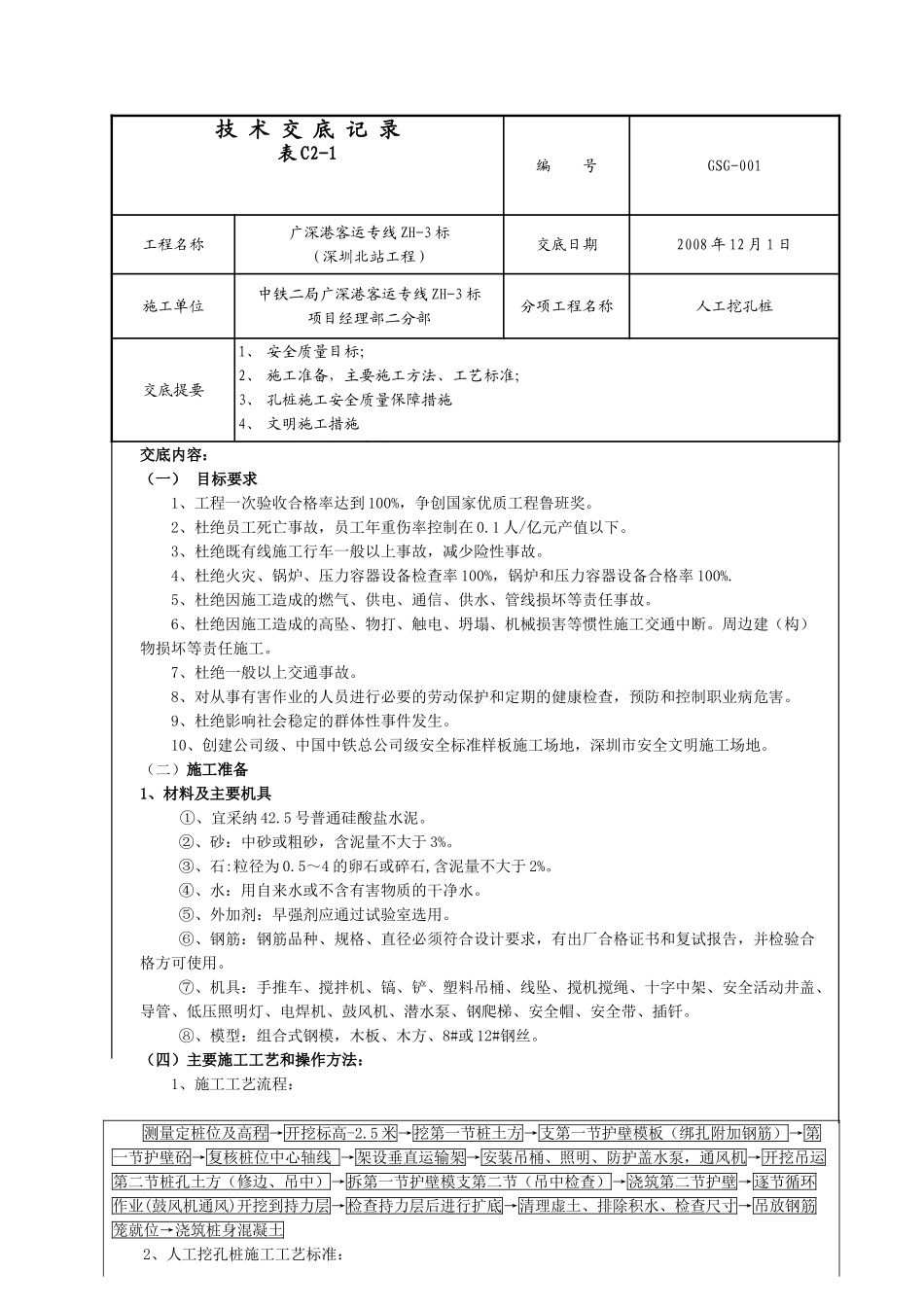

技 术 交 底 记 录表 C2-1编 号GSG-001工程名称广深港客运专线 ZH-3 标(深圳北站工程)交底日期2008 年 12 月 1 日施工单位中铁二局广深港客运专线 ZH-3 标项目经理部二分部分项工程名称人工挖孔桩交底提要1、 安全质量目标;2、 施工准备,主要施工方法、工艺标准;3、 孔桩施工安全质量保障措施4、 文明施工措施5、 深基坑开挖应急措施交底内容:(一) 目标要求1、工程一次验收合格率达到 100%,争创国家优质工程鲁班奖
2、杜绝员工死亡事故,员工年重伤率控制在 0
1 人/亿元产值以下
3、杜绝既有线施工行车一般以上事故,减少险性事故
4、杜绝火灾、锅炉、压力容器设备检查率 100%,锅炉和压力容器设备合格率 100%
5、杜绝因施工造成的燃气、供电、通信、供水、管线损坏等责任事故
6、杜绝因施工造成的高坠、物打、触电、坍塌、机械损害等惯性施工交通中断
周边建(构)物损坏等责任施工
7、杜绝一般以上交通事故
8、对从事有害作业的人员进行必要的劳动保护和定期的健康检查,预防和控制职业病危害
9、杜绝影响社会稳定的群体性事件发生
10、创建公司级、中国中铁总公司级安全标准样板施工场地,深圳市安全文明施工场地
(二)施工准备1、材料及主要机具①、宜采纳 42
5 号普通硅酸盐水泥
②、砂:中砂或粗砂,含泥量不大于 3%
③、石:粒径为 0
5~4 的卵石或碎石,含泥量不大于 2%
④、水:用自来水或不含有害物质的干净水
⑤、外加剂:早强剂应通过试验室选用
⑥、钢筋:钢筋品种、规格、直径必须符合设计要求,有出厂合格证书和复试报告,并检验合格方可使用
⑦、机具:手推车、搅拌机、镐、铲、塑料吊桶、线坠、搅机搅绳、十字中架、安全活动井盖、导管、低压照明灯、电焊机、鼓风机、潜水泵、钢爬梯、安全帽、安全带、插钎
⑧、模型:组合式钢模,木板、木方、8#或 12#钢
