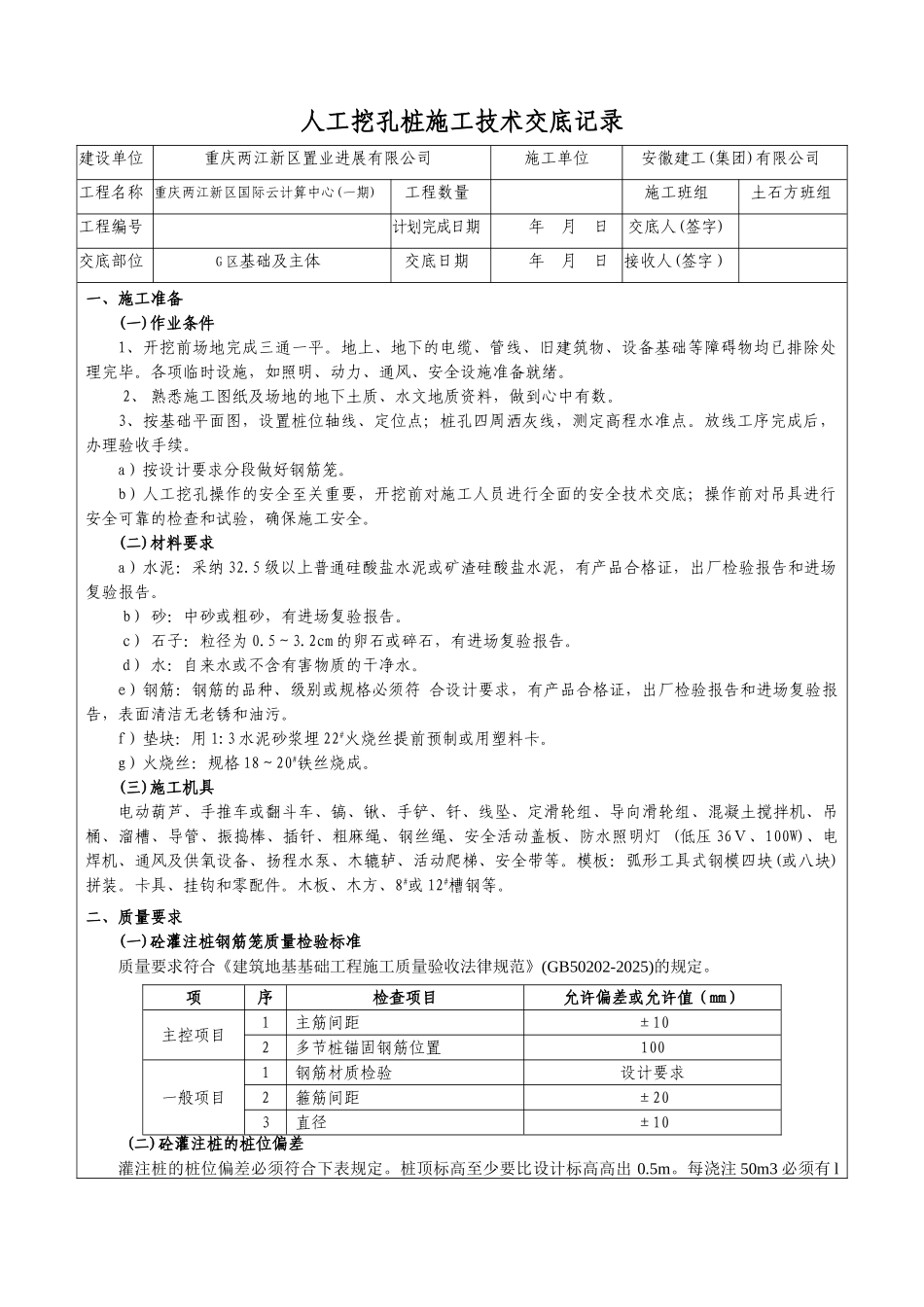

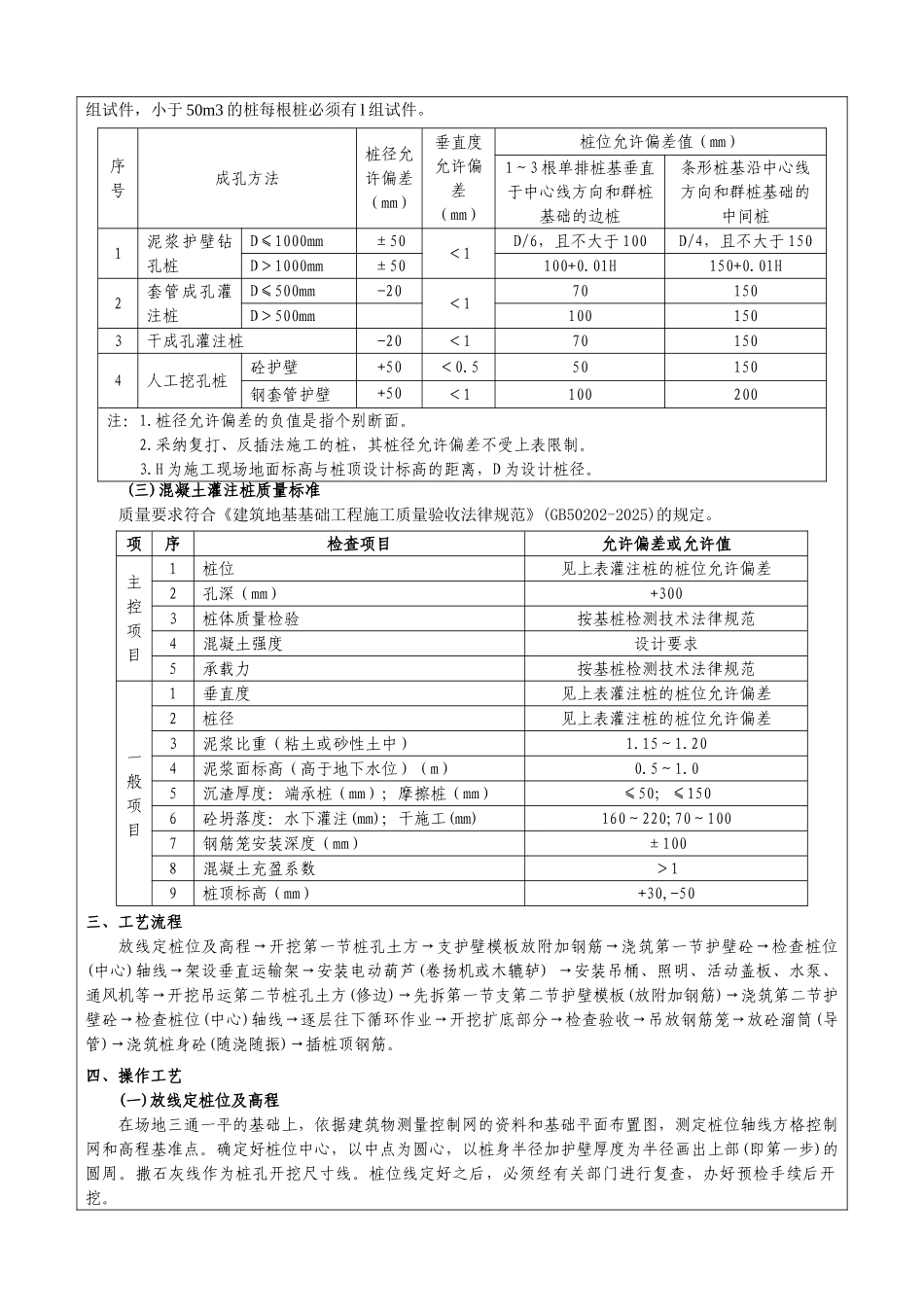

人工挖孔桩施工技术交底记录建设单位重庆两江新区置业进展有限公司施工单位安徽建工(集团)有限公司工程名称 重庆两江新区国际云计算中心(一期) 工程数量施工班组土石方班组工程编号计划完成日期 年 月 日交底人(签字)交底部位G 区基础及主体交底日期 年 月 日接收人(签字)一、施工准备(一)作业条件1、开挖前场地完成三通一平。地上、地下的电缆、管线、旧建筑物、设备基础等障碍物均已排除处理完毕。各项临时设施,如照明、动力、通风、安全设施准备就绪。2、 熟悉施工图纸及场地的地下土质、水文地质资料,做到心中有数。3、按基础平面图,设置桩位轴线、定位点;桩孔四周洒灰线,测定高程水准点。放线工序完成后,办理验收手续。a)按设计要求分段做好钢筋笼。b)人工挖孔操作的安全至关重要,开挖前对施工人员进行全面的安全技术交底;操作前对吊具进行安全可靠的检查和试验,确保施工安全。(二)材料要求a)水泥:采纳 32.5 级以上普通硅酸盐水泥或矿渣硅酸盐水泥,有产品合格证,出厂检验报告和进场复验报告。b) 砂:中砂或粗砂,有进场复验报告。c) 石子:粒径为 0.5~3.2cm 的卵石或碎石,有进场复验报告。d) 水:自来水或不含有害物质的干净水。e)钢筋:钢筋的品种、级别或规格必须符 合设计要求,有产品合格证,出厂检验报告和进场复验报告,表面清洁无老锈和油污。f)垫块:用 1:3 水泥砂浆埋 22#火烧丝提前预制或用塑料卡。g)火烧丝:规格 18~20#铁丝烧成。(三)施工机具电动葫芦、手推车或翻斗车、镐、锹、手铲、钎、线坠、定滑轮组、导向滑轮组、混凝土搅拌机、吊桶、溜槽、导管、振捣棒、插钎、粗麻绳、钢丝绳、安全活动盖板、防水照明灯 (低压 36Ⅴ、100W)、电焊机、通风及供氧设备、扬程水泵、木辘轳、活动爬梯、安全带等。模板:弧形工具式钢模四块(或八块)拼装。卡具、挂钩和零配件。木板、木方、8#或 12#槽钢等。二、质量要求(一)砼灌注桩钢筋笼质量检验标准质量要求符合《建筑地基基础工程施工质量验收法律规范》(GB50202-2025)的规定。项序检查项目允许偏差或允许值(mm)主控项目1主筋间距±102多节桩锚固钢筋位置100一般项目1钢筋材质检验设计要求2箍筋间距±203直径±10 (二)砼灌注桩的桩位偏差灌注桩的桩位偏差必须符合下表规定。桩顶标高至少要比设计标高高出 0.5m。每浇注 50m3 必须有 l组试件,小于 50m3 的桩每根桩必须有 l 组试件。序号成孔方法桩径允许偏差(mm)垂直度允...
