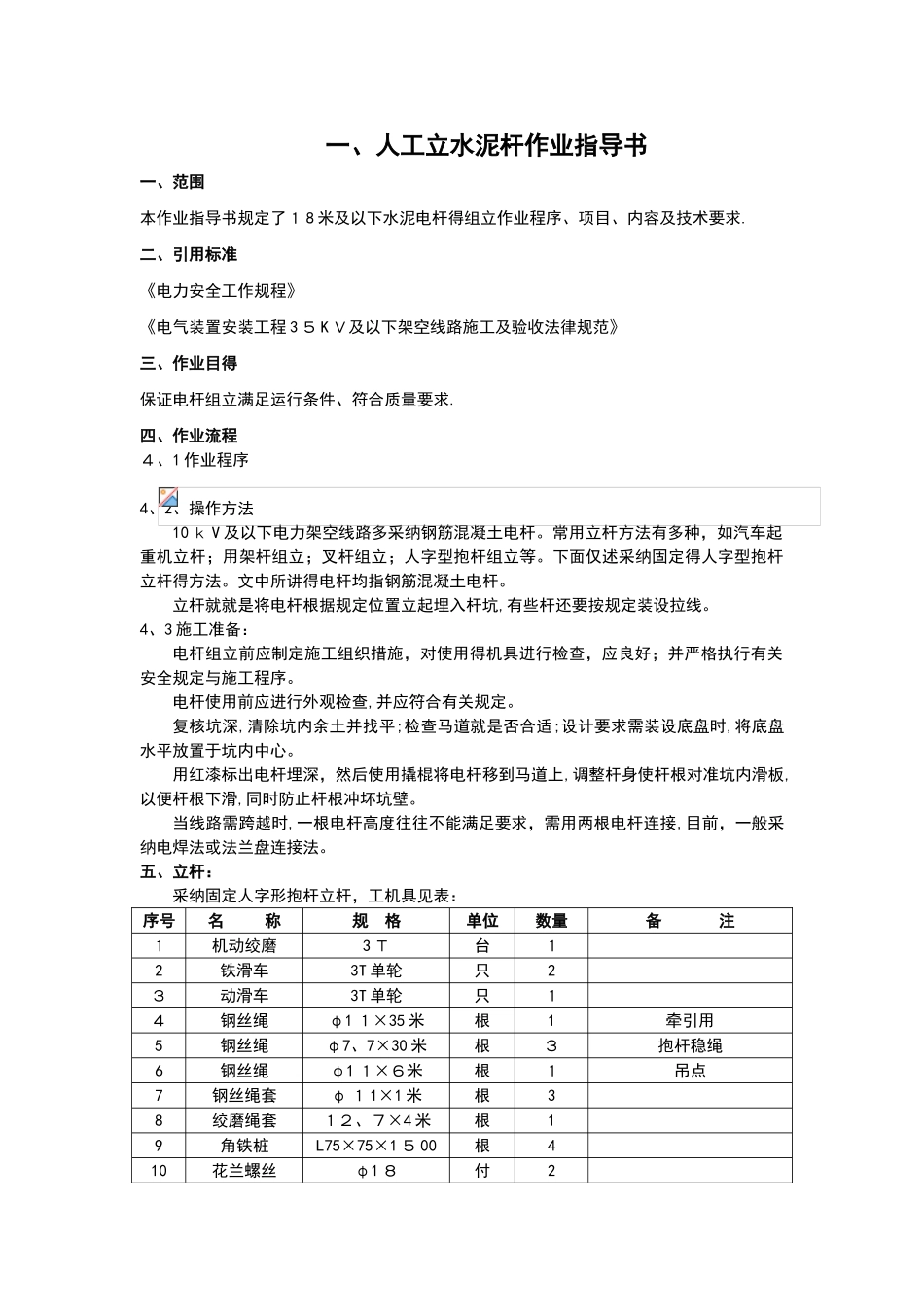

一、人工立水泥杆作业指导书一、范围本作业指导书规定了1 8 米及以下水泥电杆得组立作业程序、项目、内容及技术要求
二、引用标准《电力安全工作规程》《电气装置安装工程 3 5 K V及以下架空线路施工及验收法律规范》三、作业目得保证电杆组立满足运行条件、符合质量要求
四、作业流程4、1 作业程序4、2、操作方法10 k V 及以下电力架空线路多采纳钢筋混凝土电杆
常用立杆方法有多种,如汽车起重机立杆;用架杆组立;叉杆组立;人字型抱杆组立等
下面仅述采纳固定得人字型抱杆立杆得方法
文中所讲得电杆均指钢筋混凝土电杆
立杆就就是将电杆根据规定位置立起埋入杆坑,有些杆还要按规定装设拉线
4、3 施工准备:电杆组立前应制定施工组织措施,对使用得机具进行检查,应良好;并严格执行有关安全规定与施工程序
电杆使用前应进行外观检查,并应符合有关规定
复核坑深,清除坑内余土并找平;检查马道就是否合适;设计要求需装设底盘时,将底盘水平放置于坑内中心

用红漆标出电杆埋深,然后使用撬棍将电杆移到马道上,调整杆身使杆根对准坑内滑板,以便杆根下滑,同时防止杆根冲坏坑壁
当线路需跨越时,一根电杆高度往往不能满足要求,需用两根电杆连接,目前,一般采纳电焊法或法兰盘连接法

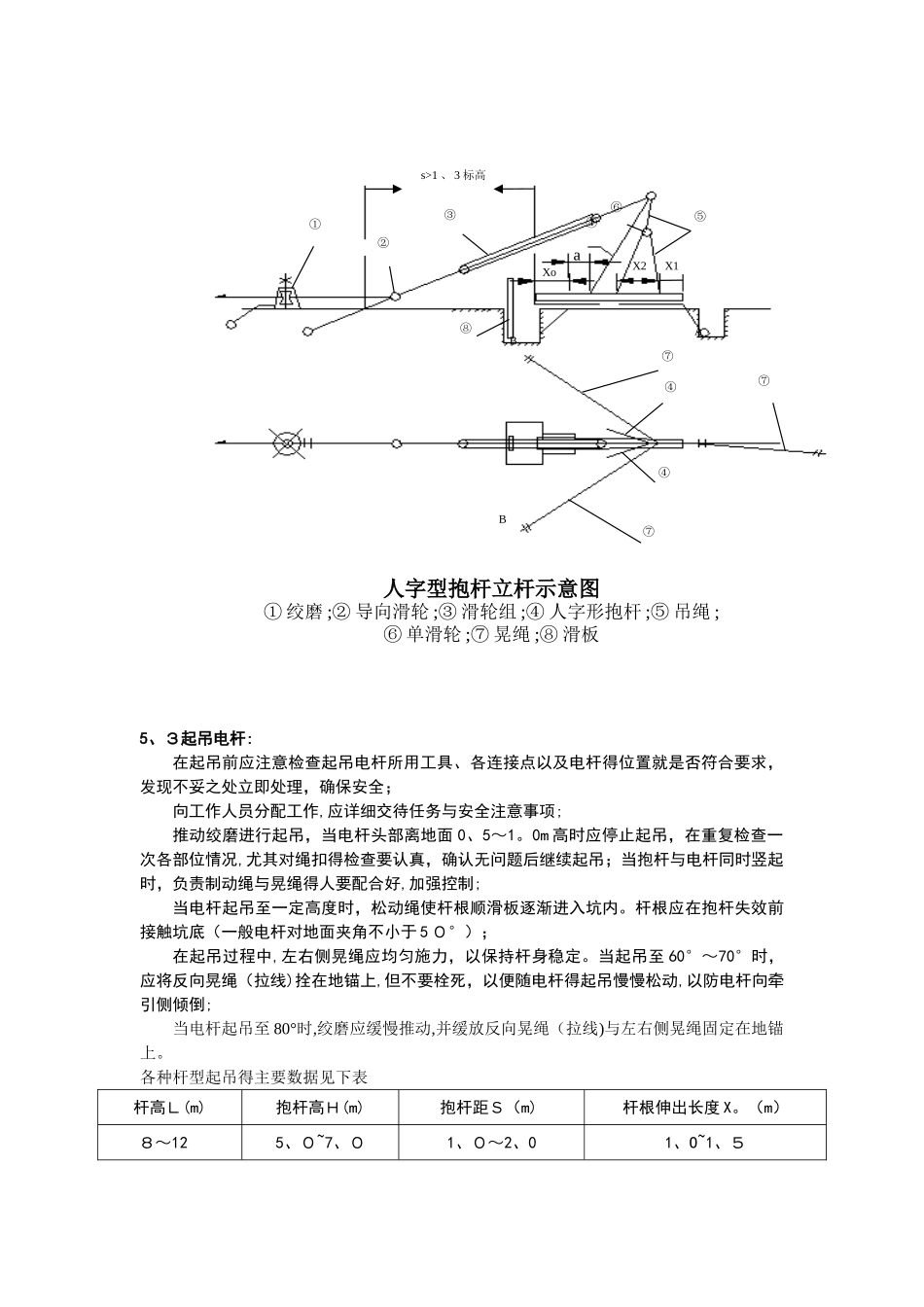

五、立杆:采纳固定人字形抱杆立杆,工机具见表:序号名 称规 格单位数量备 注1机动绞磨3 T台12铁滑车3T 单轮只23动滑车3T 单轮只14钢丝绳φ1 1×35 米根1牵引用5钢丝绳φ7、7×30 米根3抱杆稳绳6钢丝绳φ1 1×6米根1吊点7钢丝绳套φ 1 1×1 米根38绞磨绳套12、7×4 米根19角铁桩L75×75×1 5 00根410花兰螺丝φ1 8付211麻绳φ1 8×30条1校杆及上、下传递物品用12卸扣M16只41 3钢管φ20 0×1 5米根15、1 地锚设置:沿杆坑中心线在牵引反方向距杆坑中心约 1、5 倍杆长处,埋设地
