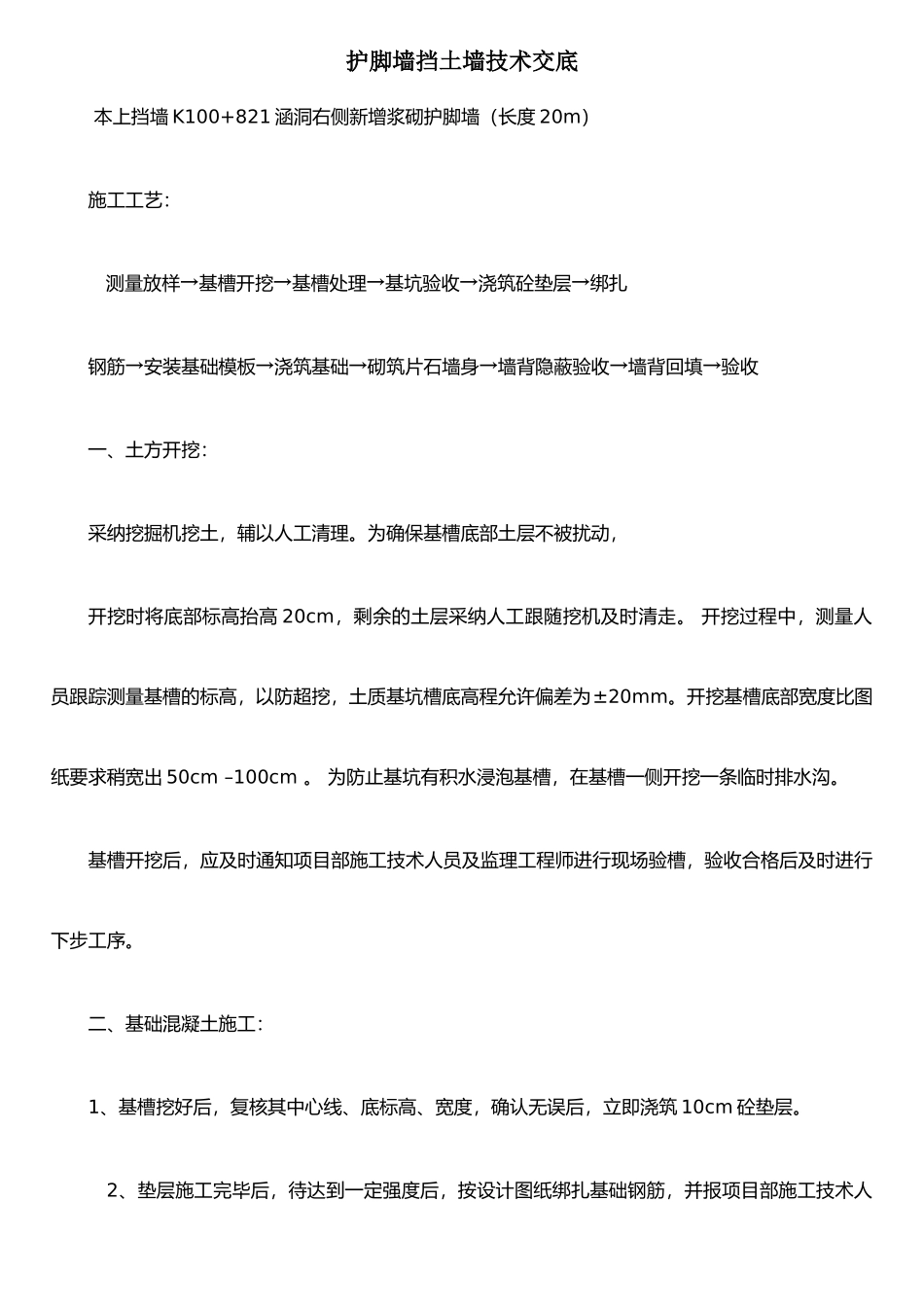

护脚墙挡土墙技术交底 本上挡墙 K100+821 涵洞右侧新增浆砌护脚墙(长度 20m)施工工艺: 测量放样→基槽开挖→基槽处理→基坑验收→浇筑砼垫层→绑扎钢筋→安装基础模板→浇筑基础→砌筑片石墙身→墙背隐蔽验收→墙背回填→验收 一、土方开挖: 采纳挖掘机挖土,辅以人工清理
为确保基槽底部土层不被扰动,开挖时将底部标高抬高 20cm,剩余的土层采纳人工跟随挖机及时清走
开挖过程中,测量人员跟踪测量基槽的标高,以防超挖,土质基坑槽底高程允许偏差为±20mm
开挖基槽底部宽度比图纸要求稍宽出 50cm –100cm
为防止基坑有积水浸泡基槽,在基槽一侧开挖一条临时排水沟
基槽开挖后,应及时通知项目部施工技术人员及监理工程师进行现场验槽,验收合格后及时进行下步工序

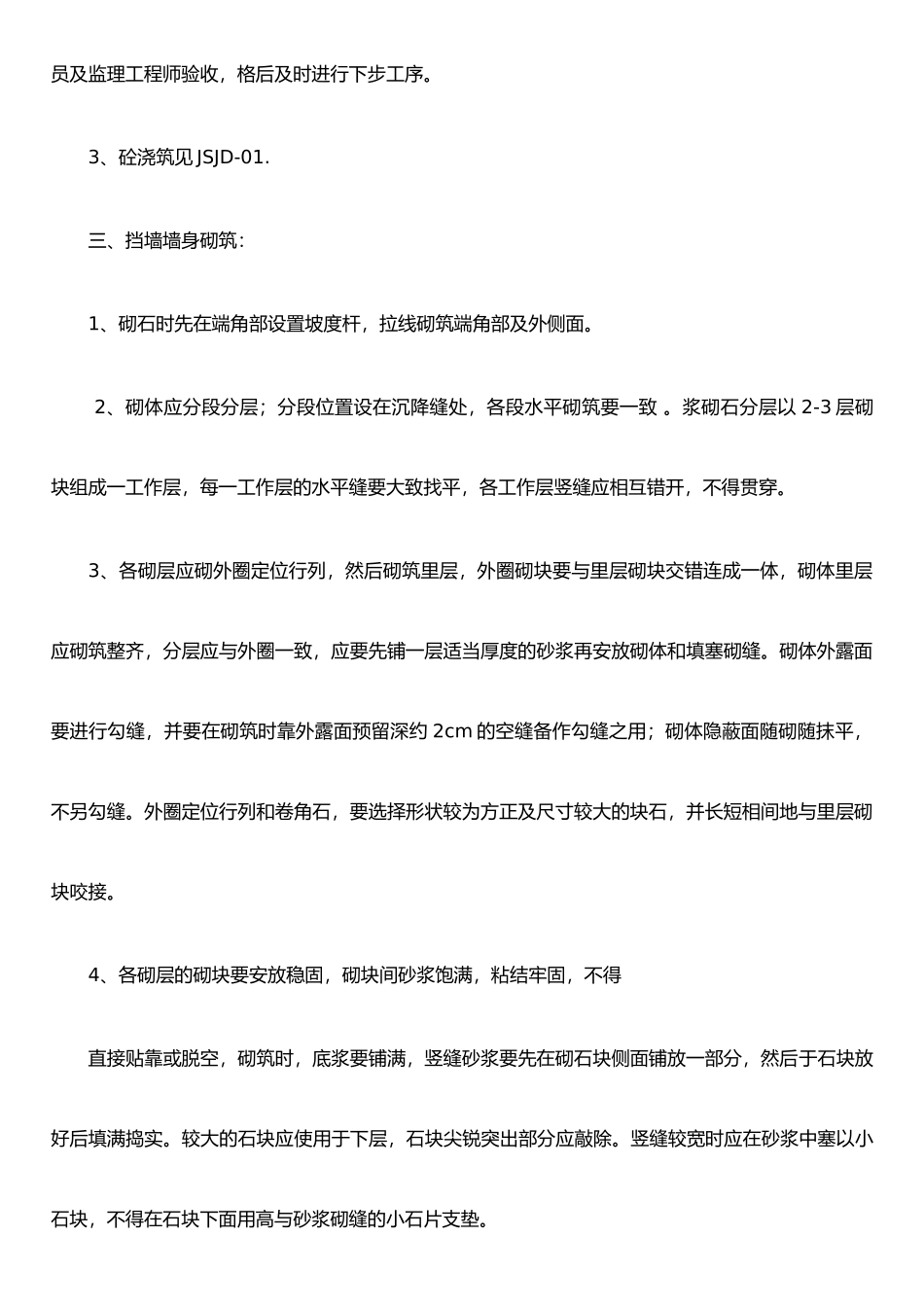

二、基础混凝土施工: 1、基槽挖好后,复核其中心线、底标高、宽度,确认无误后,立即浇筑 10cm 砼垫层
2、垫层施工完毕后,待达到一定强度后,按设计图纸绑扎基础钢筋,并报项目部施工技术人员及监理工程师验收,格后及时进行下步工序
3、砼浇筑见 JSJD-01
三、挡墙墙身砌筑: 1、砌石时先在端角部设置坡度杆,拉线砌筑端角部及外侧面
2、砌体应分段分层;分段位置设在沉降缝处,各段水平砌筑要一致
浆砌石分层以 2-3 层砌块组成一工作层,每一工作层的水平缝要大致找平,各工作层竖缝应相互错开,不得贯穿
3、各砌层应砌外圈定位行列,然后砌筑里层,外圈砌块要与里层砌块交错连成一体,砌体里层应砌筑整齐,分层应与外圈一致,应要先铺一层适当厚度的砂浆再安放砌体和填塞砌缝
砌体外露面要进行勾缝,并要在砌筑时靠外露面预留深约 2cm 的空缝备作勾缝之用;砌体隐蔽面随砌随抹平,不另勾缝
外圈定位行列和卷角石,要选择形状较为方正及尺寸较大的块石,并长短相间地与里层砌块咬接
4、各砌层的砌块要安放稳固,砌块间砂浆饱满,
