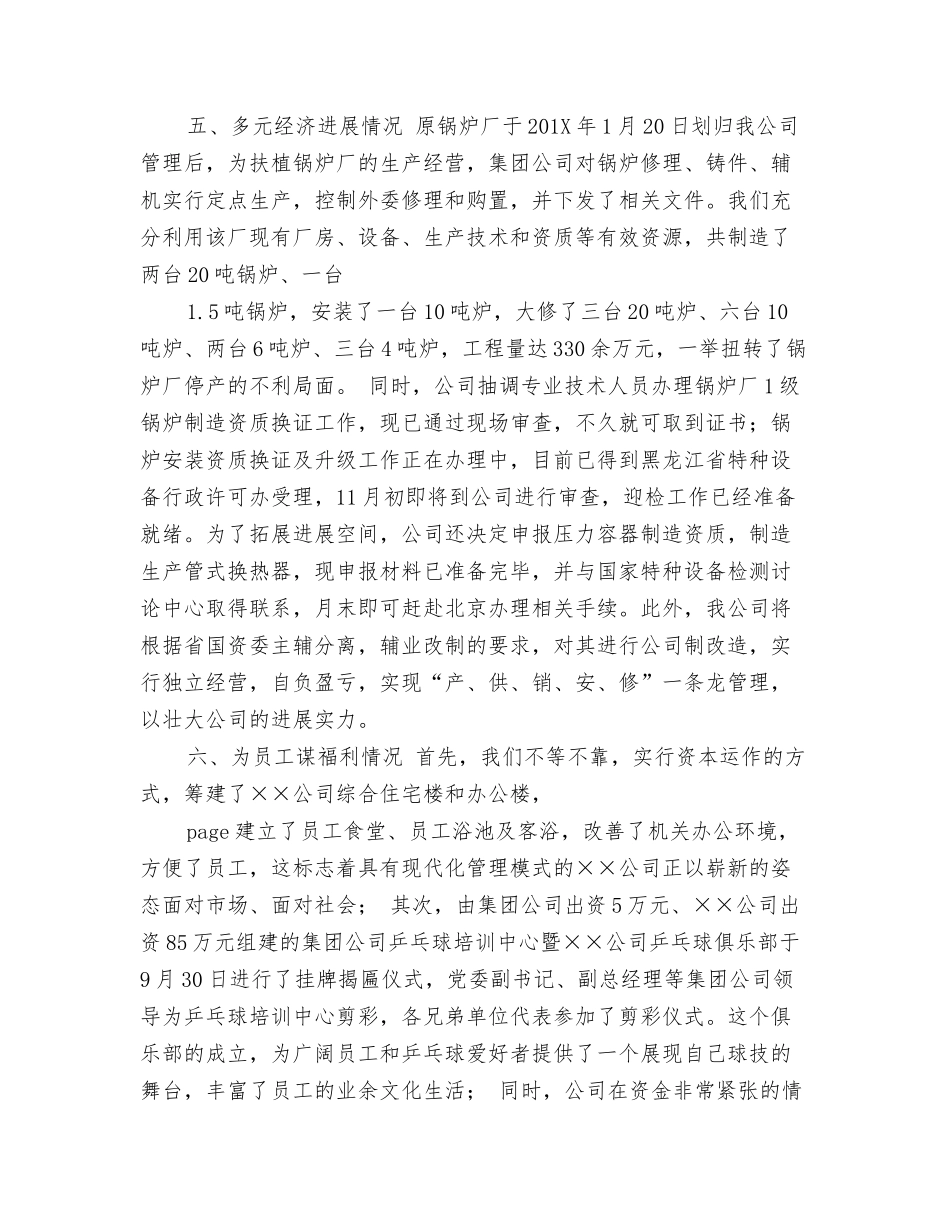

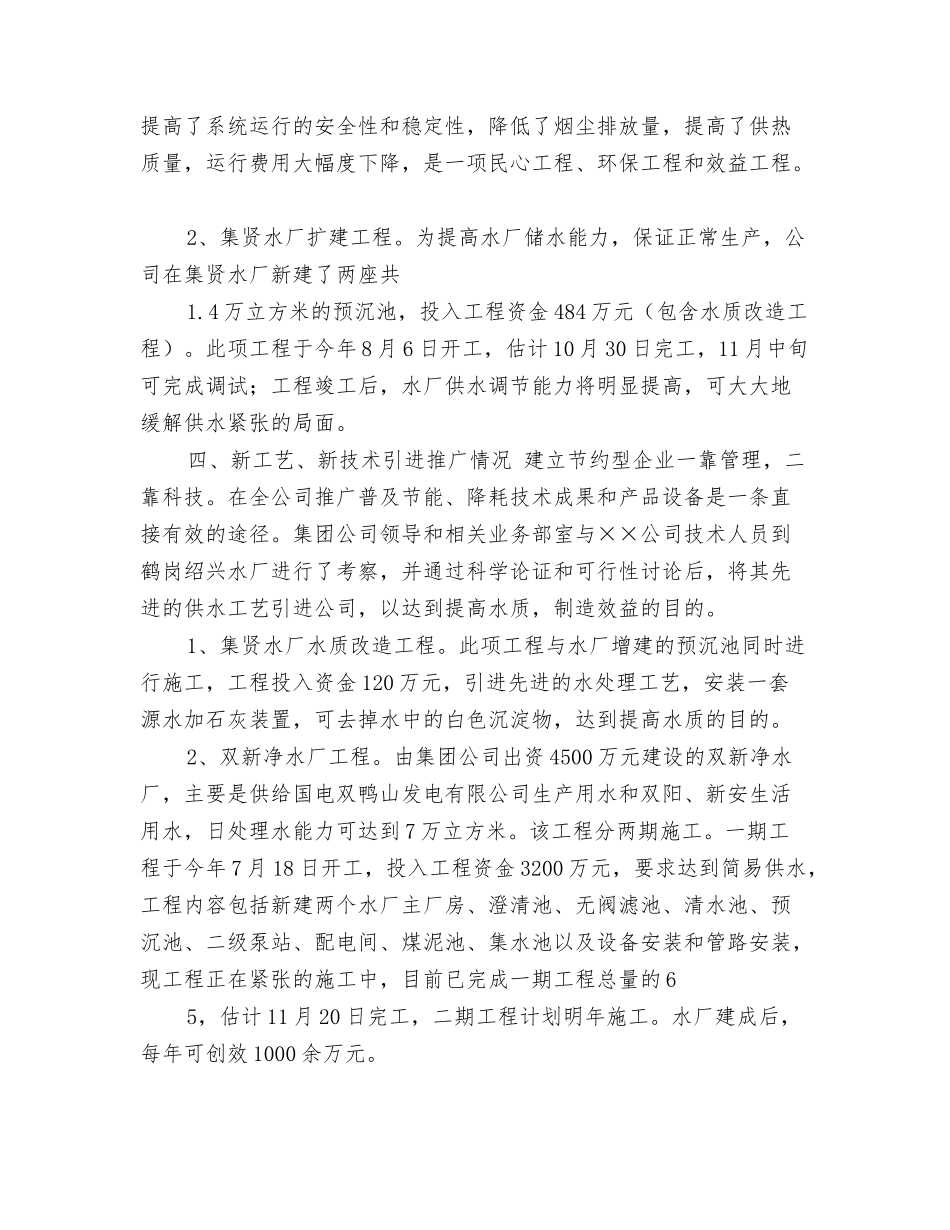

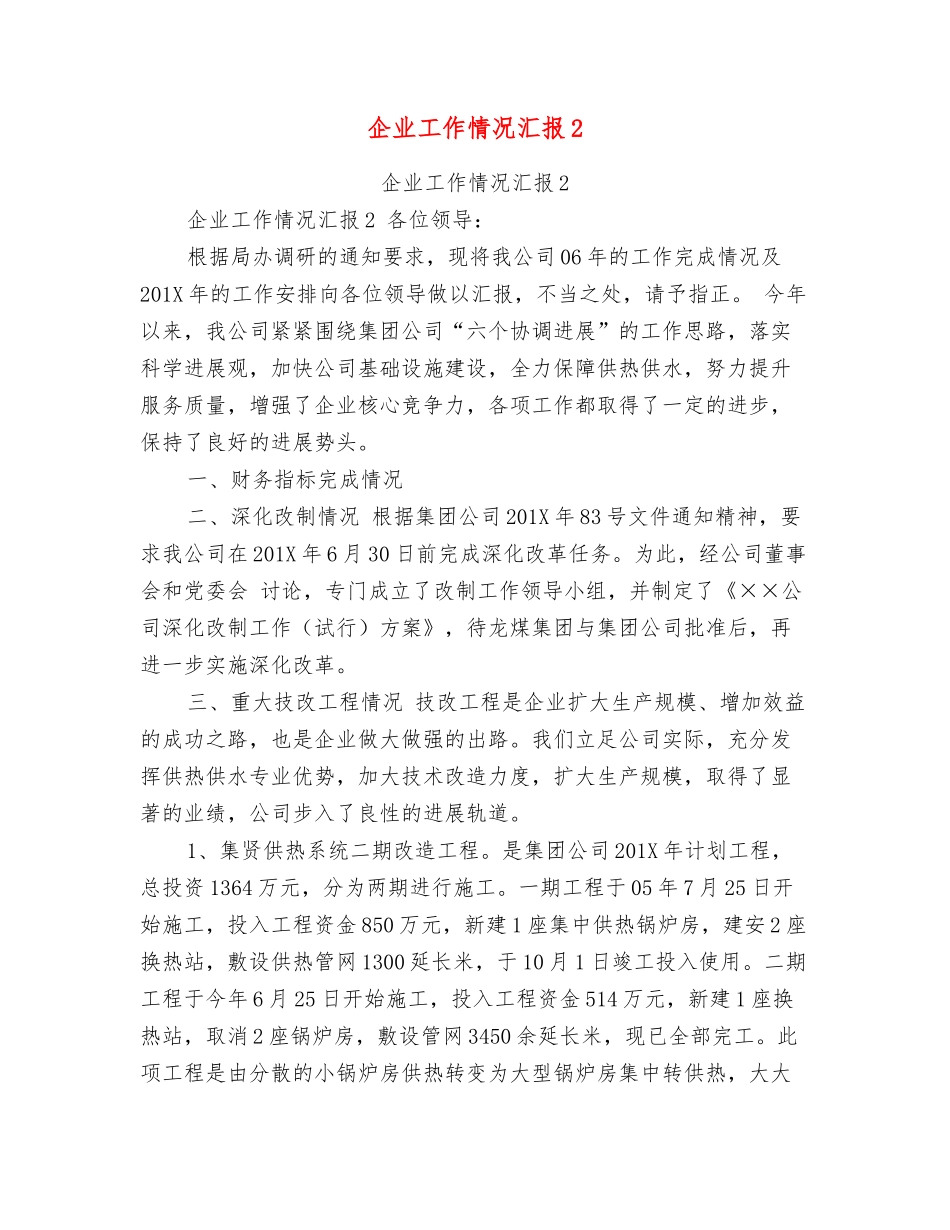

企业工作情况汇报 2企业工作情况汇报 2企业工作情况汇报 2 各位领导:根据局办调研的通知要求,现将我公司 06 年的工作完成情况及201X 年的工作安排向各位领导做以汇报,不当之处,请予指正。 今年以来,我公司紧紧围绕集团公司“六个协调进展”的工作思路,落实科学进展观,加快公司基础设施建设,全力保障供热供水,努力提升服务质量,增强了企业核心竞争力,各项工作都取得了一定的进步,保持了良好的进展势头。 一、财务指标完成情况 二、深化改制情况 根据集团公司 201X 年 83 号文件通知精神,要求我公司在 201X 年 6 月 30 日前完成深化改革任务。为此,经公司董事会和党委会 讨论,专门成立了改制工作领导小组,并制定了《××公司深化改制工作(试行)方案》,待龙煤集团与集团公司批准后,再进一步实施深化改革。 三、重大技改工程情况 技改工程是企业扩大生产规模、增加效益的成功之路,也是企业做大做强的出路。我们立足公司实际,充分发挥供热供水专业优势,加大技术改造力度,扩大生产规模,取得了显著的业绩,公司步入了良性的进展轨道。 1、集贤供热系统二期改造工程。是集团公司 201X 年计划工程,总投资 1364 万元,分为两期进行施工。一期工程于 05 年 7 月 25 日开始施工,投入工程资金 850 万元,新建 1 座集中供热锅炉房,建安 2 座换热站,敷设供热管网 1300 延长米,于 10 月 1 日竣工投入使用。二期工程于今年 6 月 25 日开始施工,投入工程资金 514 万元,新建 1 座换热站,取消 2 座锅炉房,敷设管网 3450 余延长米,现已全部完工。此项工程是由分散的小锅炉房供热转变为大型锅炉房集中转供热,大大提高了系统运行的安全性和稳定性,降低了烟尘排放量,提高了供热质量,运行费用大幅度下降,是一项民心工程、环保工程和效益工程。 2、集贤水厂扩建工程。为提高水厂储水能力,保证正常生产,公司在集贤水厂新建了两座共1.4 万立方米的预沉池,投入工程资金 484 万元(包含水质改造工程)。此项工程于今年 8 月 6 日开工,估计 10 月 30 日完工,11 月中旬可完成调试;工程竣工后,水厂供水调节能力将明显提高,可大大地缓解供水紧张的局面。 四、新工艺、新技术引进推广情况 建立节约型企业一靠管理,二靠科技。在全公司推广普及节能、降耗技术成果和产品设备是一条直接有效的途径。集团公司领导和相关业务部室与××公司技术人员到鹤岗绍兴...
