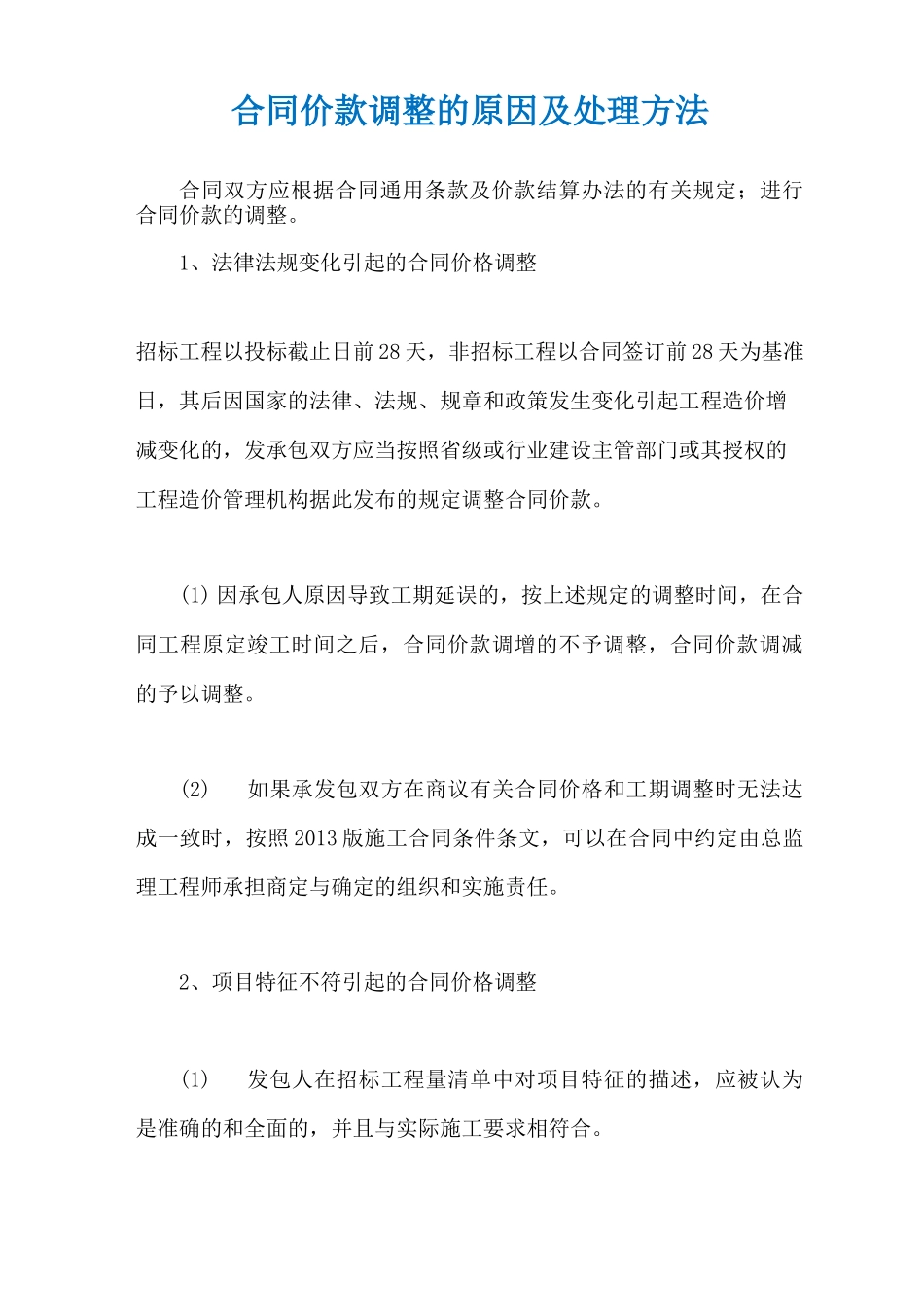

合同价款调整的原因及处理方法合同双方应根据合同通用条款及价款结算办法的有关规定;进行合同价款的调整
1、法律法规变化引起的合同价格调整招标工程以投标截止日前28天,非招标工程以合同签订前28天为基准日,其后因国家的法律、法规、规章和政策发生变化引起工程造价增减变化的,发承包双方应当按照省级或行业建设主管部门或其授权的工程造价管理机构据此发布的规定调整合同价款
(1)因承包人原因导致工期延误的,按上述规定的调整时间,在合同工程原定竣工时间之后,合同价款调增的不予调整,合同价款调减的予以调整
(2)如果承发包双方在商议有关合同价格和工期调整时无法达成一致时,按照2013版施工合同条件条文,可以在合同中约定由总监理工程师承担商定与确定的组织和实施责任
2、项目特征不符引起的合同价格调整(1)发包人在招标工程量清单中对项目特征的描述,应被认为是准确的和全面的,并且与实际施工要求相符合

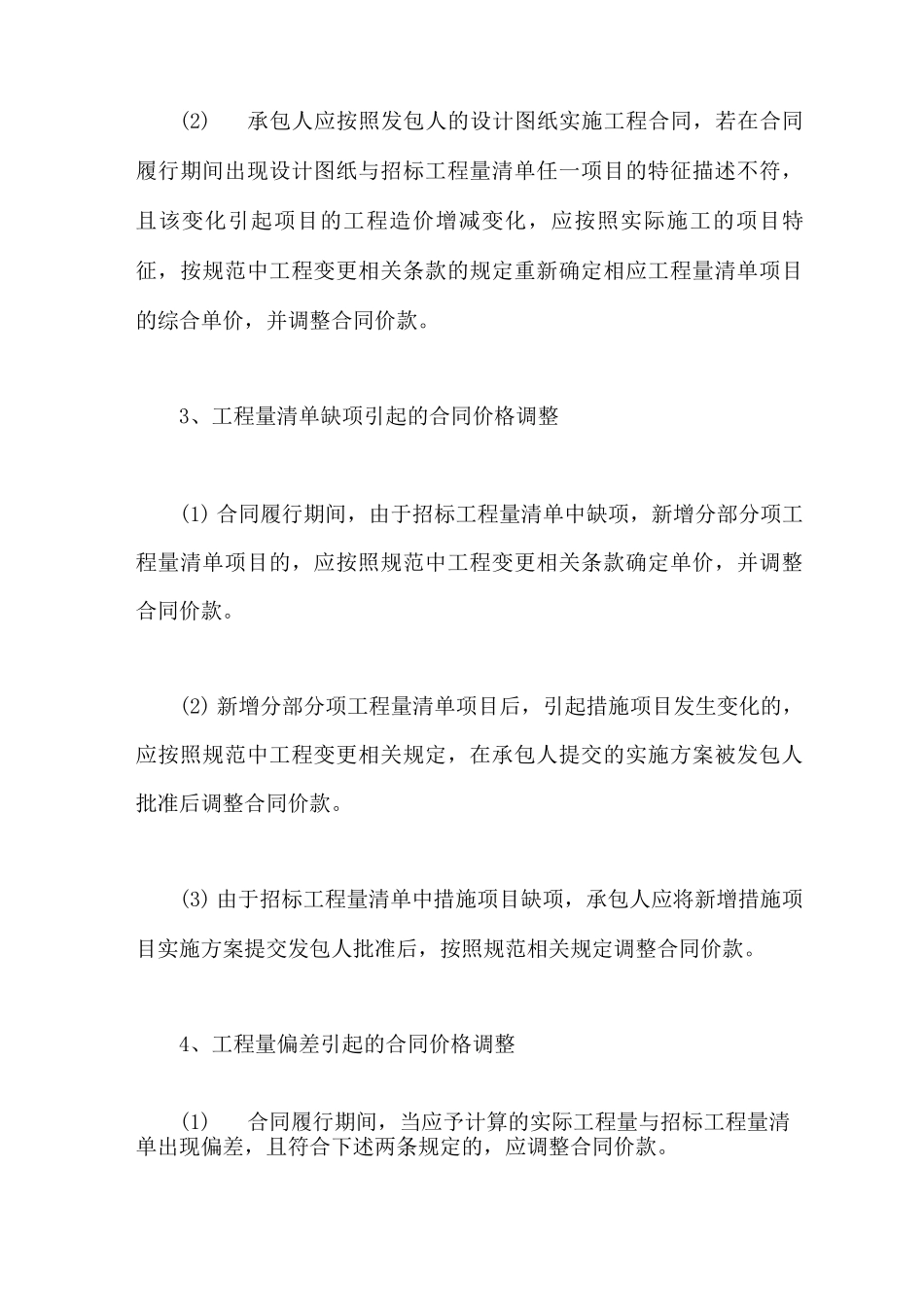

(2)承包人应按照发包人的设计图纸实施工程合同,若在合同履行期间出现设计图纸与招标工程量清单任一项目的特征描述不符,且该变化引起项目的工程造价增减变化,应按照实际施工的项目特征,按规范中工程变更相关条款的规定重新确定相应工程量清单项目的综合单价,并调整合同价款
3、工程量清单缺项引起的合同价格调整(1)合同履行期间,由于招标工程量清单中缺项,新增分部分项工程量清单项目的,应按照规范中工程变更相关条款确定单价,并调整合同价款
(2)新增分部分项工程量清单项目后,引起措施项目发生变化的,应按照规范中工程变更相关规定,在承包人提交的实施方案被发包人批准后调整合同价款
(3)由于招标工程量清单中措施项目缺项,承包人应将新增措施项目实施方案提交发包人批准后,按照规范相关规定调整合同价款

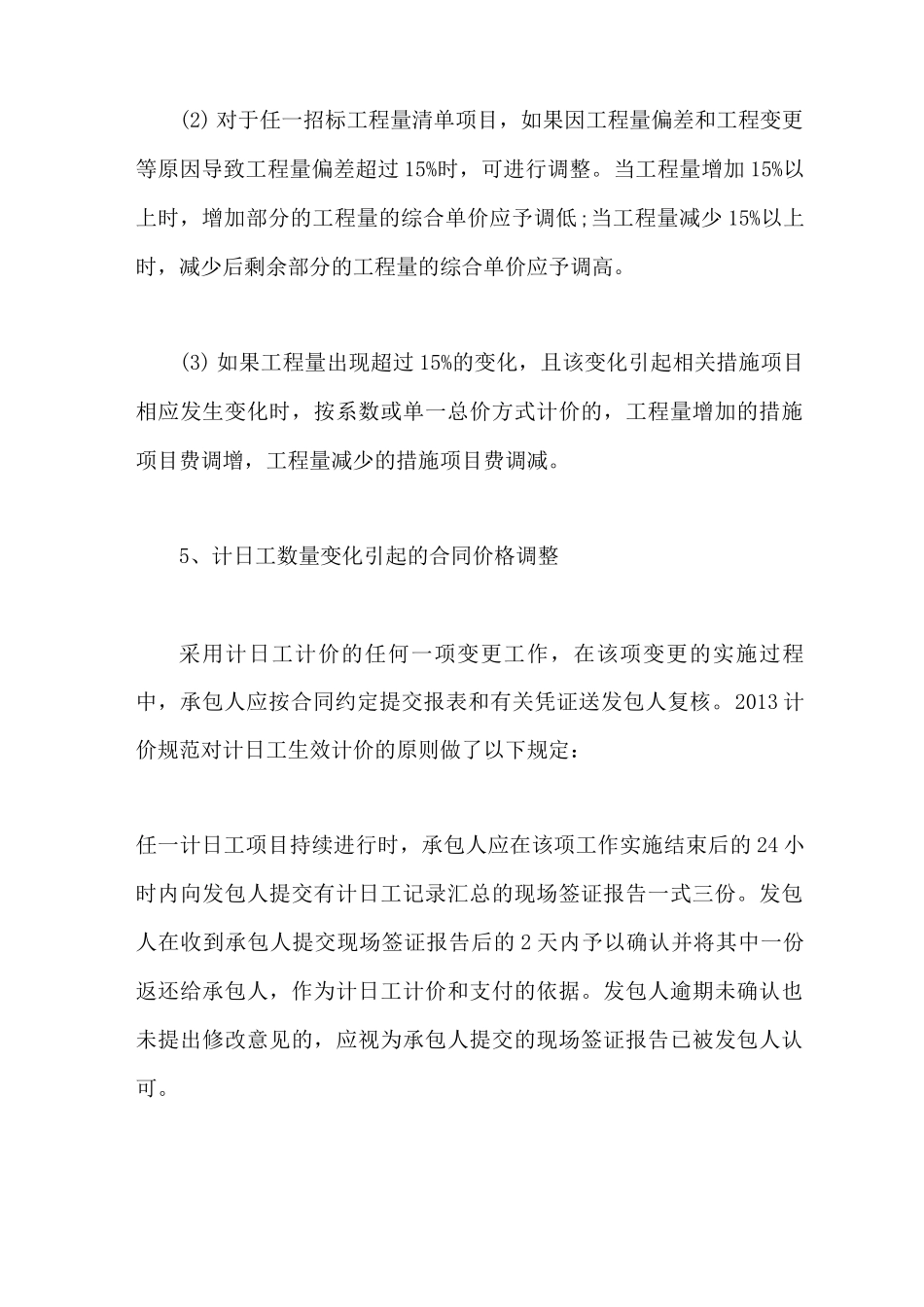

4、工程量偏差引起的合同价格调整(1)合同履行期间,当应予计算的实际工程量与招标工程量清单出现偏差,且符合下述两条规定的,应调
