郴州恒大华府 1#、2#楼住宅抹灰工程施工技术交底记录交底内容:一、操作要点及技术措施1、基层清理:抹灰前应将杂物清理洁净,影响面层厚度的凸出部位应先剔打平整
2、抹灰施工前基层应洒水湿润
凡砖墙与砼墙、梁连接处,采纳¢27的钢丝网,300mm 宽,沿墙高通长设置
3、抹灰应分层进行
当抹灰总厚度大于或等于 35mm 时,应实行满挂钢丝网等的加强措施
4、抹灰层与基层之间及各抹灰层之间必须粘结牢固
5、外墙抹灰工程施工前应先安装门窗框、护栏等,并应将墙上的施工孔洞塞密实
6、室内墙面、柱面和门洞的阳角做法应符合设计要求
墙身阳角均加1:2 水泥砂浆护角,其高度不应低于 1
8m,每侧宽度不应小于 50mm,凡是砼面均应满刮 1mm 厚水泥软糙,再挂基层灰,厚度为 7mm,并且表面应毛糙,待凝聚后再抹中层灰,厚度为 7mm,待中层灰凝聚后,再抹面层,厚度为 6mm
7、在施工过程中,应常常使用靠尺和托线板,检查墙体的垂直度和平整度,质量必须符合要求
8、在凝聚前应防止快干、水冲、撞击、振动,在凝聚后应实行成品保护措施,必须进行养护,养护时间不少于 7 天
9、有排水要求的部位应在墙面砂浆干燥后,如发现裂缝、空鼓部位,应将空鼓裂缝部位全部凿除,然后重新按施工法律规范进行修补处理
10、 抹灰项目必须符合质量验收标准
为保证质量目标的实现,在大面积抹灰前,应先进行样板间的施工,待工程技术人员对其质量认可后,方可全面展开施工,并按规定划分各质量检验批
11、 抹灰前,用水湿润,先打耙(1m 间方),后冲筋
12、 天棚抹灰前,应先弹出抹灰水平线,再刮软糙、抹灰
二、质量验收要求主控项目:1、抹灰前基层表面的灰尘、污垢、油渍等应清除洁净,并且洒水润湿
2、抹灰层应无脱层、空鼓,面层应无爆灰和裂缝
3、所用材料的品种和性能应符合设计要求

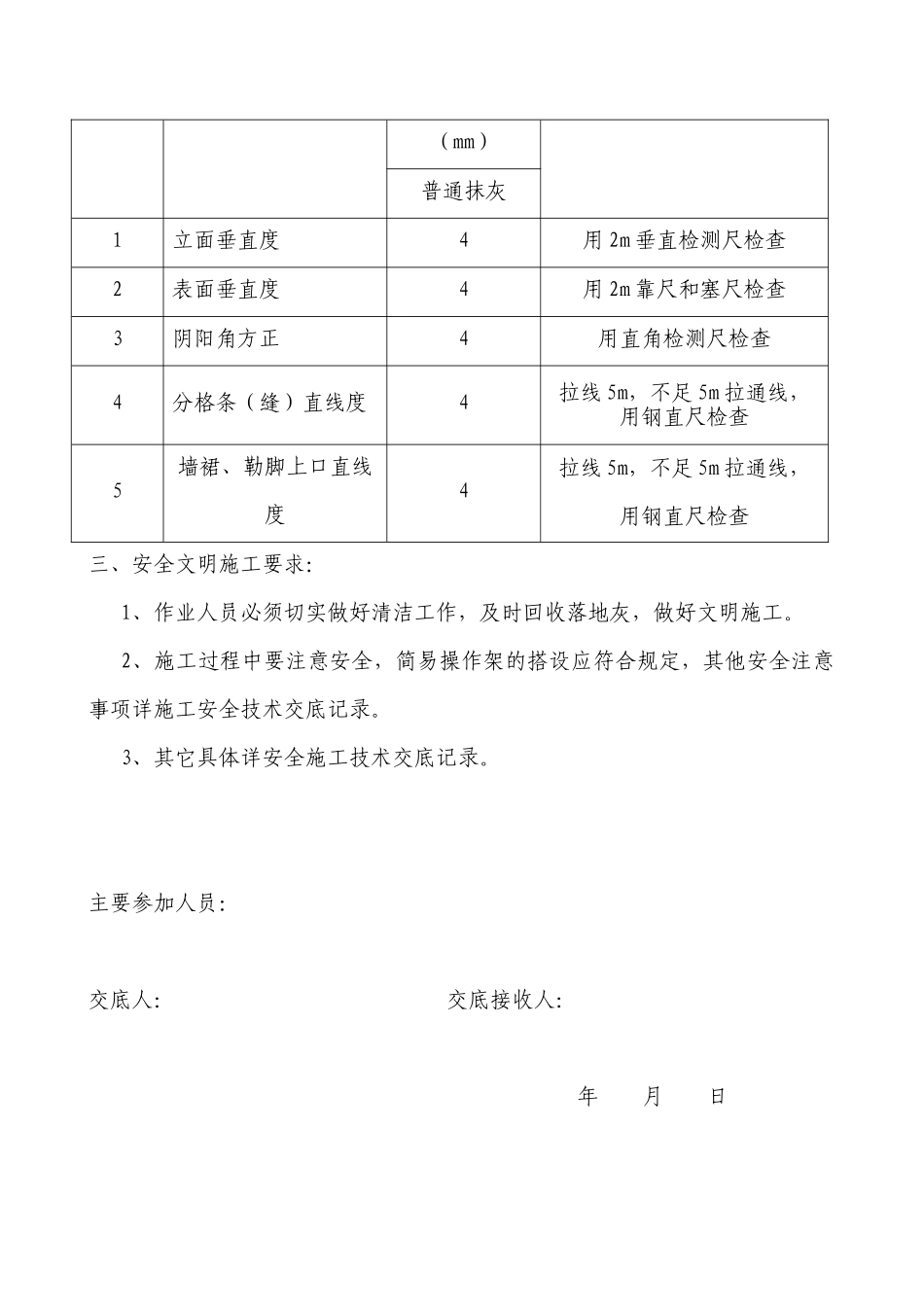

4、不同材料基体交接处表面的抹灰,应实行防止开裂
