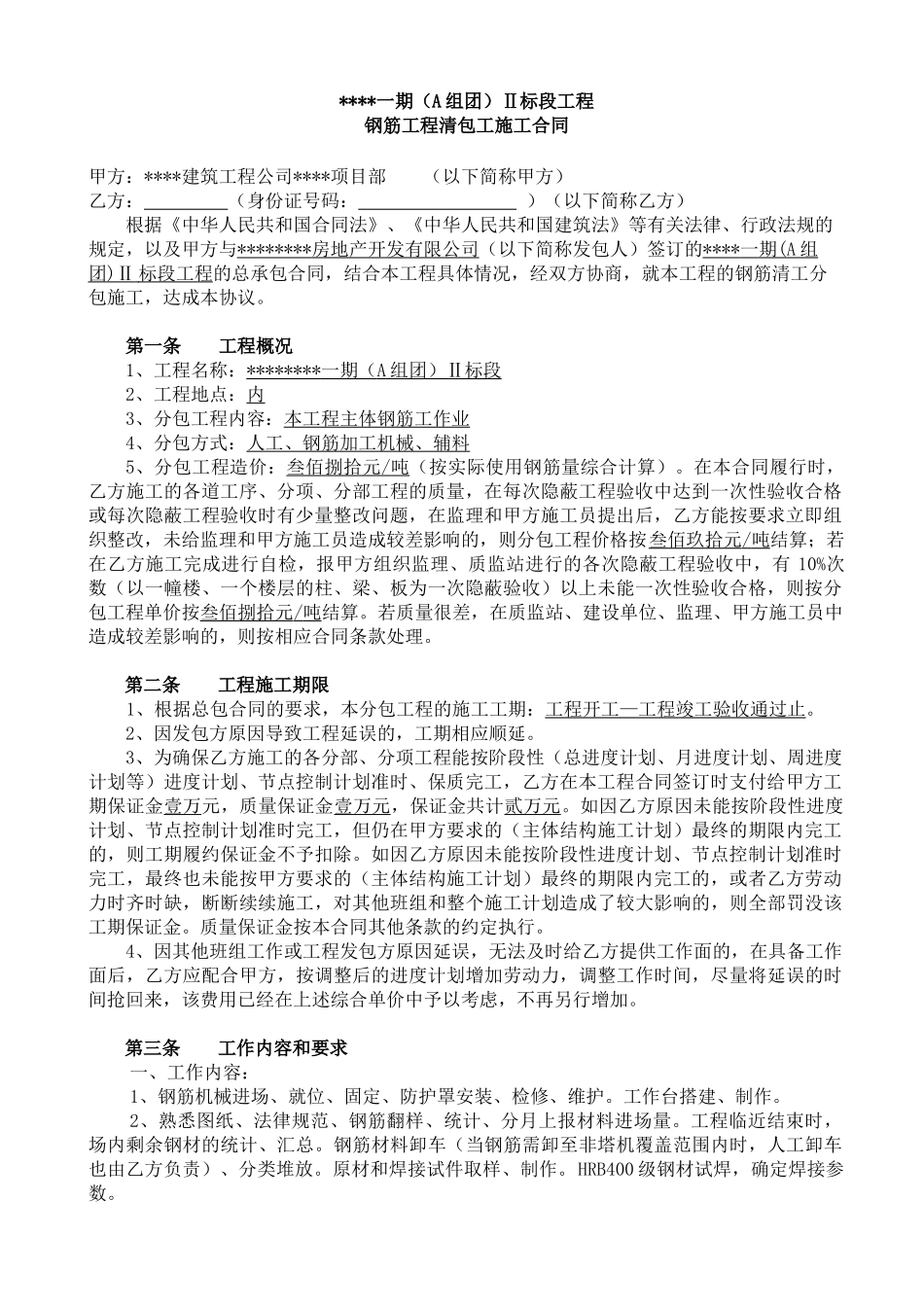

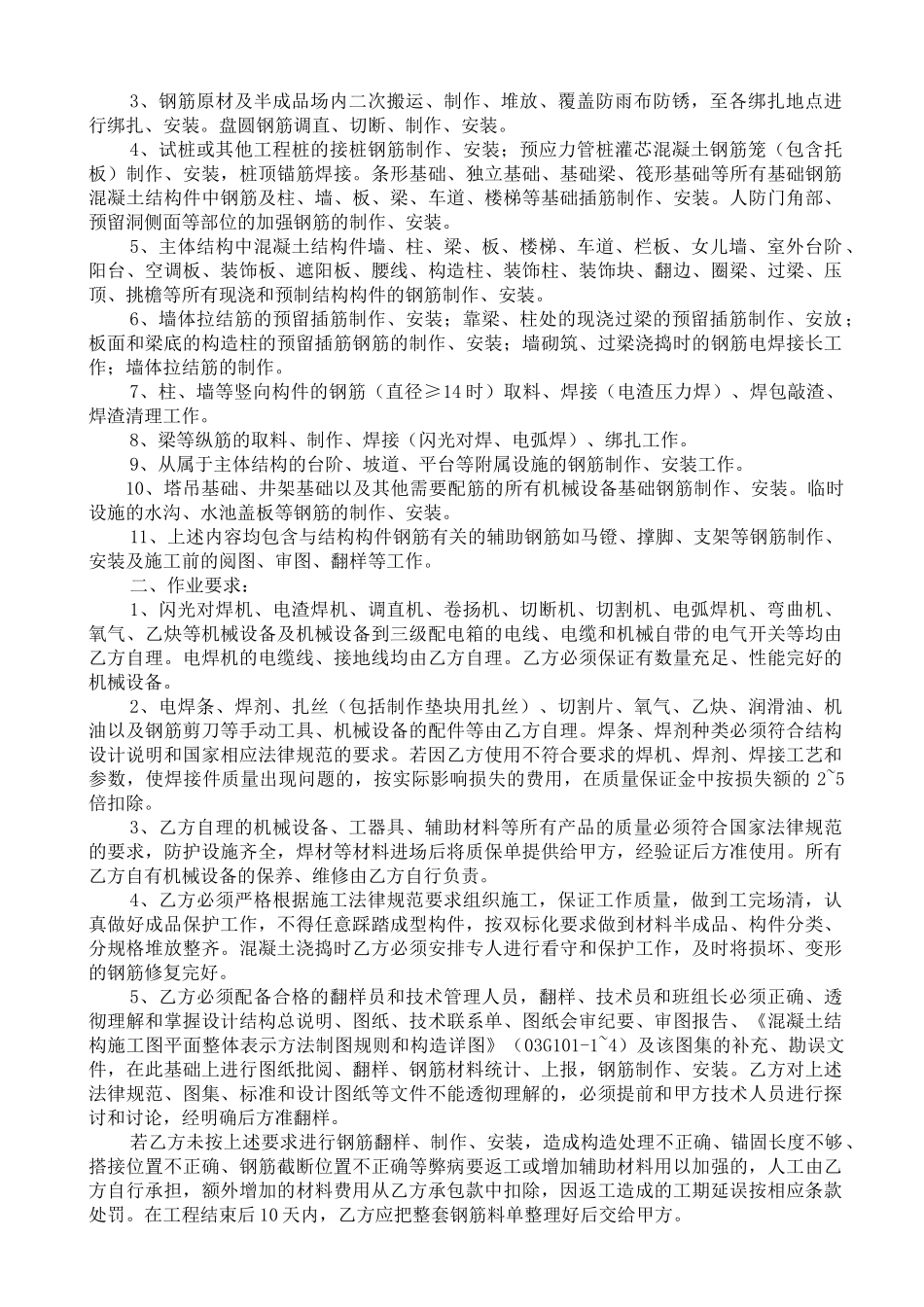

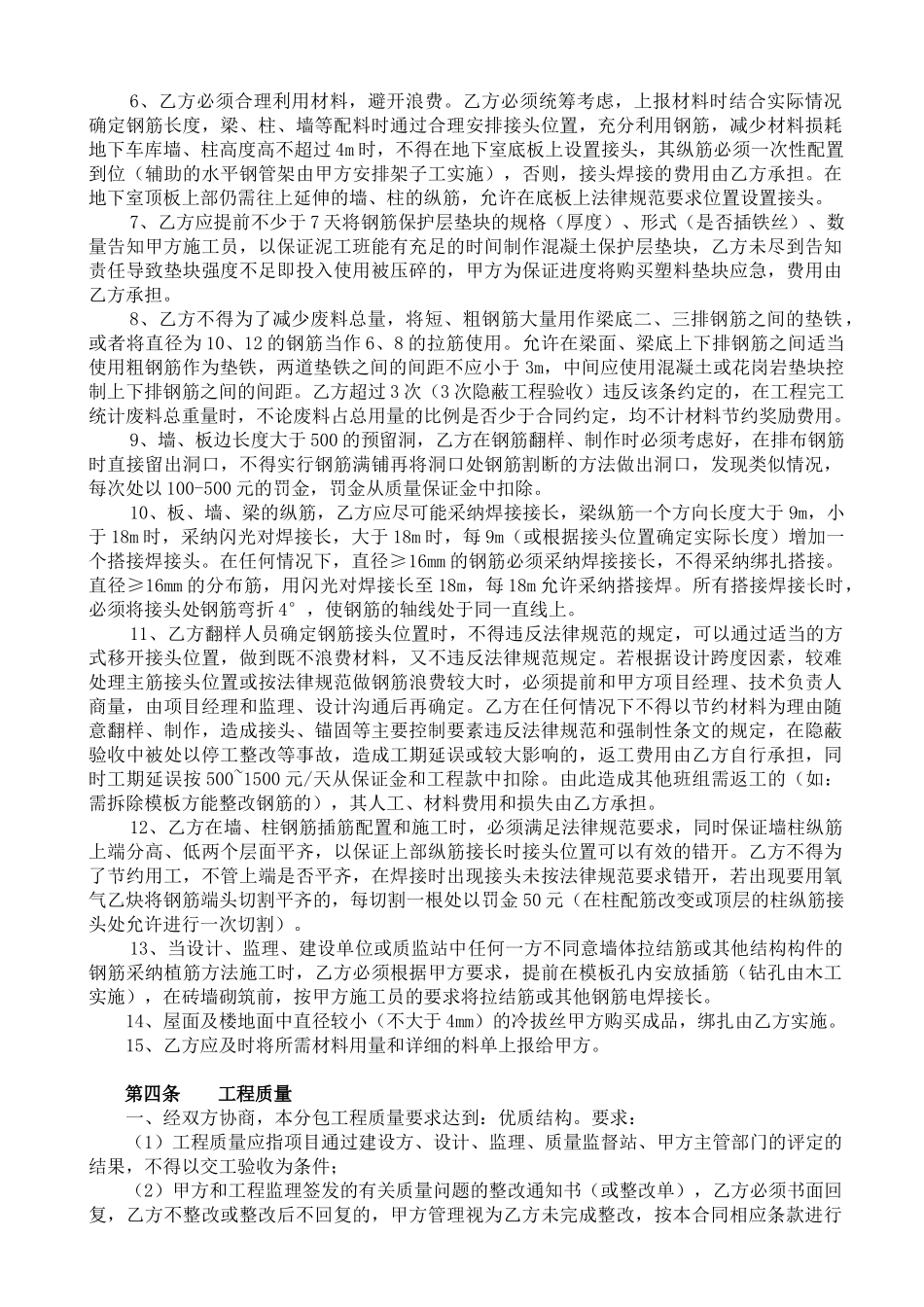

****一期(A 组团)Ⅱ标段工程钢筋工程清包工施工合同甲方:****建筑工程公司****项目部 (以下简称甲方)乙方: (身份证号码: )(以下简称乙方)根据《中华人民共和国合同法》、《中华人民共和国建筑法》等有关法律、行政法规的规定,以及甲方与******** 房地产开发有限公司 (以下简称发包人)签订的**** 一期 (A 组 团 )Ⅱ 标段工程 的总承包合同,结合本工程具体情况,经双方协商,就本工程的钢筋清工分包施工,达成本协议。第一条 工程概况1、工程名称:******** 一期( A 组团)Ⅱ标段 2、工程地点:内3、分包工程内容:本工程主体钢筋工作业4、分包方式:人工、钢筋加工机械、辅料5、分包工程造价:叁佰捌拾元 / 吨 (按实际使用钢筋量综合计算)。在本合同履行时,乙方施工的各道工序、分项、分部工程的质量,在每次隐蔽工程验收中达到一次性验收合格或每次隐蔽工程验收时有少量整改问题,在监理和甲方施工员提出后,乙方能按要求立即组织整改,未给监理和甲方施工员造成较差影响的,则分包工程价格按叁佰玖拾元 / 吨 结算;若在乙方施工完成进行自检,报甲方组织监理、质监站进行的各次隐蔽工程验收中,有 10%次数(以一幢楼、一个楼层的柱、梁、板为一次隐蔽验收)以上未能一次性验收合格,则按分包工程单价按叁佰捌拾元 / 吨 结算。若质量很差,在质监站、建设单位、监理、甲方施工员中造成较差影响的,则按相应合同条款处理。第二条 工程施工期限1、根据总包合同的要求,本分包工程的施工工期:工程开工—工程竣工验收通过止。2、因发包方原因导致工程延误的,工期相应顺延。3、为确保乙方施工的各分部、分项工程能按阶段性(总进度计划、月进度计划、周进度计划等)进度计划、节点控制计划准时、保质完工,乙方在本工程合同签订时支付给甲方工期保证金壹万元,质量保证金壹万元,保证金共计贰万元。如因乙方原因未能按阶段性进度计划、节点控制计划准时完工,但仍在甲方要求的(主体结构施工计划)最终的期限内完工的,则工期履约保证金不予扣除。如因乙方原因未能按阶段性进度计划、节点控制计划准时完工,最终也未能按甲方要求的(主体结构施工计划)最终的期限内完工的,或者乙方劳动力时齐时缺,断断续续施工,对其他班组和整个施工计划造成了较大影响的,则全部罚没该工期保证金。质量保证金按本合同其他条款的约定执行。4、因其他班组工作或工程发包方原因延误,无法及时给乙方提供工作面的,...
