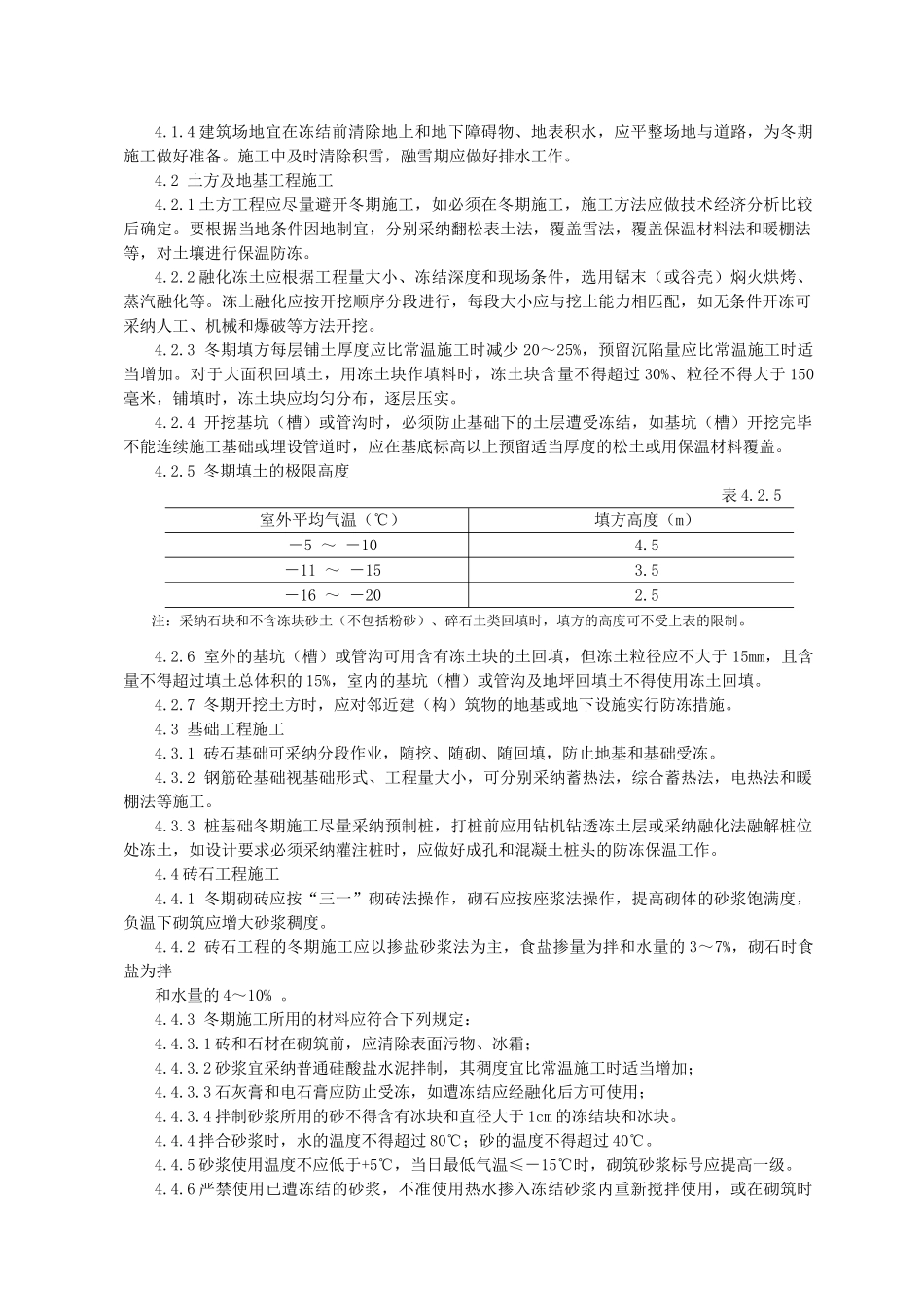

建筑安装工程冬期施工通用技术规程1 总则1.1 为加强建筑安装工程冬期施工技术管理,保证工程质量,实现安全生产,特制定本规程。1.2 本规程适用于公司承建的工业与民用建筑及安装工程的冬期施工。1.3 进行冬期施工的建筑及安装工程,除遵守本规程的规定外,还应遵守国家及行业现行有关标准、法律规范、规程、设计文件和本公司的相关规定。2 引用标准JGJ104-97 《建筑工程冬期施工规程》。3 冬季施工技术管理3.1 冬期施工项目安排的一般原则3.1.1 为节约冬期施工措施费用,施工作业计划应统筹安排。要遵循先高层后低层、先室外后室内、先北后南的原则,合理安排施工顺序,尽量减少冬期施工作业面。对于冬季停建工程,要实行越冬防护措施,做好越冬维护工作。3.1.2 进入冬期施工前,要做好保温围护工作。供应部门应根据各单位制定的冬期施工技术措施所提出的材料计划,提前备料,妥善保管,防止因气候突变,温度骤降而措手不及。需要搭设暖棚、挡风帘的暂设工程及热源设备等,应在入冬前完成,保证正常供水、供汽满足施工进度要求。3.2 冬期施工技术管理3.2.1 应在通常施工所执行的各项技术管理制度和施工组织设计、施工方案的基础上,结合所在地区当前的实际情况,编制针对性强、具有可操作性的冬季施工技术措施(方案),明确冬期施工的工作内容和要求。3.2.2 冬期施工前,要明确各单位工程或各分项工程技术人员的岗位职责,做好冬期施工技术交底。确保每道工序按标准、法律规范、规程和技术措施组织施工。3.2.3 冬期施工技术交底的对象包括:现场的所有施工技术人员、工长、材料员、试验员及主要工种班组长、司炉工、电焊工和高空作业等有关人员。技术交底的范围应包括冬期施工方案(措施)、质量标准及操作要点等。必要时应组织冬期施工技术培训,具备必要的冬期施工知识和技能。3.2.4 要仔细执行质量检验制度,做好质量、安全检查工作,消除质量、安全隐患。仔细做好各项冬期施工记录,做好施工技术资料归档工作。3.2.5 在冬期施工期间,各单位必须指定专人负责收听天气预报,掌握气温变化情况,及时传达气象信息,逐日做好气象记录,并应有发生气温骤降的相应措施和物资准备。3.2.6 凡没有编制冬期施工方案(措施)以及冬期施工未进行技术交底的工程不得施工。4 建筑工程施工措施4.1 一般规定4.1.1 当室外日平均气温连续 5 天稳定低于 5℃时,混凝土工程即转入冬期施工。当室外日平均气温连续 10 天低于 5℃时,砖石...
