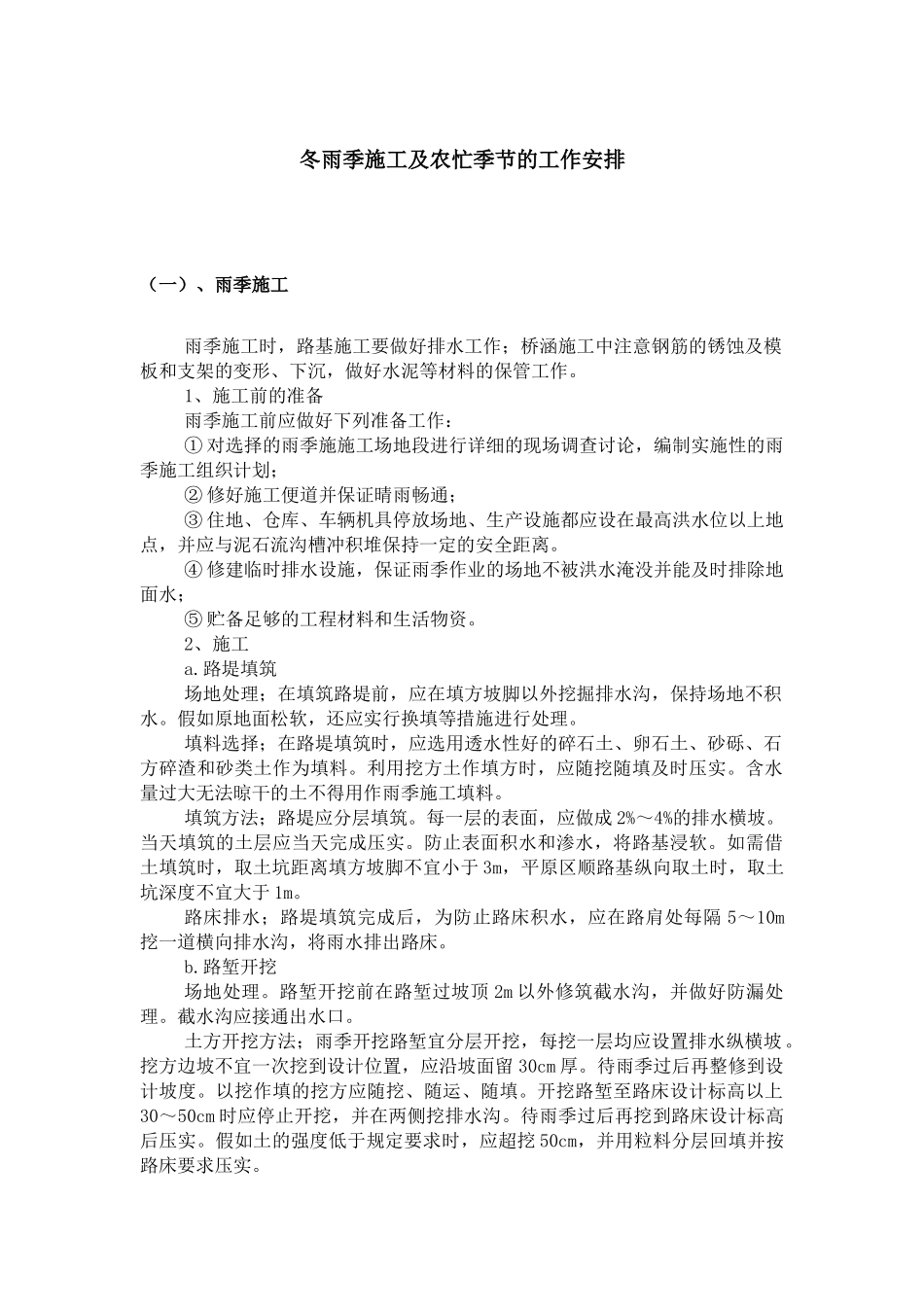

冬雨季施工及农忙季节的工作安排(一)、雨季施工雨季施工时,路基施工要做好排水工作;桥涵施工中注意钢筋的锈蚀及模板和支架的变形、下沉,做好水泥等材料的保管工作
1、施工前的准备雨季施工前应做好下列准备工作:① 对选择的雨季施施工场地段进行详细的现场调查讨论,编制实施性的雨季施工组织计划;② 修好施工便道并保证晴雨畅通;③ 住地、仓库、车辆机具停放场地、生产设施都应设在最高洪水位以上地点,并应与泥石流沟槽冲积堆保持一定的安全距离
④ 修建临时排水设施,保证雨季作业的场地不被洪水淹没并能及时排除地面水;⑤ 贮备足够的工程材料和生活物资
路堤填筑场地处理;在填筑路堤前,应在填方坡脚以外挖掘排水沟,保持场地不积水
假如原地面松软,还应实行换填等措施进行处理
填料选择;在路堤填筑时,应选用透水性好的碎石土、卵石土、砂砾、石方碎渣和砂类土作为填料
利用挖方土作填方时,应随挖随填及时压实
含水量过大无法晾干的土不得用作雨季施工填料
填筑方法;路堤应分层填筑
每一层的表面,应做成 2%~4%的排水横坡
当天填筑的土层应当天完成压实
防止表面积水和渗水,将路基浸软
如需借土填筑时,取土坑距离填方坡脚不宜小于 3m,平原区顺路基纵向取土时,取土坑深度不宜大于 1m
路床排水;路堤填筑完成后,为防止路床积水,应在路肩处每隔 5~10m挖一道横向排水沟,将雨水排出路床
路堑开挖场地处理
路堑开挖前在路堑过坡顶 2m 以外修筑截水沟,并做好防漏处理
截水沟应接通出水口
土方开挖方法;雨季开挖路堑宜分层开挖,每挖一层均应设置排水纵横坡
挖方边坡不宜一次挖到设计位置,应沿坡面留 30cm 厚
待雨季过后再整修到设计坡度
以挖作填的挖方应随挖、随运、随填
开挖路堑至路床设计标高以上30~50cm 时应停止开挖,并在两侧挖排水沟
待雨季过后再挖到路床设计标高后压实

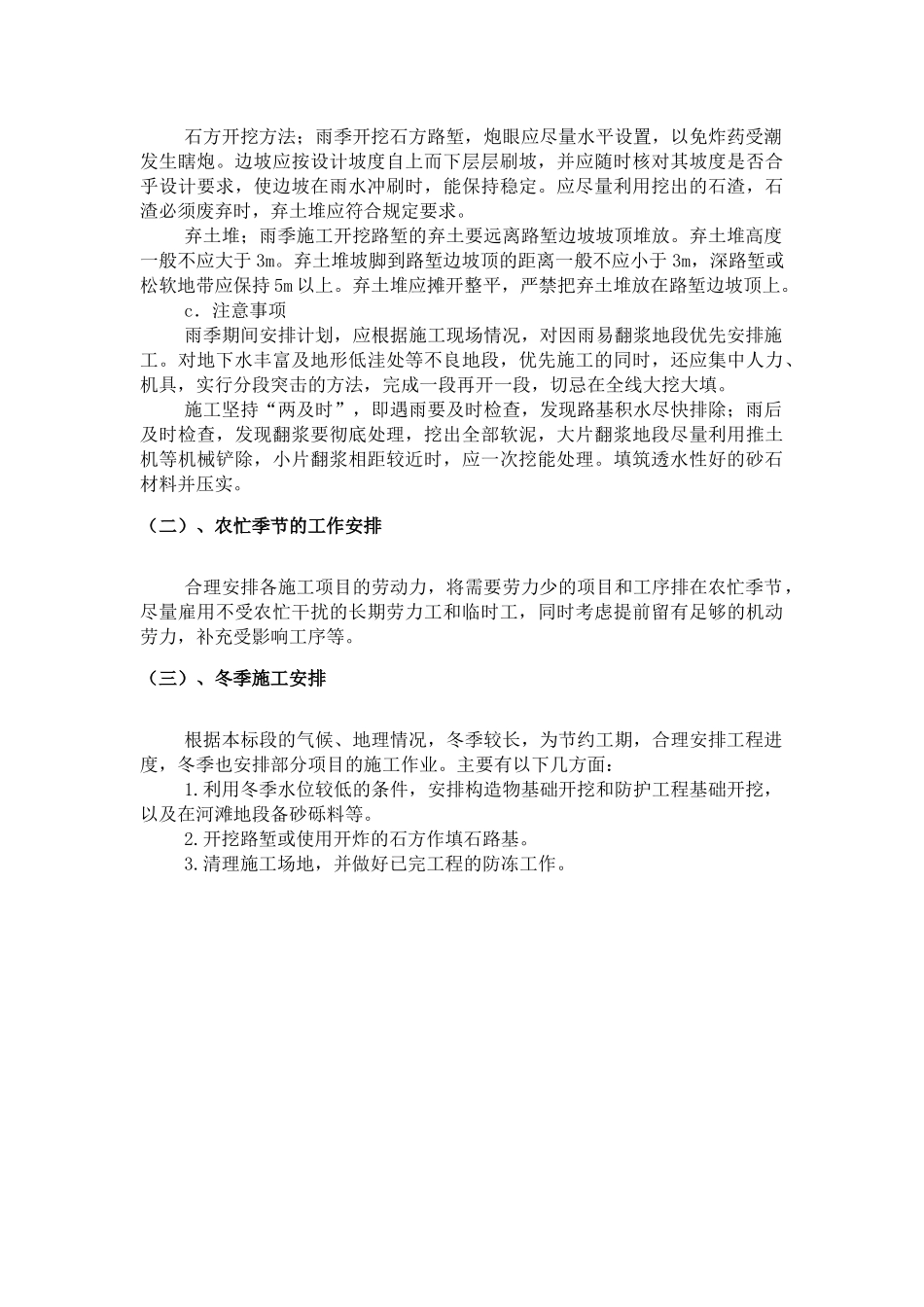

假如土的强度低于规定要求时,
