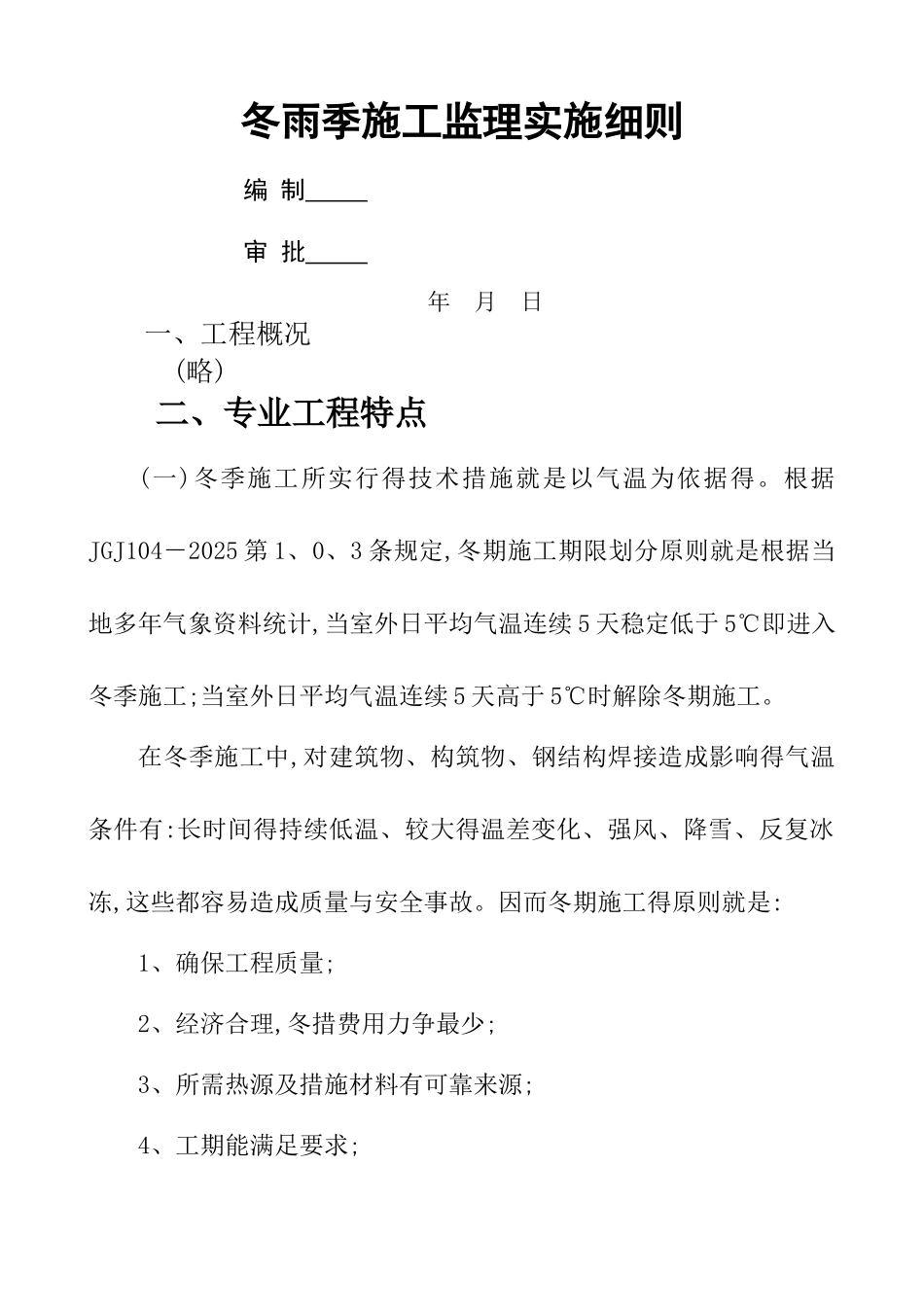

冬雨季施工监理实施细则 编 制 审 批 年 月 日一、工程概况 (略)二、专业工程特点(一)冬季施工所实行得技术措施就是以气温为依据得
根据JGJ104-2025 第 1、0、3 条规定,冬期施工期限划分原则就是根据当地多年气象资料统计,当室外日平均气温连续 5 天稳定低于 5℃即进入冬季施工;当室外日平均气温连续 5 天高于 5℃时解除冬期施工
在冬季施工中,对建筑物、构筑物、钢结构焊接造成影响得气温条件有:长时间得持续低温、较大得温差变化、强风、降雪、反复冰冻,这些都容易造成质量与安全事故
因而冬期施工得原则就是:1、确保工程质量;2、经济合理,冬措费用力争最少;3、所需热源及措施材料有可靠来源;4、工期能满足要求;5、能保证冬雨季施工作业人员得安全
(二)雨季施工总得原则就是“做好排水、挡水、防水工作”,总得要求就是不因雨季影响工程得质量及进度要求
认真组织施工管理人员、施工班组及其它施工人员学习雨季施工得技术
雨季施工技术、质量、安全要求进行交底
根据晋中深国投印象城工程工期得安排,以及本工程得特点,土建工程及部分非标制作将必定进行冬期施工,对于不影响工程总体网络计划得某些分部工程(如屋面工程、装饰装修工程)将安排在开春后施工
冬期施工得主要分部(子分部)工程为:土方工程、地基与基础工程、砌筑工程、钢筋工程、混凝土工程、抹灰工程等
雨季施工得主要分部为基础工程、主体工程
为了做好上述冬雨季施工得质量监理工作,特编制本细则
