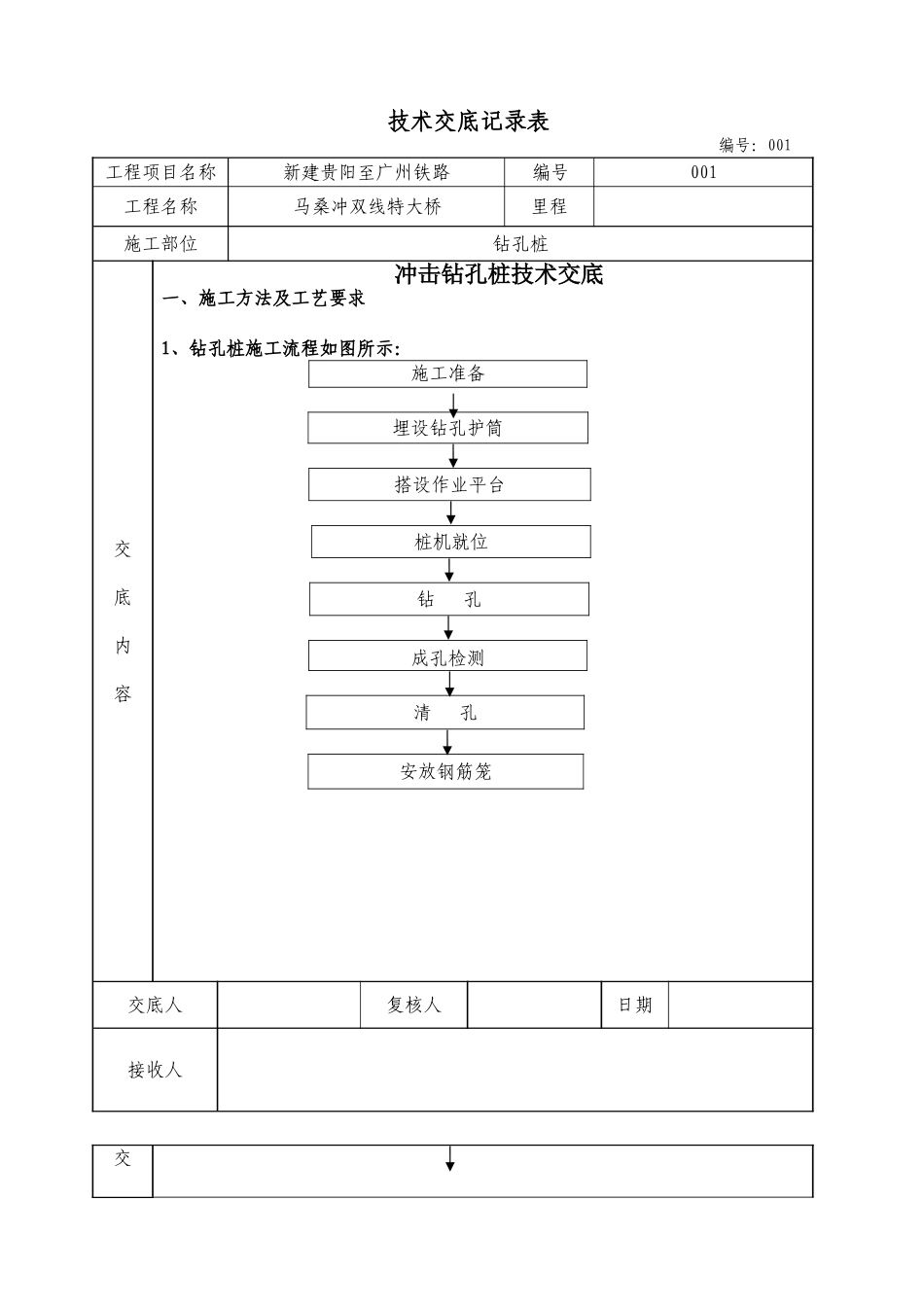

技术交底记录表 编号:001工程项目名称新建贵阳至广州铁路编号001工程名称马桑冲双线特大桥里程施工部位钻孔桩交底内容冲击钻孔桩技术交底一、施工方法及工艺要求1、钻孔桩施工流程如图所示:施工准备 埋设钻孔护筒 搭设作业平台 桩机就位 钻 孔 成孔检测清 孔安放钢筋笼交底人复核人日期接收人交 底内容安放导管浇筑水下混凝土 拔出导管、护筒 基桩检测要求采纳整套冲击钻机设备,避开使用双筒卷扬机组成的简易钻具
为防止冲击振动导致邻孔孔壁坍塌或影响邻孔已浇灌砼强度,应侍邻孔砼抗压强度达到 2
5MPa 后方可开钻
2、施工准备 在旱地上应清除杂物,换除软土,平整压实,场地位于浅水、陡坡、淤泥中时,可采纳筑岛、或用枕木或型钢等搭设工作平台;当位于深水时,可插打临时桩搭设固定工作平台
工作平台必须坚固稳定,能承受施工作业时所有静、活荷载,同时还应考虑施工设备能安全进、出场
桩基中心位置测设完成后,应在纵横向设护桩,以备对桩位进行复核
成孔开始前应充分做好准备工作,成孔施工应一次不间断地完成,不得无故停钻,为以防孔壁周围土质物理性能发生变化
同时应做好施工原始记录
3、埋设钢护筒护筒内径比钻头大 40cm,护筒埋置深度符合下列规定:黏性土、粉土不小于 1m,砂类土不小于 2m
当表层土松软时将护筒埋置到较坚硬密实的土层中至少 0
岸滩上埋设护筒,在护筒四周回填黏土并分层夯实;护筒顶面中心与设计桩位偏差不大于 5cm,倾斜度不大于 1%
水中筑岛,护筒宜埋入河床面以下 1 米
护筒顶面宜高出施工水位或地下水位 2m,并高出施施工场地面 0
钻孔时孔内水位高出护筒底面 0
5m 或地下水位以上 1
4、泥浆制备开挖泥浆池,选择和备足良好的造浆粘土或膨润土,造浆量为 2 倍的桩的混凝土体积,泥浆比重可根据钻进不同地层及时进行调整
泥浆性能指标如下:泥浆比重:岩石不大于
