施 工 日 志施表 7

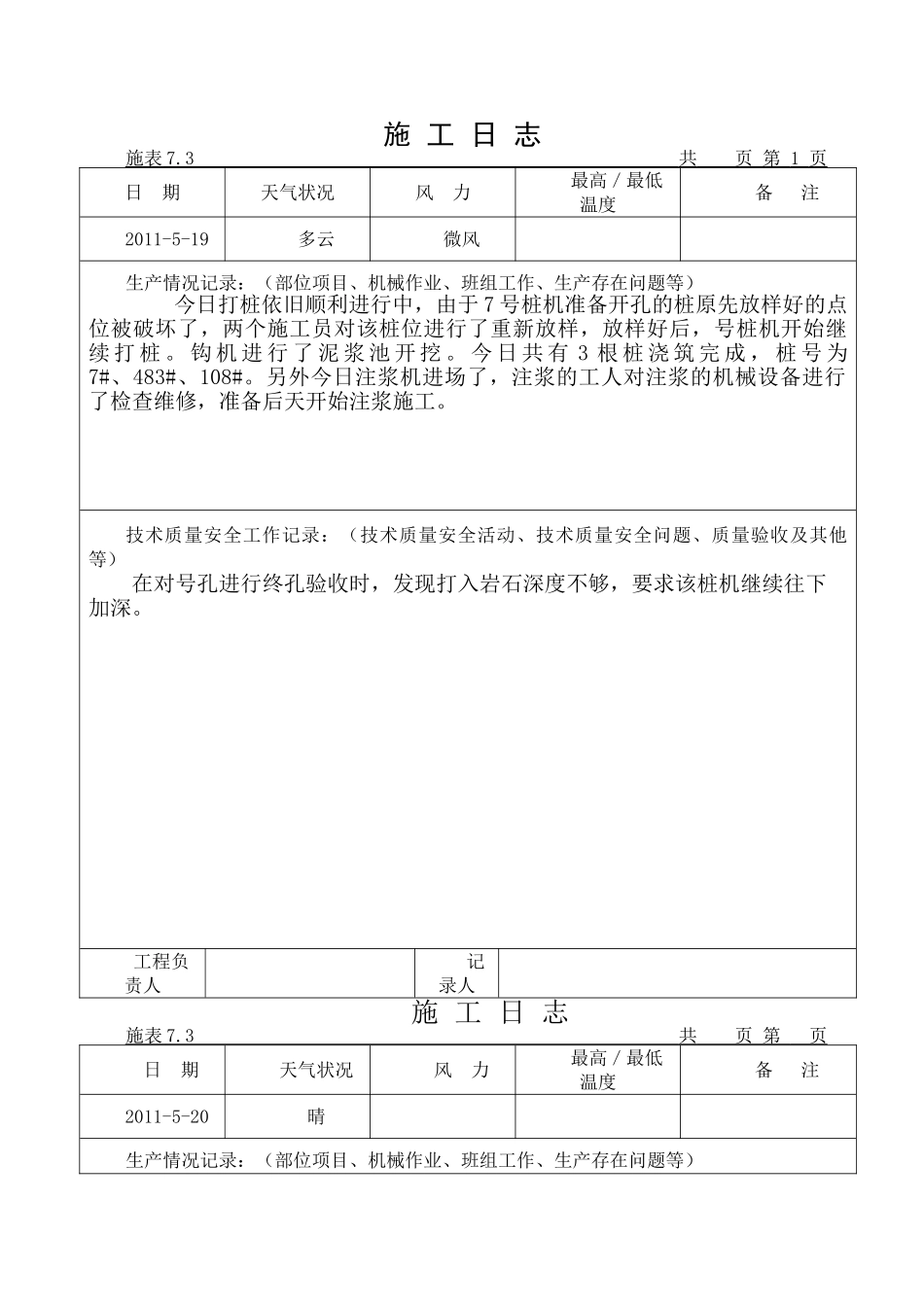

3 共 页 第 1 页 日 期天气状况风 力最高/最低温度备 注2011-5-19多云微风生产情况记录:(部位项目、机械作业、班组工作、生产存在问题等) 今日打桩依旧顺利进行中,由于 7 号桩机准备开孔的桩原先放样好的点位被破坏了,两个施工员对该桩位进行了重新放样,放样好后,号桩机开始继续 打 桩
钩 机 进 行 了 泥 浆 池 开 挖
今 日 共 有 3 根 桩 浇 筑 完 成 , 桩 号 为7#、483#、108#
另外今日注浆机进场了,注浆的工人对注浆的机械设备进行了检查维修,准备后天开始注浆施工
技术质量安全工作记录:(技术质量安全活动、技术质量安全问题、质量验收及其他等)在对号孔进行终孔验收时,发现打入岩石深度不够,要求该桩机继续往下加深
工程负责人记录人施 工 日 志施表 7

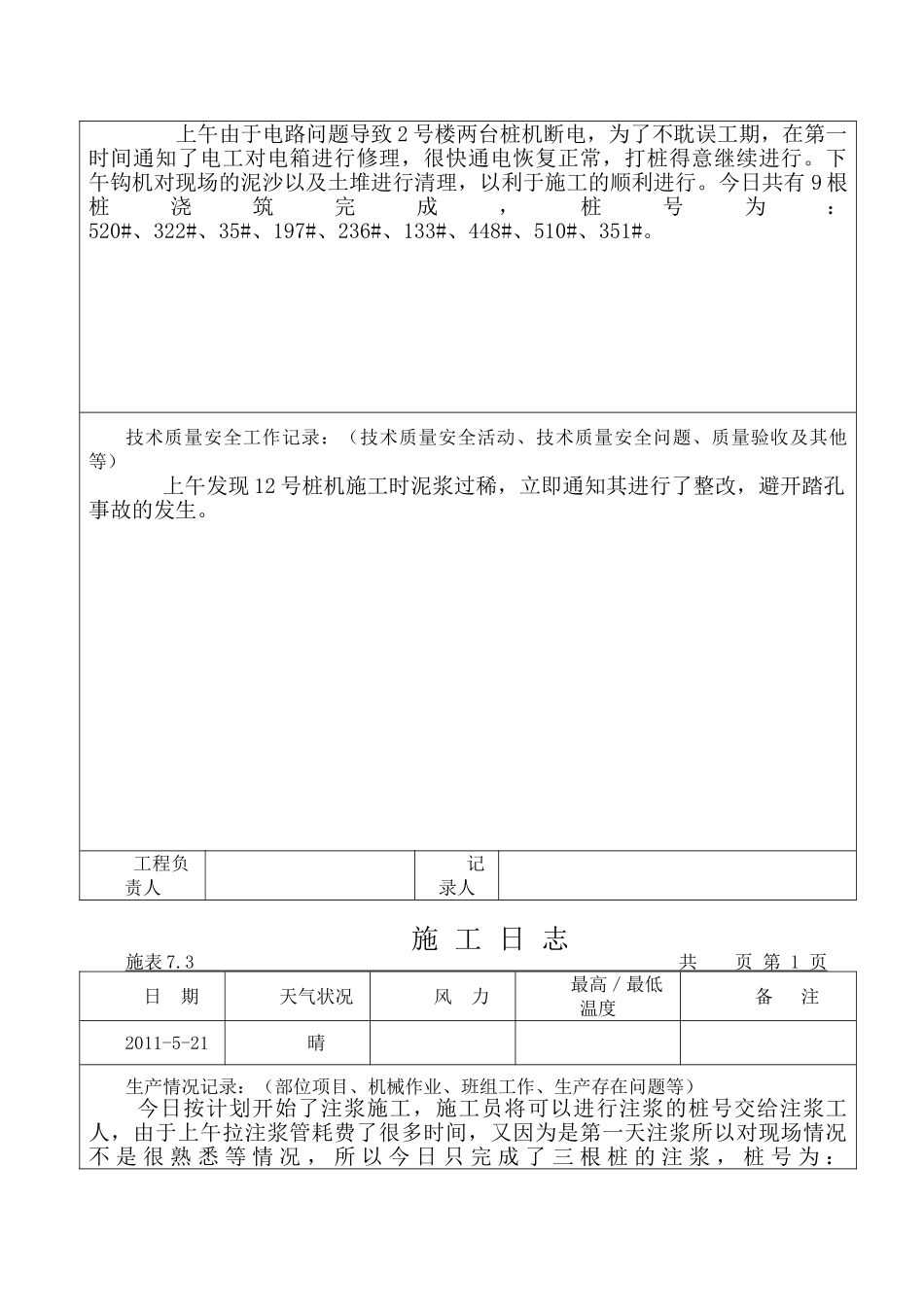

3 共 页 第 页 日 期天气状况风 力最高/最低温度备 注2011-5-20晴生产情况记录:(部位项目、机械作业、班组工作、生产存在问题等) 上午由于电路问题导致 2 号楼两台桩机断电,为了不耽误工期,在第一时间通知了电工对电箱进行修理,很快通电恢复正常,打桩得意继续进行
下午钩机对现场的泥沙以及土堆进行清理,以利于施工的顺利进行
今日共有 9 根桩浇筑完成,桩号为:520#、322#、35#、197#、236#、133#、448#、510#、351#
技术质量安全工作记录:(技术质量安全活动、技术质量安全问题、质量验收及其他等) 上午发现 12 号桩机施工时泥浆过稀,立即通知其进行了整改,避开踏孔事故的发生
工程负责人记录人施 工 日 志施表 7

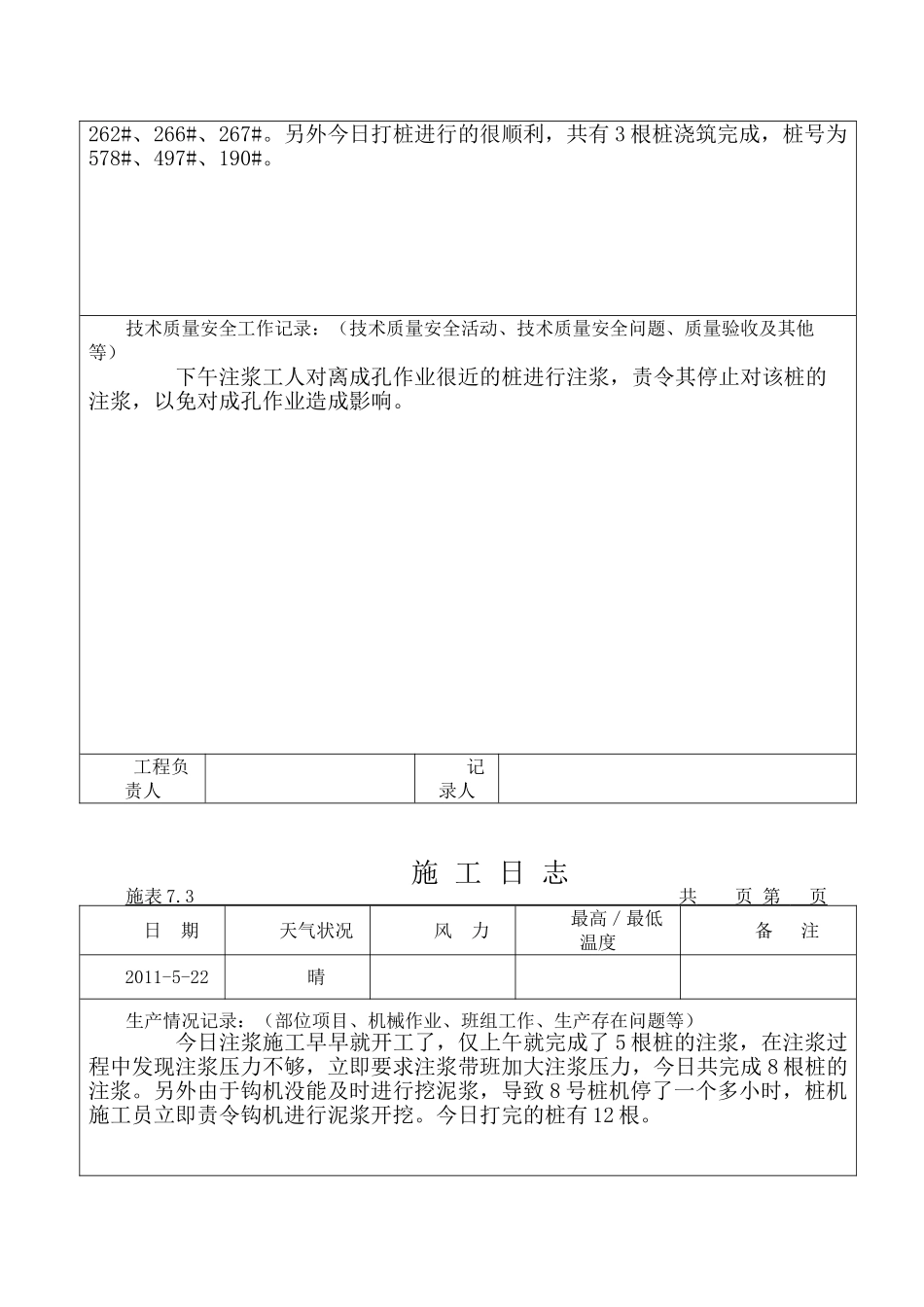

3 共 页 第 1 页 日 期天气状况风 力最高/最低温度备 注2011-5-21晴生产情况记录:(部位项目、机械作业、班组工作、生产存在问题等) 今日按计划开始了注浆施工,施工员将可以进行注浆的桩号交给注浆工
