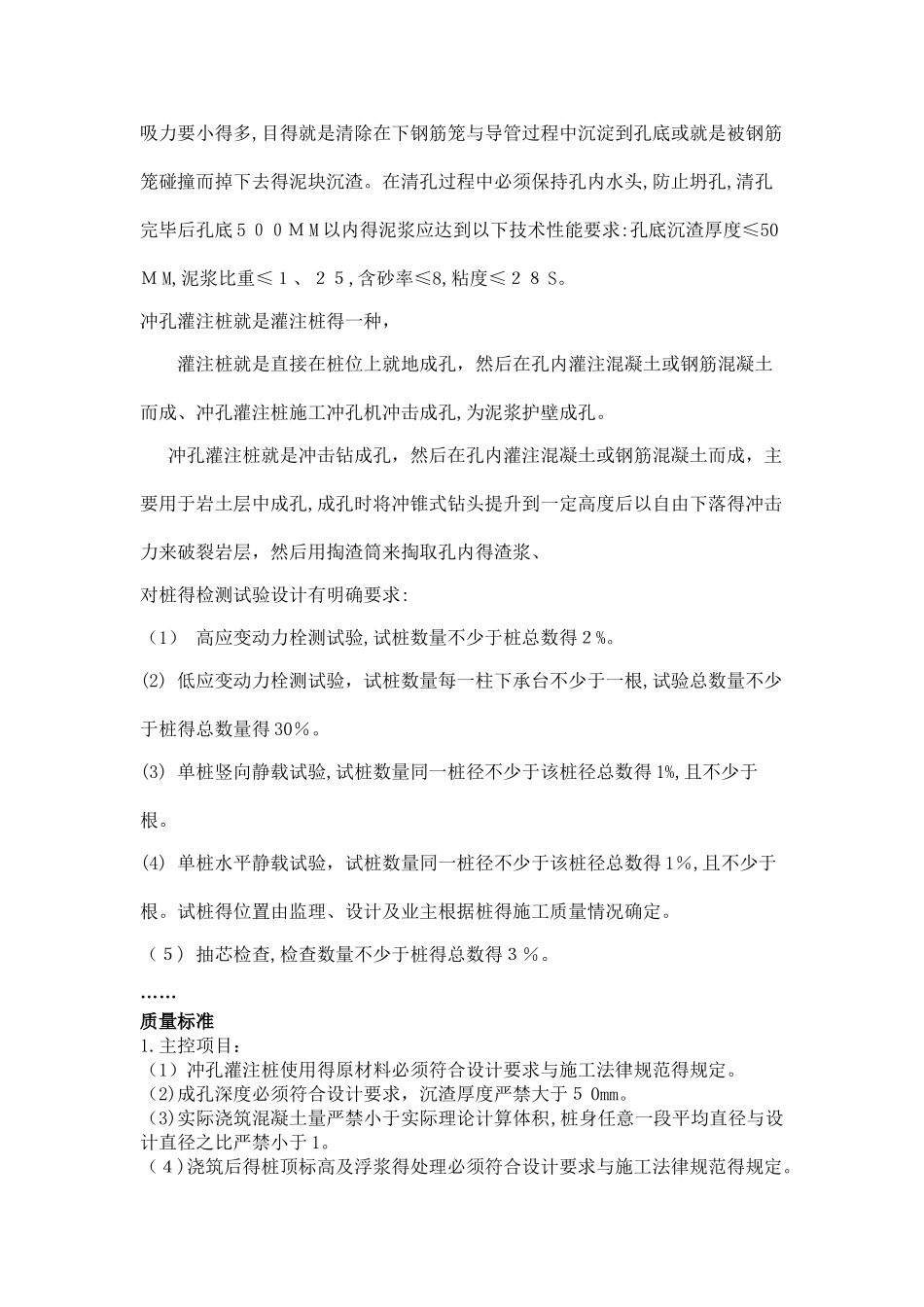

冲孔灌注桩施工控制要点施工过程中质量控制要点冲孔灌注桩得施工工艺虽然很成熟,但其工序复杂,从测设桩位开始冲孔到水下浇筑桩身混凝土得全过程中,稍有不慎或把关不严,就会造成孔径、垂直度偏差,冲孔过程偏孔、扩径、坍孔,水下混凝土灌注时出现堵管、缩颈、断桩、桩身混凝土强度不足、桩顶混凝土不密实或强度不足以及钢筋笼上浮等质量事故,经验教训屡见不鲜,影响得因素也就是多方面得,如地质勘察资料得局限性,地质情况得不可预见性、施工工艺标准控制不严、施工管理不善、施工经验不足以及材料方面得问题,所以,在施工过程中,应全面考虑以上各种可能得影响因素,细致地做好事前、事中得控制工作,把质量隐患消除在萌芽状态。根据笔者得工程实践经验,认为在冲孔灌注桩施工过程中要注意以下质量控制要点。1 施工机具得选择施工机具得好坏对能否保证施工质量起着至关重要得作用,选择好合适得施工机具就是实现质量控制得前提。2 桩机就位得控制桩机就位首先要保证工程桩位得准确无误,为此,除全面测设工程桩位外,还应在桩机就位时复测工程桩位,并实行不同得测站进行复核,在可能得情况下,应用钢尺对前后左右相邻桩位进行相互校验.在灌注桩施工中得桩位控制必须引起高度重视,一旦发生错误将难以弥补。桩机就位得基本要求就是平面位置准确,桩机机台水平、稳固,安装就位后要用水平尺与测锤校验,由于在冲孔过程中振动较大,常因桩机机台未垫实而发生倾斜、偏位,因此,在冲孔过程中尚应定时或不定时得复核钢丝绳就是否与桩位中心重合,这样桩得垂直度与桩位才有保证。另外需要注意得就是,冲孔灌注桩属部分挤土成孔法,应实行跳打原则,防止因桩机荷载与冲孔所产生得应力释放而影响到刚浇筑完混凝土得邻桩得质量,当无法调整避开时,应至少待混凝土浇筑完成7 2 小时后方可进行邻桩施工。3泥浆得制备冲孔灌注桩就是靠泥浆护壁,防止坍孔,运用泥浆循环清孔掏渣,泥浆比重与粘度就是两项最直观、最重要得指标,泥浆比重太小则难以护壁,容易坍孔;泥浆比重太大则会影响冲孔进度且壁膜太厚,因此,正确控制泥浆比重就是成孔施工顺利及保证质量得一个重要环节。4 冲孔过程开始冲孔前要检查机械性能及桩锤锤径、锤牙、钢丝绳就是否符合要求。刚开孔时,应低锤密击,当孔位已形成稳定时,再适当提高冲锤落距,以获得较快得进尺,冲孔过程中,泥浆循环量应根据地层与进尺速度加以调整,若进尺速度快而循环量小,泥浆必定粘稠而泥块沉渣多,影响成孔质量;在松软...
