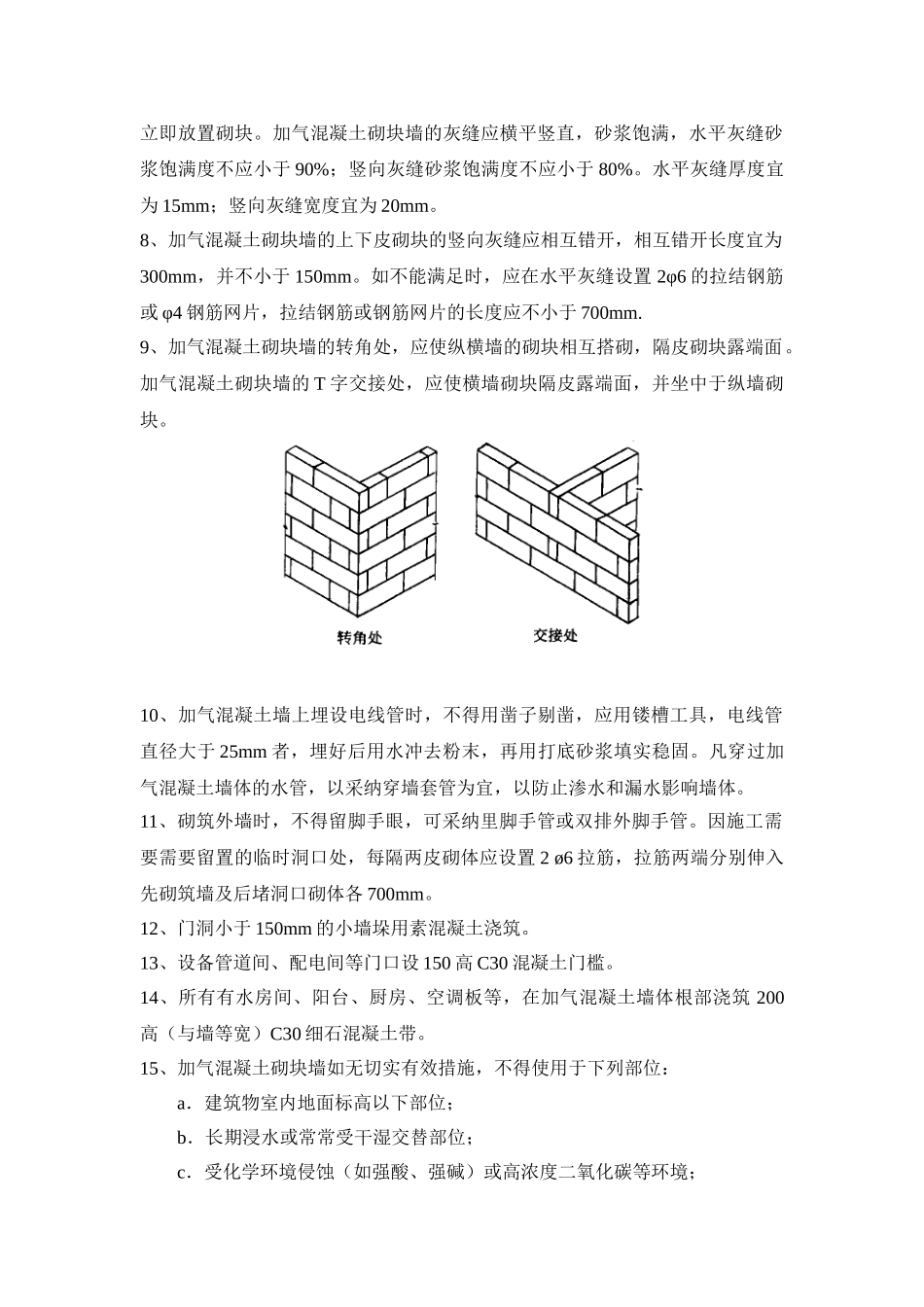

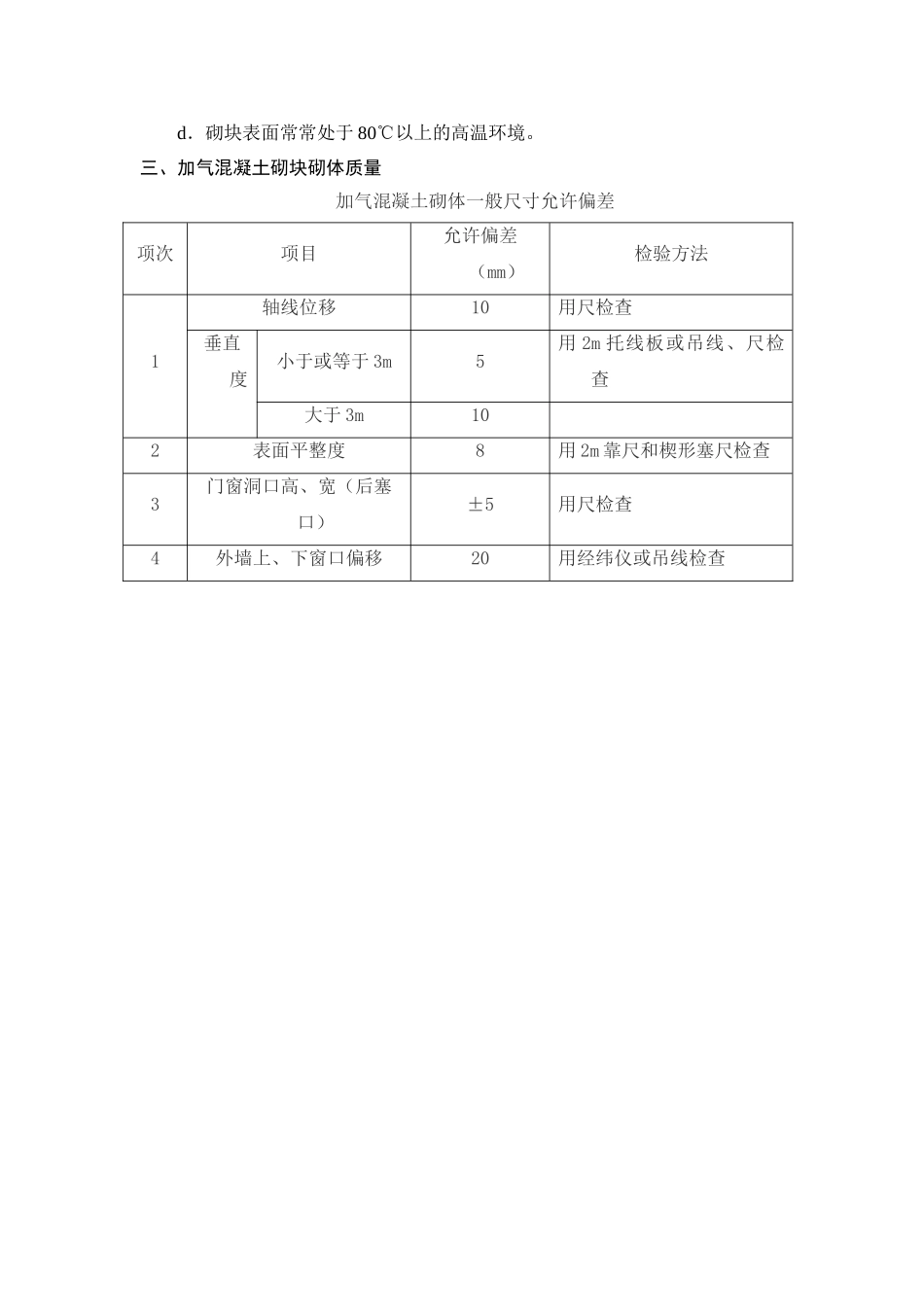

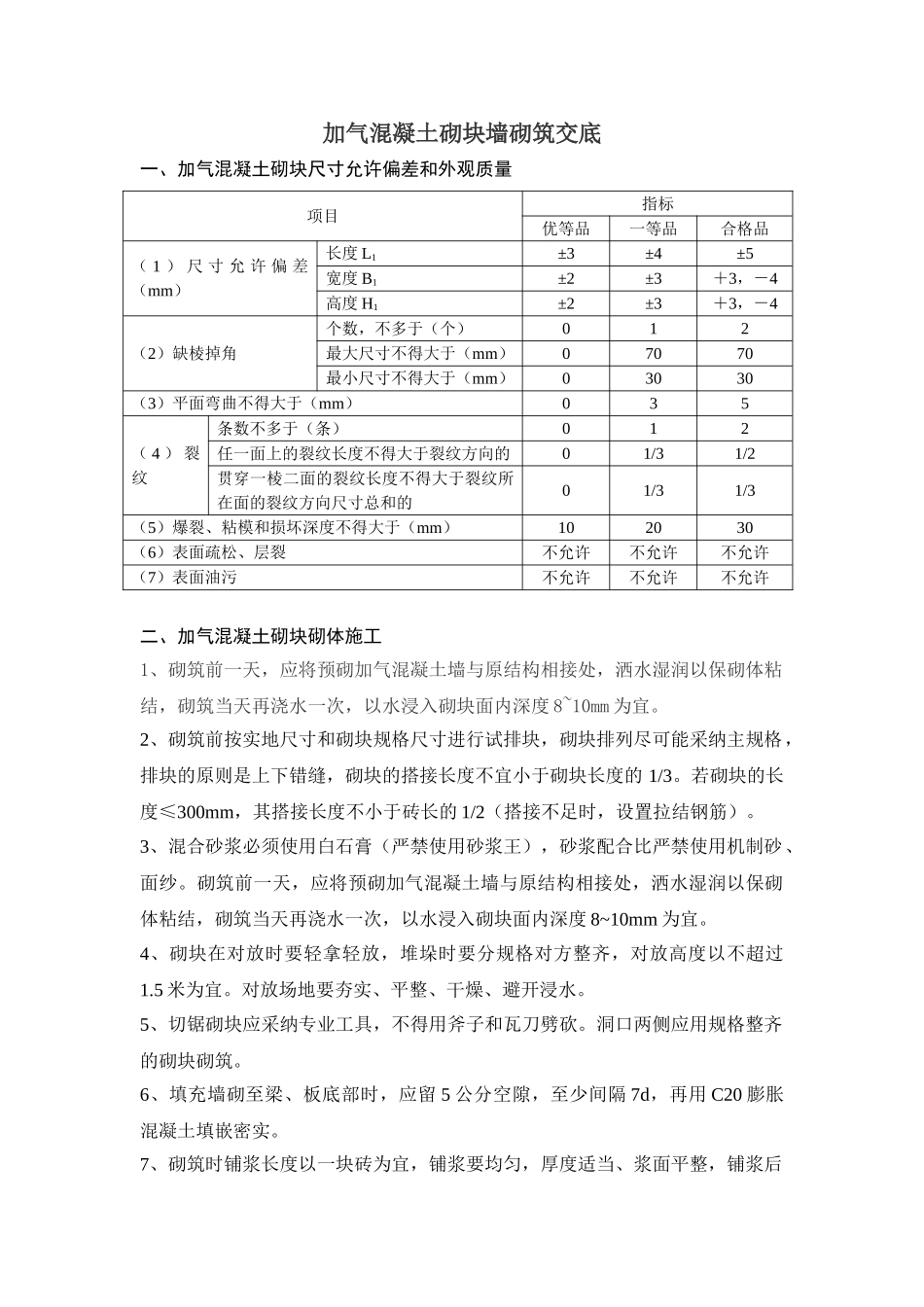

加气混凝土砌块墙砌筑交底一、加气混凝土砌块尺寸允许偏差和外观质量 项目指标优等品一等品合格品( 1 ) 尺 寸 允 许 偏 差(mm)长度 L1±3±4±5宽度 B1±2±3+3,-4高度 H1±2±3+3,-4(2)缺棱掉角个数,不多于(个)012最大尺寸不得大于(mm)07070最小尺寸不得大于(mm)03030(3)平面弯曲不得大于(mm)035( 4 ) 裂纹条数不多于(条)012任一面上的裂纹长度不得大于裂纹方向的01/31/2贯穿一棱二面的裂纹长度不得大于裂纹所在面的裂纹方向尺寸总和的01/31/3(5)爆裂、粘模和损坏深度不得大于(mm)102030(6)表面疏松、层裂不允许不允许不允许(7)表面油污不允许不允许不允许二、加气混凝土砌块砌体施工1、砌筑前一天,应将预砌加气混凝土墙与原结构相接处,洒水湿润以保砌体粘结,砌筑当天再浇水一次,以水浸入砌块面内深度 8~10mm 为宜
2、砌筑前按实地尺寸和砌块规格尺寸进行试排块,砌块排列尽可能采纳主规格,排块的原则是上下错缝,砌块的搭接长度不宜小于砌块长度的 1/3
若砌块的长度≤300mm,其搭接长度不小于砖长的 1/2(搭接不足时,设置拉结钢筋)
3、混合砂浆必须使用白石膏(严禁使用砂浆王),砂浆配合比严禁使用机制砂、面纱
砌筑前一天,应将预砌加气混凝土墙与原结构相接处,洒水湿润以保砌体粘结,砌筑当天再浇水一次,以水浸入砌块面内深度 8~10mm 为宜
4、砌块在对放时要轻拿轻放,堆垛时要分规格对方整齐,对放高度以不超过1
对放场地要夯实、平整、干燥、避开浸水
5、切锯砌块应采纳专业工具,不得用斧子和瓦刀劈砍
洞口两侧应用规格整齐的砌块砌筑
6、填充墙砌至梁、板底部时,应留 5 公分空隙,至少间隔 7d,再用 C20 膨胀混凝土填嵌密实
7、砌筑时铺浆长度以一块砖为宜,铺浆要均匀,厚度适当、浆面平整,
