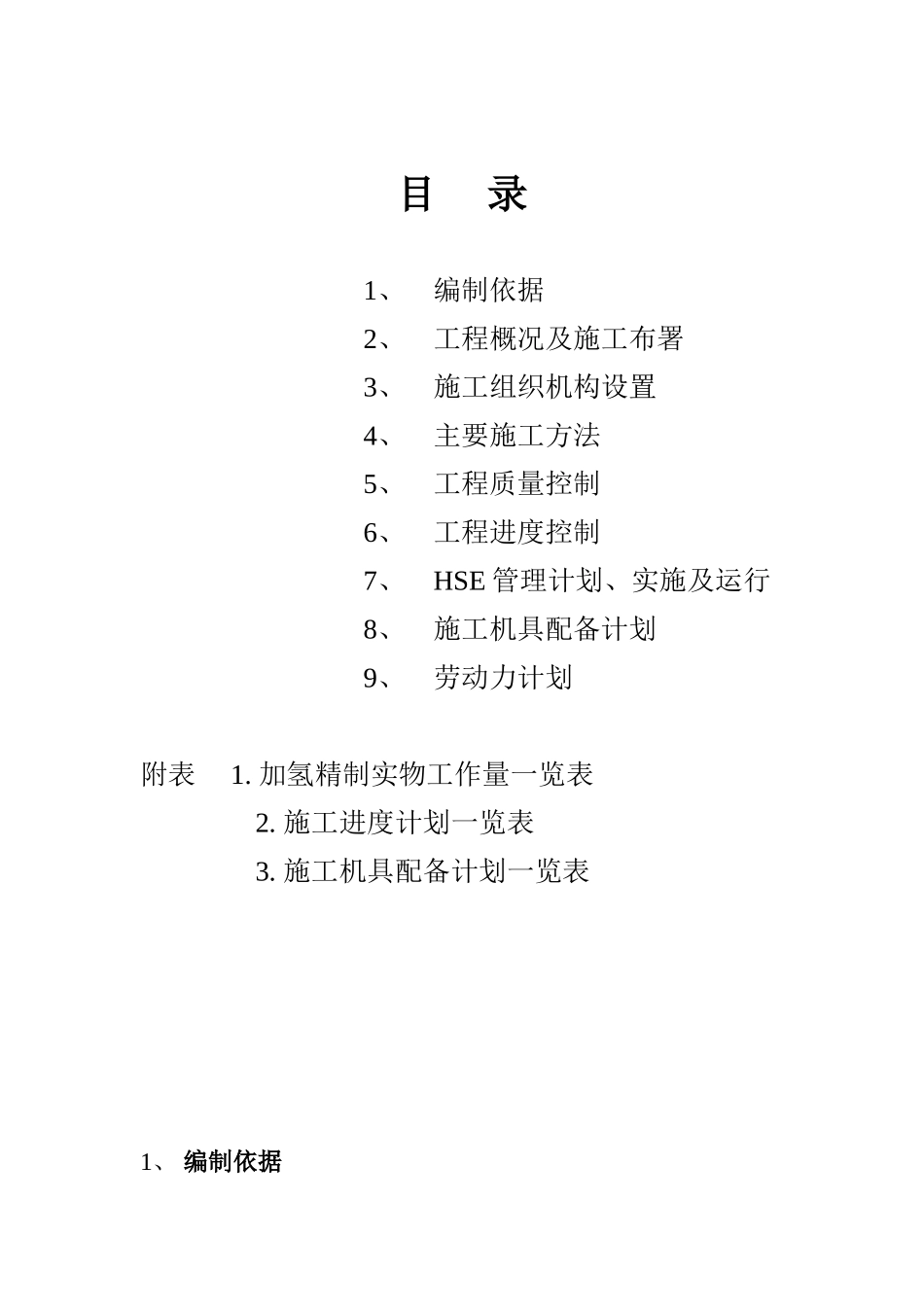

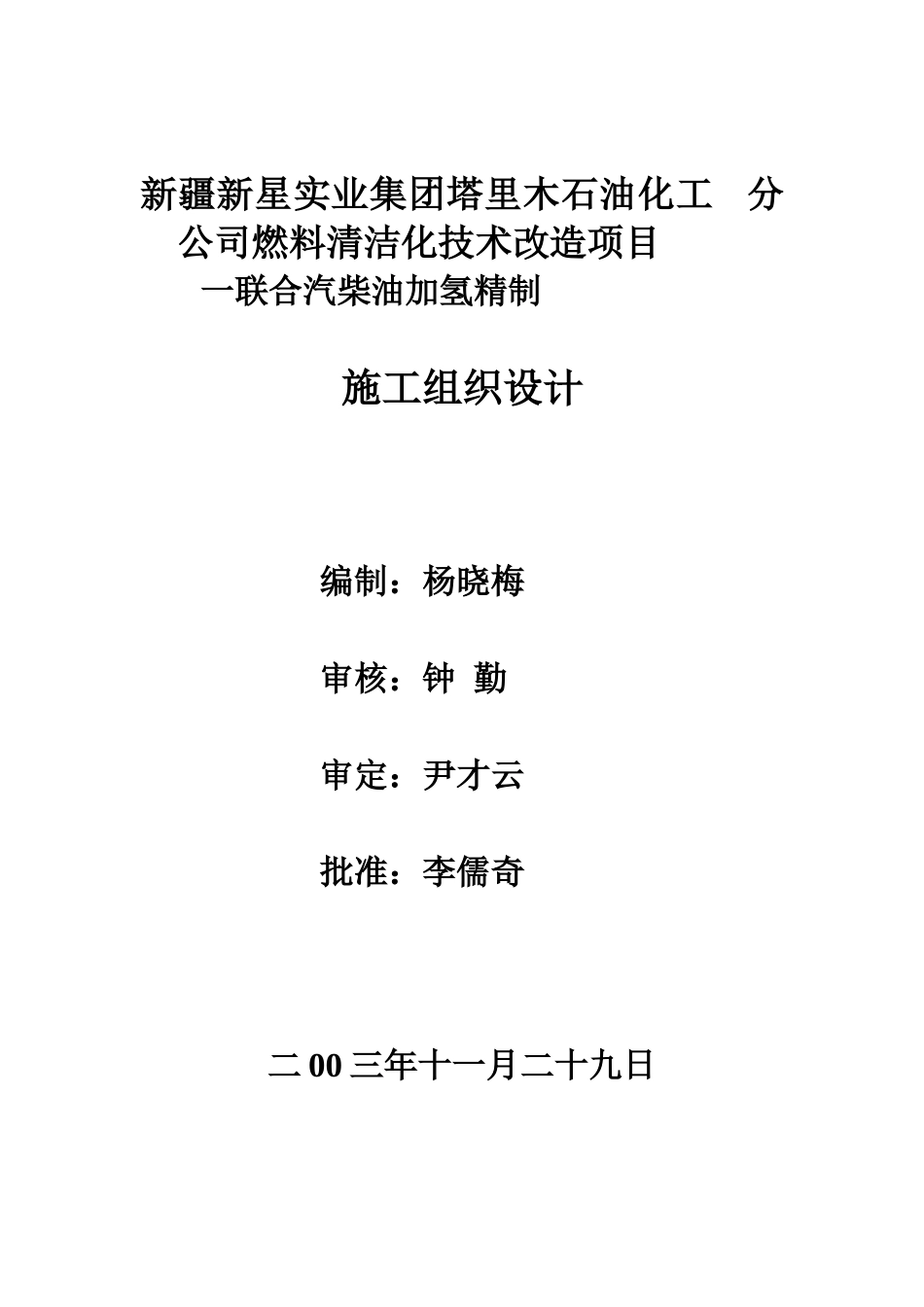

新疆新星实业集团塔里木石油化工 分公司燃料清洁化技术改造项目 一联合汽柴油加氢精制 施工组织设计 编制:杨晓梅审核:钟 勤 审定:尹才云批准:李儒奇二 00 三年十一月二十九日目 录1、编制依据2、工程概况及施工布署3、施工组织机构设置4、主要施工方法5、工程质量控制6、工程进度控制7、HSE 管理计划、实施及运行8、施工机具配备计划9、劳动力计划附表 1
加氢精制实物工作量一览表 2
施工进度计划一览表3

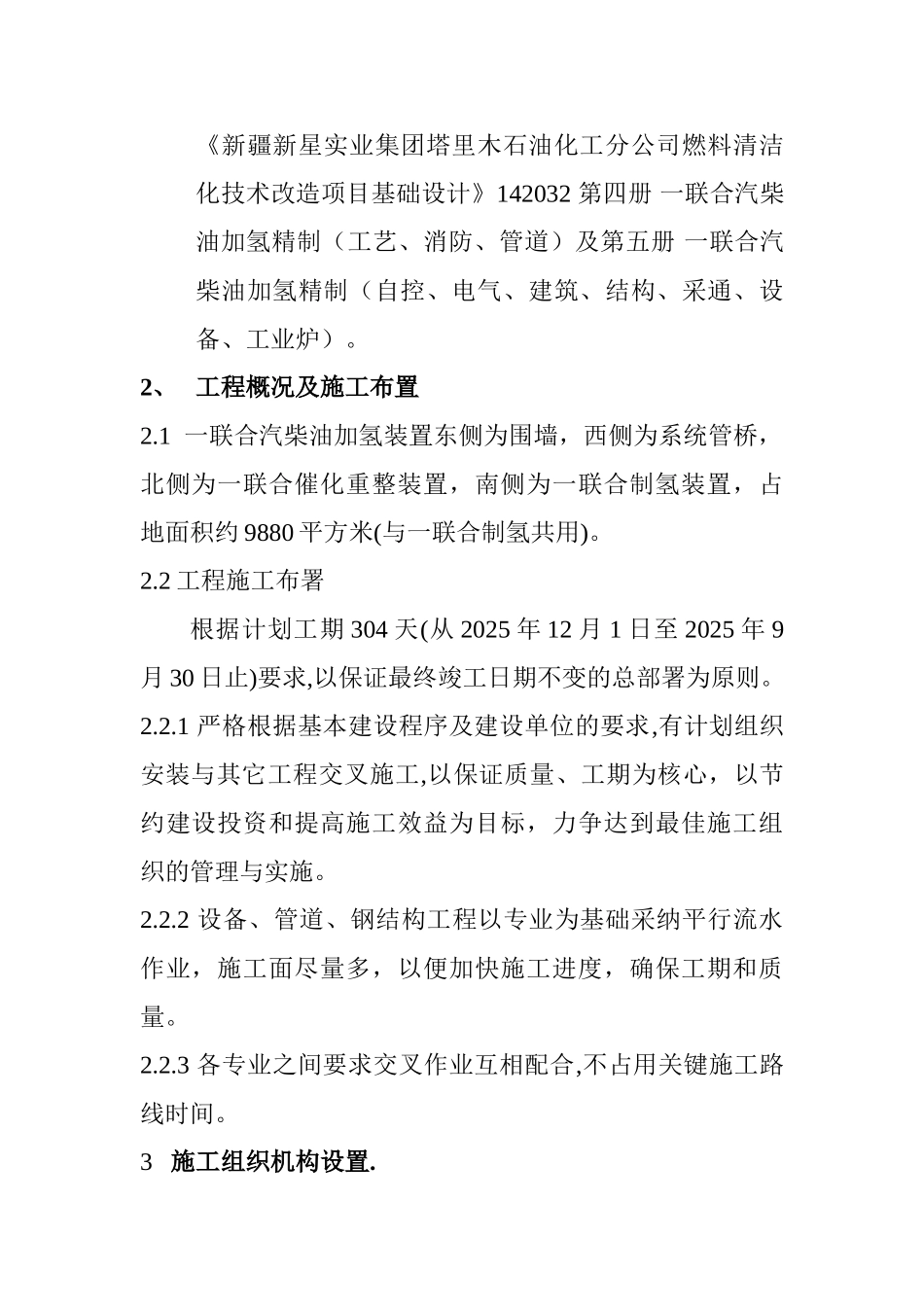

施工机具配备计划一览表1、 编制依据《新疆新星实业集团塔里木石油化工分公司燃料清洁化技术改造项目基础设计》142032 第四册 一联合汽柴油加氢精制(工艺、消防、管道)及第五册 一联合汽柴油加氢精制(自控、电气、建筑、结构、采通、设备、工业炉)
2、 工程概况及施工布置2
1 一联合汽柴油加氢装置东侧为围墙,西侧为系统管桥,北侧为一联合催化重整装置,南侧为一联合制氢装置,占地面积约 9880 平方米(与一联合制氢共用)
2 工程施工布署根据计划工期 304 天(从 2025 年 12 月 1 日至 2025 年 9月 30 日止)要求,以保证最终竣工日期不变的总部署为原则
1 严格根据基本建设程序及建设单位的要求,有计划组织安装与其它工程交叉施工,以保证质量、工期为核心,以节约建设投资和提高施工效益为目标,力争达到最佳施工组织的管理与实施
2 设备、管道、钢结构工程以专业为基础采纳平行流水作业,施工面尽量多,以便加快施工进度,确保工期和质量
3 各专业之间要求交叉作业互相配合,不占用关键施工路线时间
3 施工组织机构设置
根据工程需要,施工现场设置“四科、一窒、一站”及五个施工队,即技术科、质安科、计划经营科、供应科综合办公室、质安站及铆焊队、安装队、化工队、电气仪表队、筑炉保温队等
4 主要施工方法4
1 本装置具体实物工作量:见附表
