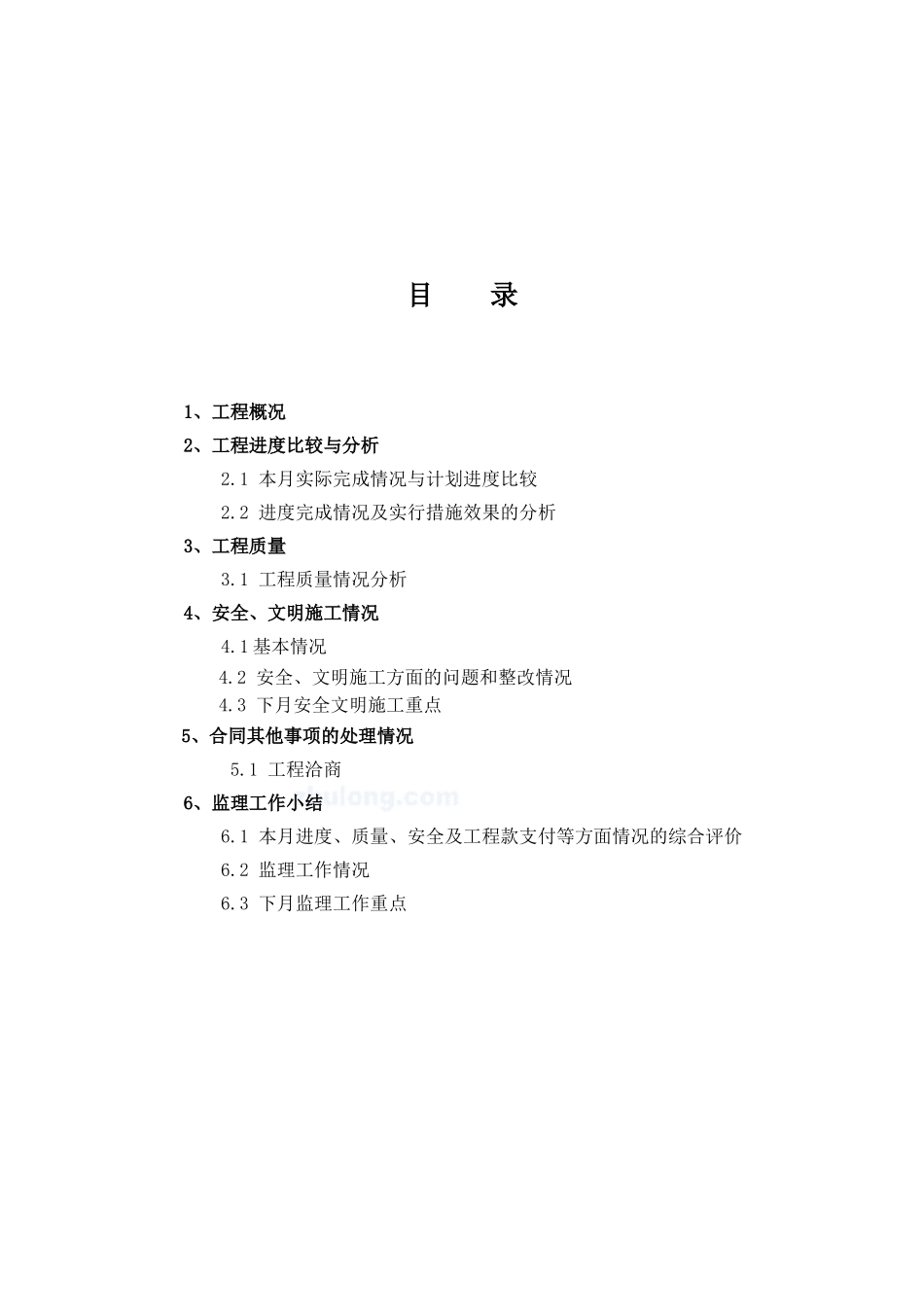

北京市政府外联办接待处 8、9 号楼装饰工程监理月报第 1 期 报告期:2010 年 12 月 1 日至 2010 年 12 月 31 日目 录 1、工程概况 2、工程进度比较与分析 2
1 本月实际完成情况与计划进度比较 2
2 进度完成情况及实行措施效果的分析 3、工程质量 3
1 工程质量情况分析 4、安全、文明施工情况 4
1 基本情况4
2 安全、文明施工方面的问题和整改情况4
3 下月安全文明施工重点5、合同其他事项的处理情况 5
1 工程洽商 6、监理工作小结 6
1 本月进度、质量、安全及工程款支付等方面情况的综合评价 6
2 监理工作情况 6

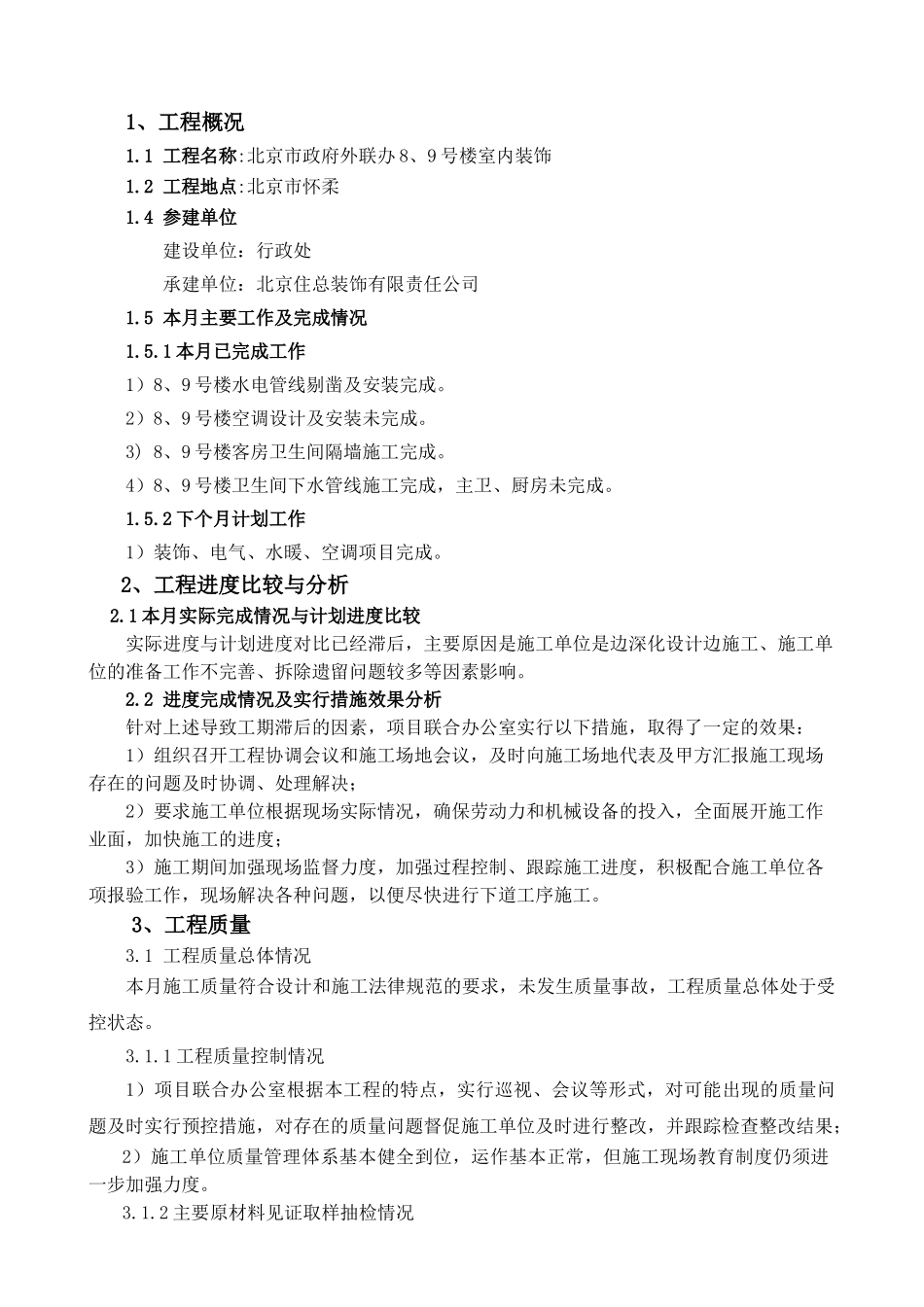

3 下月监理工作重点 1、工程概况1
1 工程名称:北京市政府外联办 8、9 号楼室内装饰1
2 工程地点:北京市怀柔1
4 参建单位 建设单位:行政处 承建单位:北京住总装饰有限责任公司1
5 本月主要工作及完成情况1
1 本月已完成工作1)8、9 号楼水电管线剔凿及安装完成
2)8、9 号楼空调设计及安装未完成
3) 8、9 号楼客房卫生间隔墙施工完成
4)8、9 号楼卫生间下水管线施工完成,主卫、厨房未完成
2 下个月计划工作1)装饰、电气、水暖、空调项目完成
2、工程进度比较与分析2
1 本月实际完成情况与计划进度比较实际进度与计划进度对比已经滞后,主要原因是施工单位是边深化设计边施工、施工单位的准备工作不完善、拆除遗留问题较多等因素影响
2 进度完成情况及实行措施效果分析针对上述导致工期滞后的因素,项目联合办公室实行以下措施,取得了一定的效果:1)组织召开工程协调会议和施工场地会议,及时向施工场地代表及甲方汇报施工现场存在的问题及时协调、处理解决;2)要求施工单位根据现场实际情况,确保劳动力和机械设备的投入,全面展开施工作业面,加快施工的进度; 3)施工期间加强现场监督力度,加强过程控制、跟
