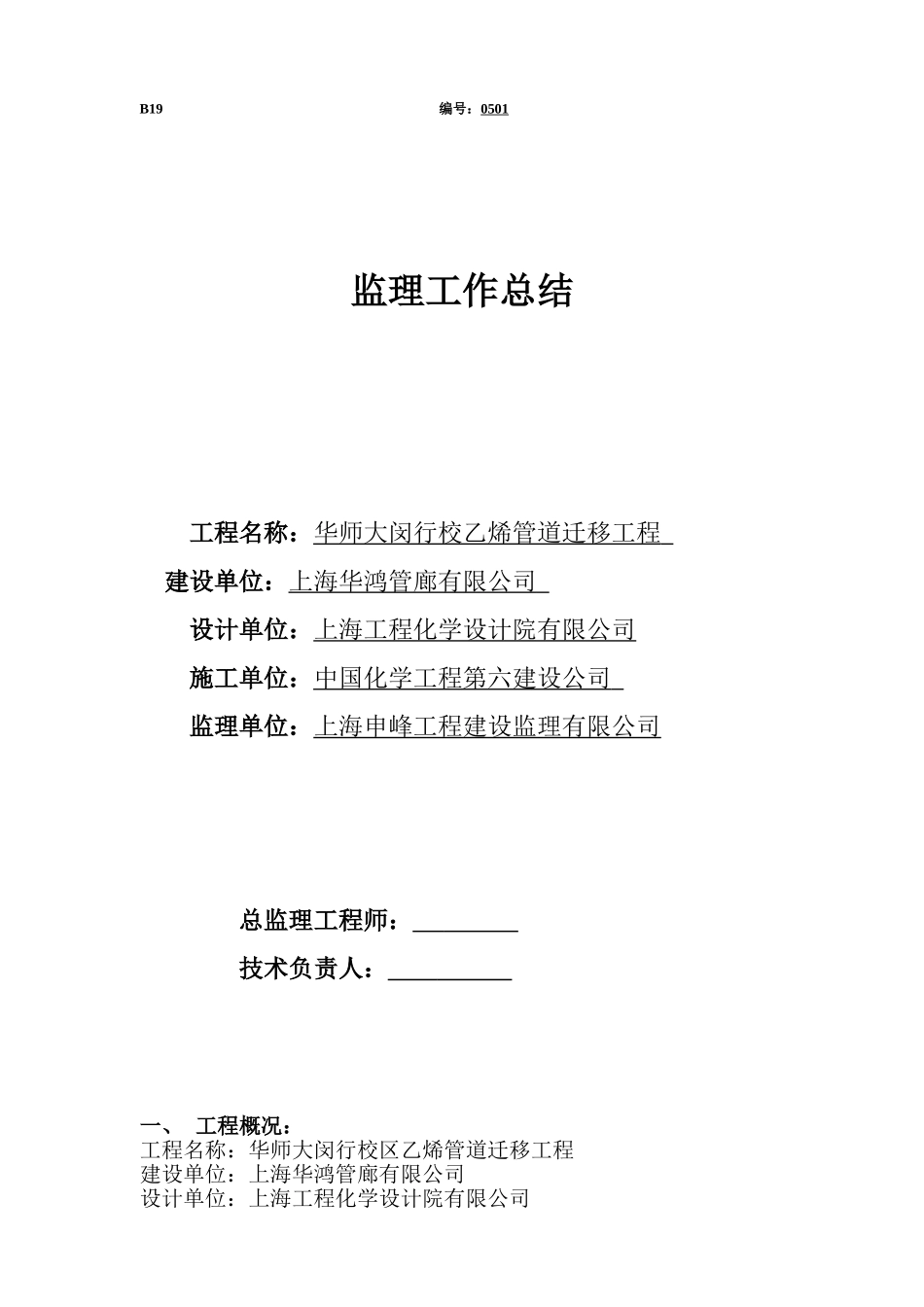

B19 编号:0501监理工作总结工程名称:华师大闵行校乙烯管道迁移工程 建设单位:上海华鸿管廊有限公司 设计单位:上海工程化学设计院有限公司施工单位:中国化学工程第六建设公司 监理单位:上海申峰工程建设监理有限公司总监理工程师: 技术负责人: 一、 工程概况:工程名称:华师大闵行校区乙烯管道迁移工程建设单位:上海华鸿管廊有限公司 设计单位:上海工程化学设计院有限公司施工单位:中国化学工程第六建设公司 监理单位:上海申峰工程建设监理有限公司工程地点:华师大闵行校区 工程开工日期:2025 年 4 月 21 日工程竣工日期:2025 年 6 月 30 日工程质量状况:合格工程组成:1、安装高频直缝电阻焊钢管:总长度 1600 米,设计压力 1
92MPa,设计温度为常温,输送介质为乙烯气体;钢管材质为 A 级 L245,规格 为 Ф273×7
1 ; 钢 管 焊 接 采 纳 手 工 下 向 焊 工 艺 , 焊 条 采 纳AWSE6010-Ф3
0;钢管补口采纳环氧树脂辐射交联聚乙烯热收缩带
2、附属工程:本工程沿管道走向设置转角桩、里程桩和标志桩
其中里程桩由阴级保护测试桩兼作,分别设置在管道的起点、终点和同 3
5KV 埋地电缆的交叉点处

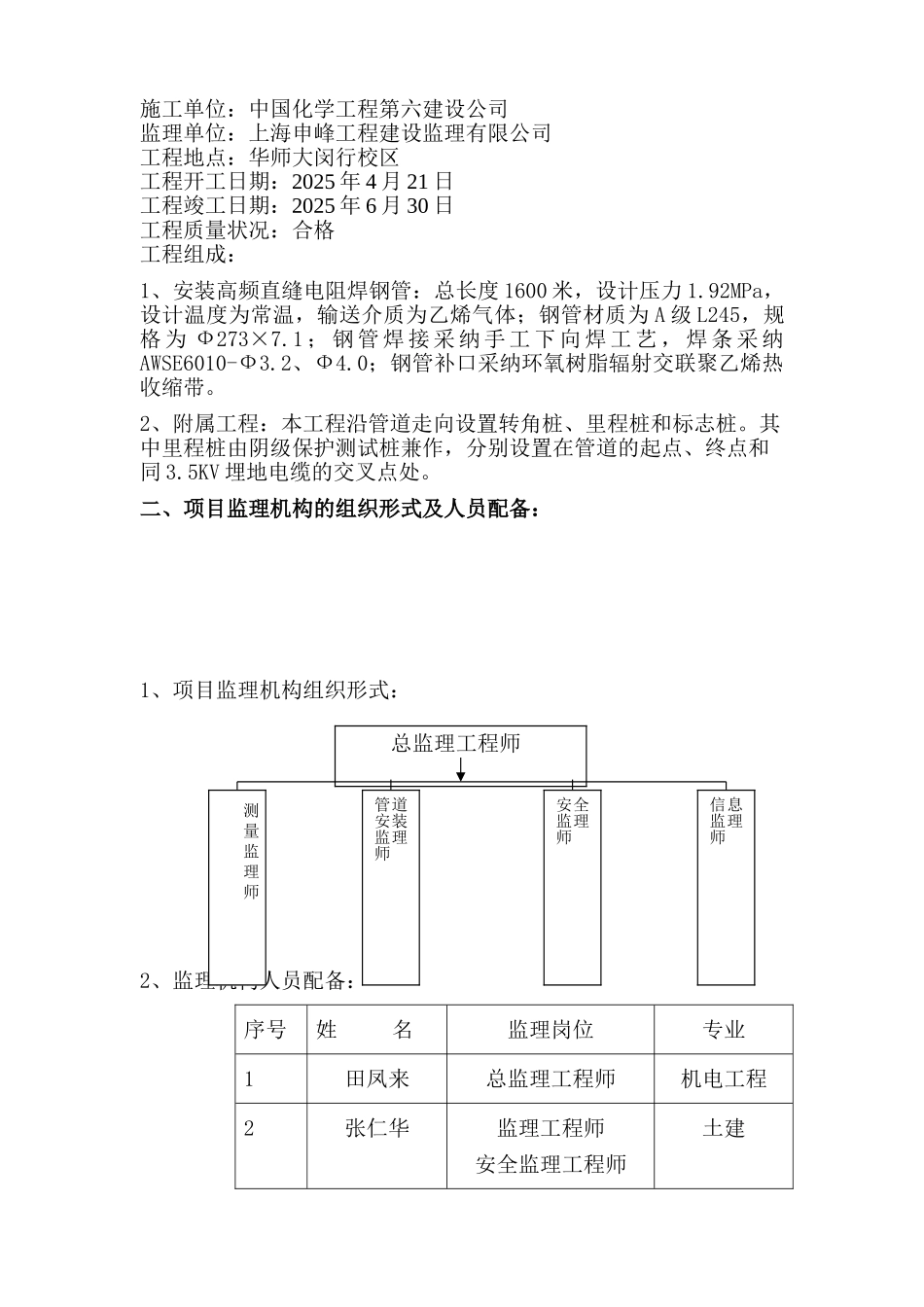

二、项目监理机构的组织形式及人员配备:1、项目监理机构组织形式:测量监2、监理机构人员配备:序号姓 名监理岗位专业1田凤来总监理工程师机电工程2张仁华监理工程师安全监理工程师土建总监理工程师测 量 监 理 师管道安装监理师安全监理师信息监理师见证员3胡民华测量监理师测量三、进度控制情况;工程目标工期:开工日期 2025 年 3 月 21 日竣工日期 2025 年 6 月 30 日工程实际工期;开工日期 2025 年 4 月 21 日竣工日期 2025 年 6 月 30 日监理机构仔细审核施工单位报送的施工总进度计划及阶段进度计划
