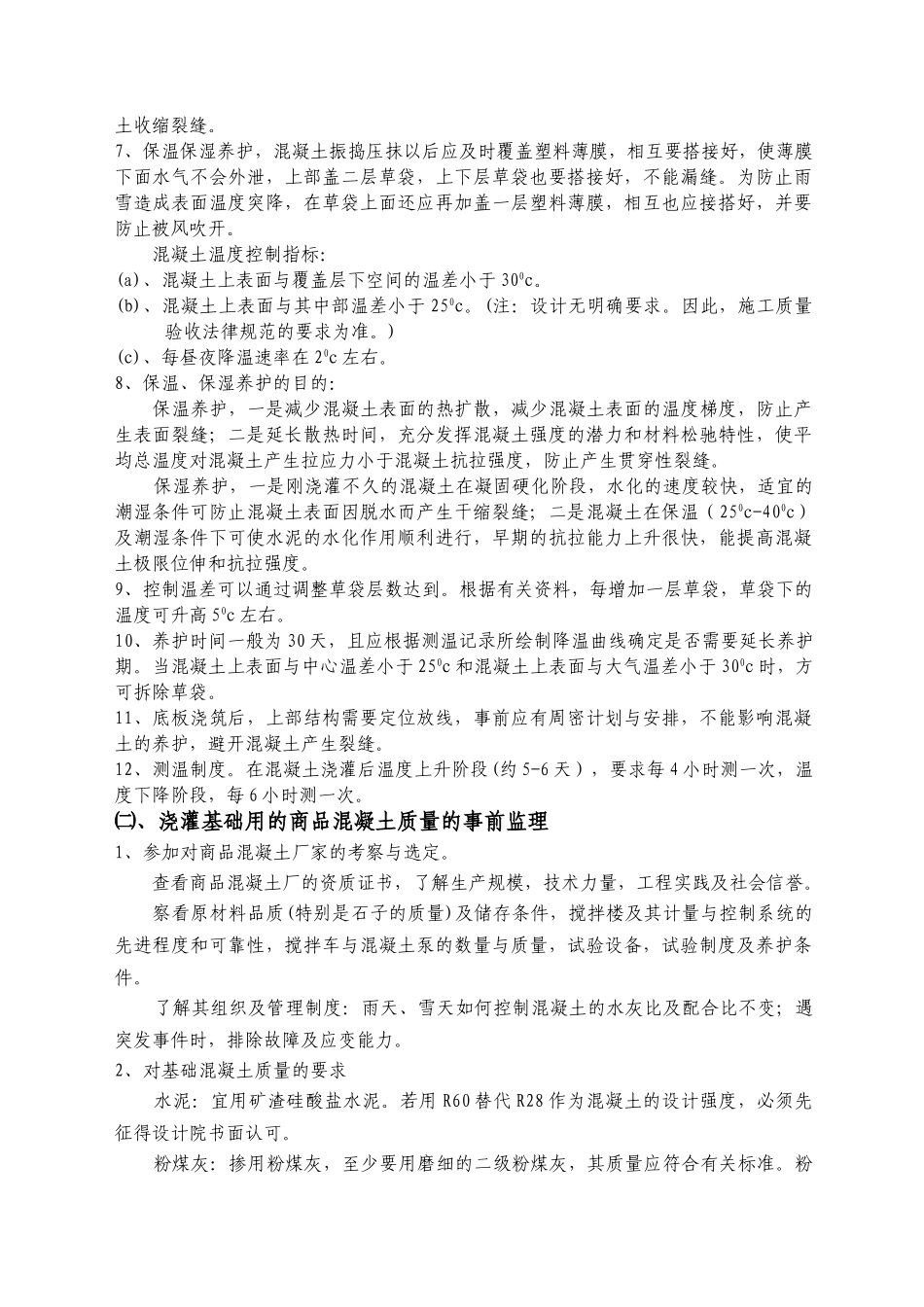

南 京 新 世 纪 广 场 工 程地下室(大体积混凝土)施工监理实施细则工程名称:南京新世纪广场建设单位:南京新浦进展有限公司设计单位:江苏省建筑设计讨论院施工单位:通州市第四建筑安装工程有限公司一、工程概况南京新世纪广场工程位于太平南路与中山东路交界处,地下室底板轴线尺寸为120m×80m , 底 板 面 积 约 9600m2 , A 、 B 两 幢 主 楼 为 整 板 基 础 , 尺 寸 分 别 为42.76m×42.76m(A 楼)和 56.4m×30.66m(B 楼),厚 2.6m(A 楼)、2.0m(B 楼),其它部分板厚 0.75m,底板混凝土设计强度为 C40,抗渗等级为 1.2Mpa。二、编制依据:——已批准的监理规划;——监理合同、混凝土结构设计法律规范 GB50010-2025、混凝土结构工程施工及验收法律规范 GB50204-2025、镦粗直螺纹钢筋接头行业标准 JG/T3057-1999等相关的标准、设计图纸;——通州四建申报的±0.00 以下土建及管线预埋工程施工组织设计。三、监理工作的控制目标、关键控制点及控制措施㈠、基础施工质量的事前监理施工准备工作应做好以下几点:(1)要选择合适的商品混凝土厂家。(2)混凝土必须通过试配,并经试验验证,若需要调整配合比,须再次进行试验,直至符合设计要求为止。(3)施工单位必须提供周密的施工组织设计。(4)监理工程师除书面批复审核意见外,还应与施工单位、混凝土厂家开会,全面协调,统一思想。1、浇筑混凝土,应根据当时的气温,原材料状况,单方水泥用量等,计算浇筑前后混凝土的温度和混凝土抗裂能力,尽可能控制混凝土内外温差和温度变化造成的裂缝。2、计算与筹划每小时混凝土供应量,使混凝土上、下、左、右、前、后各浇灌层间的搭接在混凝土初凝以前完成。3、布置混凝土泵停放位置及泵送路线,确定混凝土搅拌车及混凝土泵的数量,并应有备用泵及泵管。当竖向结构要求高出底板且需连续浇筑时,因前者混凝土强度等级比后者高,应实行相应的处理措施。4、选择混凝土的浇灌方法,是用全面分层浇灌,还是用斜面分层法或其它浇灌方法?根据本工程具体情况,建议采纳分层浇灌,阶梯式推动,一是可以防止漏振,二是可避开在柱、墙两面混凝土高差较大,致柱、墙竖向钢筋移位。要保证混凝土振捣密实,不漏振,通州四建公司应指派责任心强的工人掌握振动捧,快插慢拔,接槎处应插入下层混凝土 50mm。特别部位如钢筋较密、插筋根部、承台及梁与底板交接处、斜坡上下口处要重点加强振捣。5、计划好泌水流经的...
