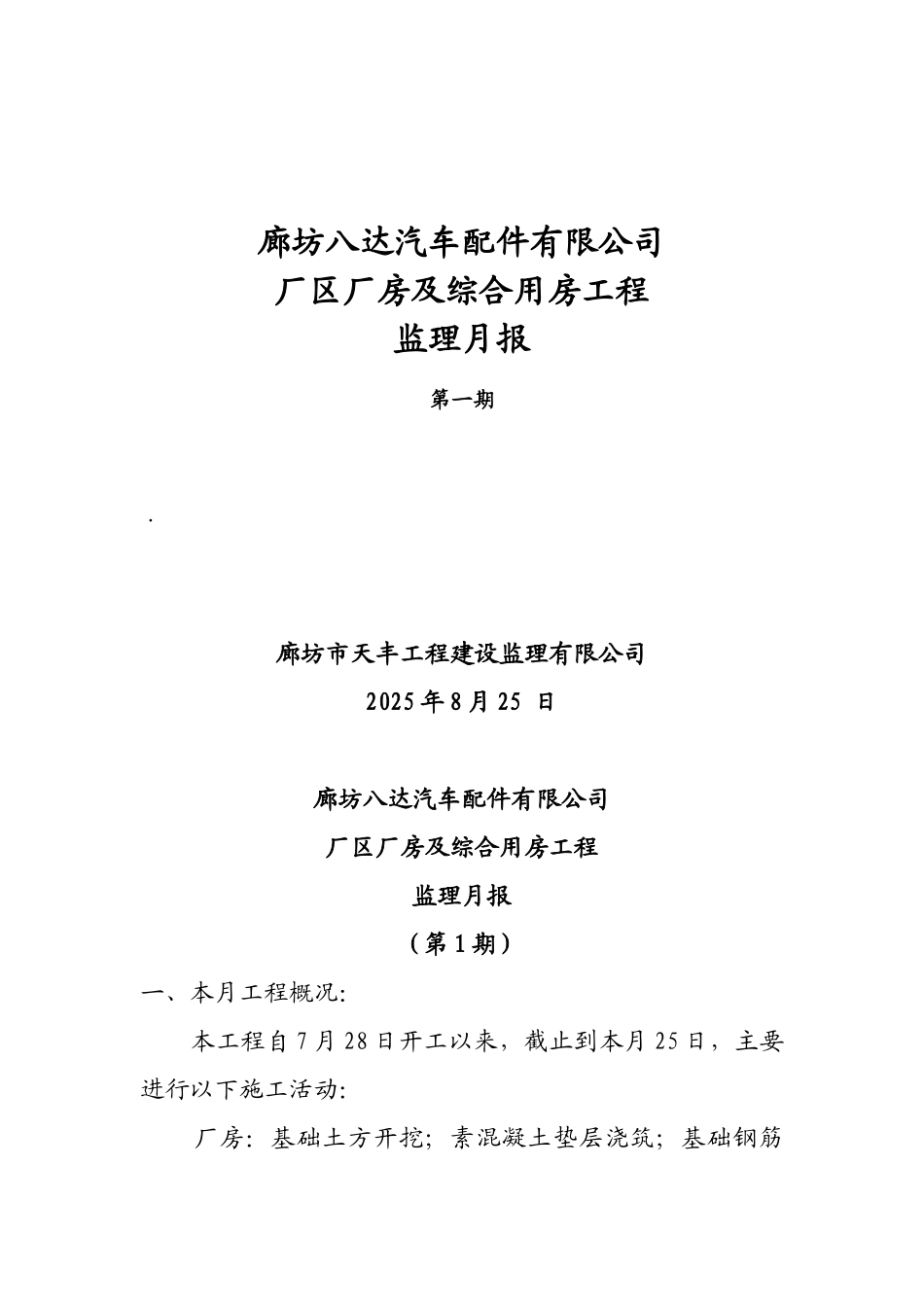

廊坊八达汽车配件有限公司厂区厂房及综合用房工程监理月报第一期·廊坊市天丰工程建设监理有限公司2025 年 8 月 25 日廊坊八达汽车配件有限公司厂区厂房及综合用房工程监理月报(第 1 期)一、本月工程概况: 本工程自 7 月 28 日开工以来,截止到本月 25 日,主要进行以下施工活动: 厂房:基础土方开挖;素混凝土垫层浇筑;基础钢筋绑扎;基础混凝土建筑;地脚螺栓预埋;基础土方回填

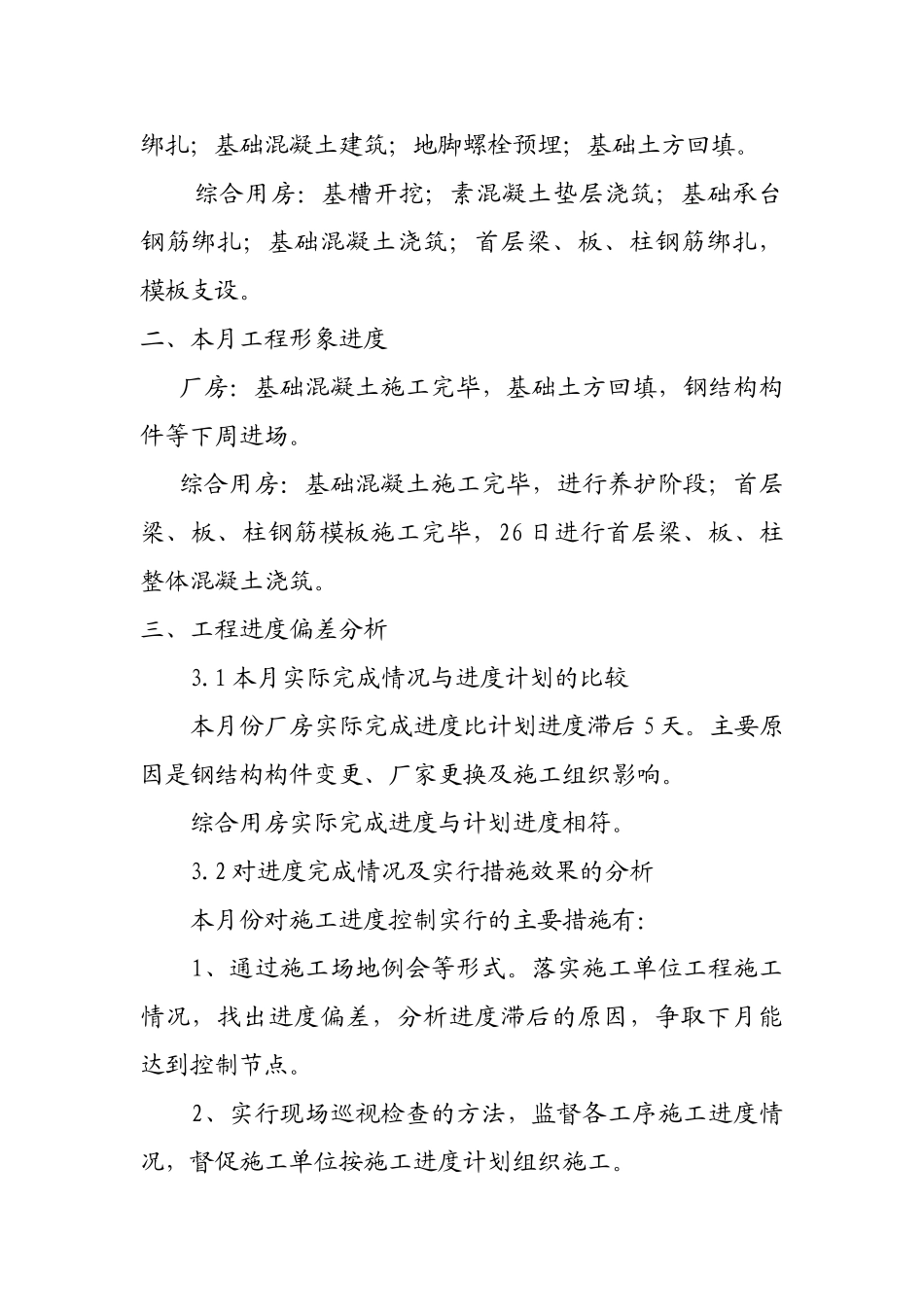

综合用房:基槽开挖;素混凝土垫层浇筑;基础承台钢筋绑扎;基础混凝土浇筑;首层梁、板、柱钢筋绑扎,模板支设
二、本月工程形象进度 厂房:基础混凝土施工完毕,基础土方回填,钢结构构件等下周进场
综合用房:基础混凝土施工完毕,进行养护阶段;首层梁、板、柱钢筋模板施工完毕,26 日进行首层梁、板、柱整体混凝土浇筑
三、工程进度偏差分析 3
1 本月实际完成情况与进度计划的比较 本月份厂房实际完成进度比计划进度滞后 5 天
主要原因是钢结构构件变更、厂家更换及施工组织影响
综合用房实际完成进度与计划进度相符
2 对进度完成情况及实行措施效果的分析 本月份对施工进度控制实行的主要措施有: 1、通过施工场地例会等形式
落实施工单位工程施工情况,找出进度偏差,分析进度滞后的原因,争取下月能达到控制节点
2、实行现场巡视检查的方法,监督各工序施工进度情况,督促施工单位按施工进度计划组织施工
3、监理人员配合施工单位及时进行各道工序的质量检查,保证工程的连续进行

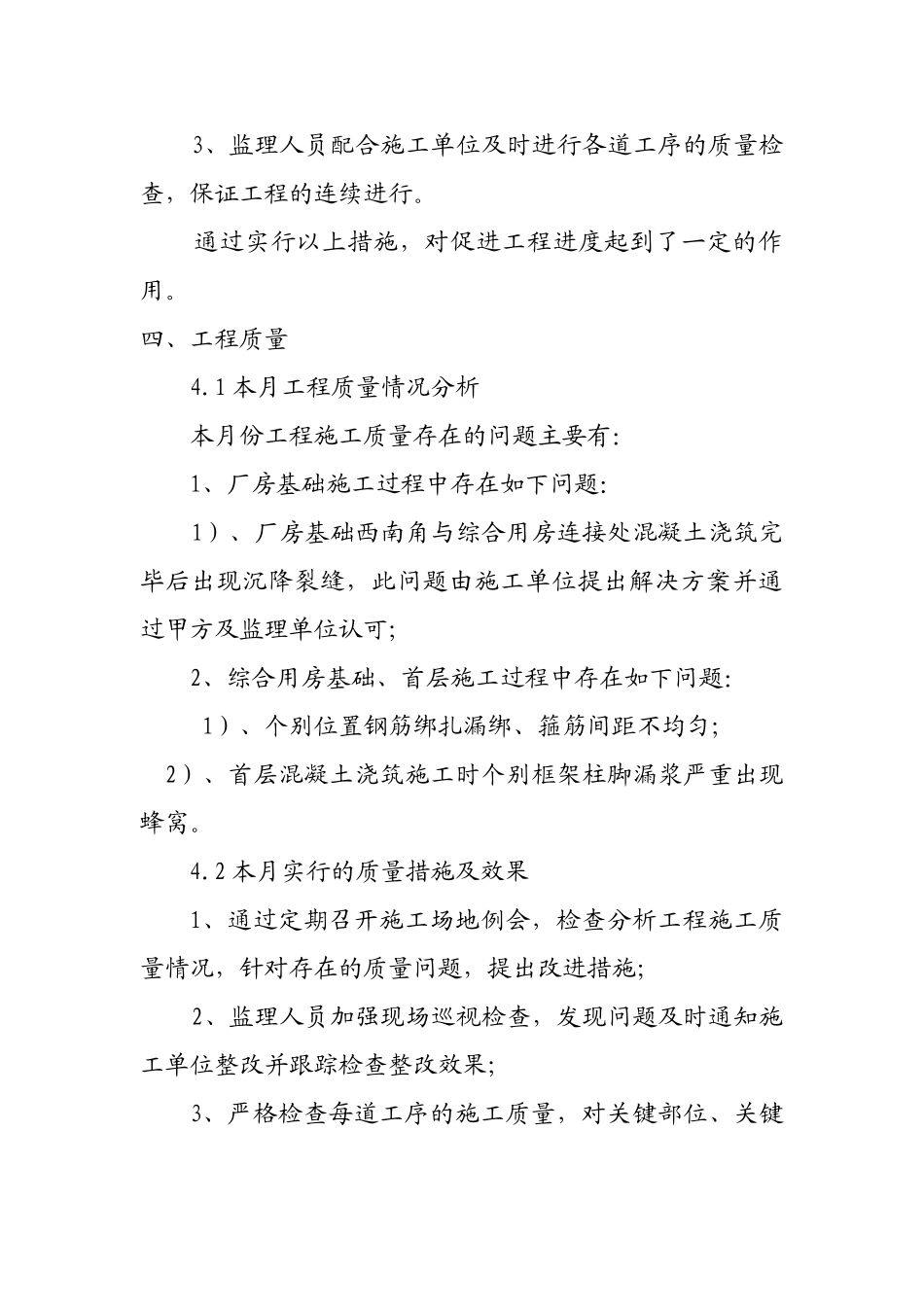

通过实行以上措施,对促进工程进度起到了一定的作用
四、工程质量 4
1 本月工程质量情况分析 本月份工程施工质量存在的问题主要有: 1、厂房基础施工过程中存在如下问题: 1)、厂房基础西南角与综合用房连接处混凝土浇筑完毕后出现沉降裂缝,此问题由施工单位提出解决方案并通过甲方及监理单位认可; 2、综合用房基础、首层施工过程中存在如下问题
