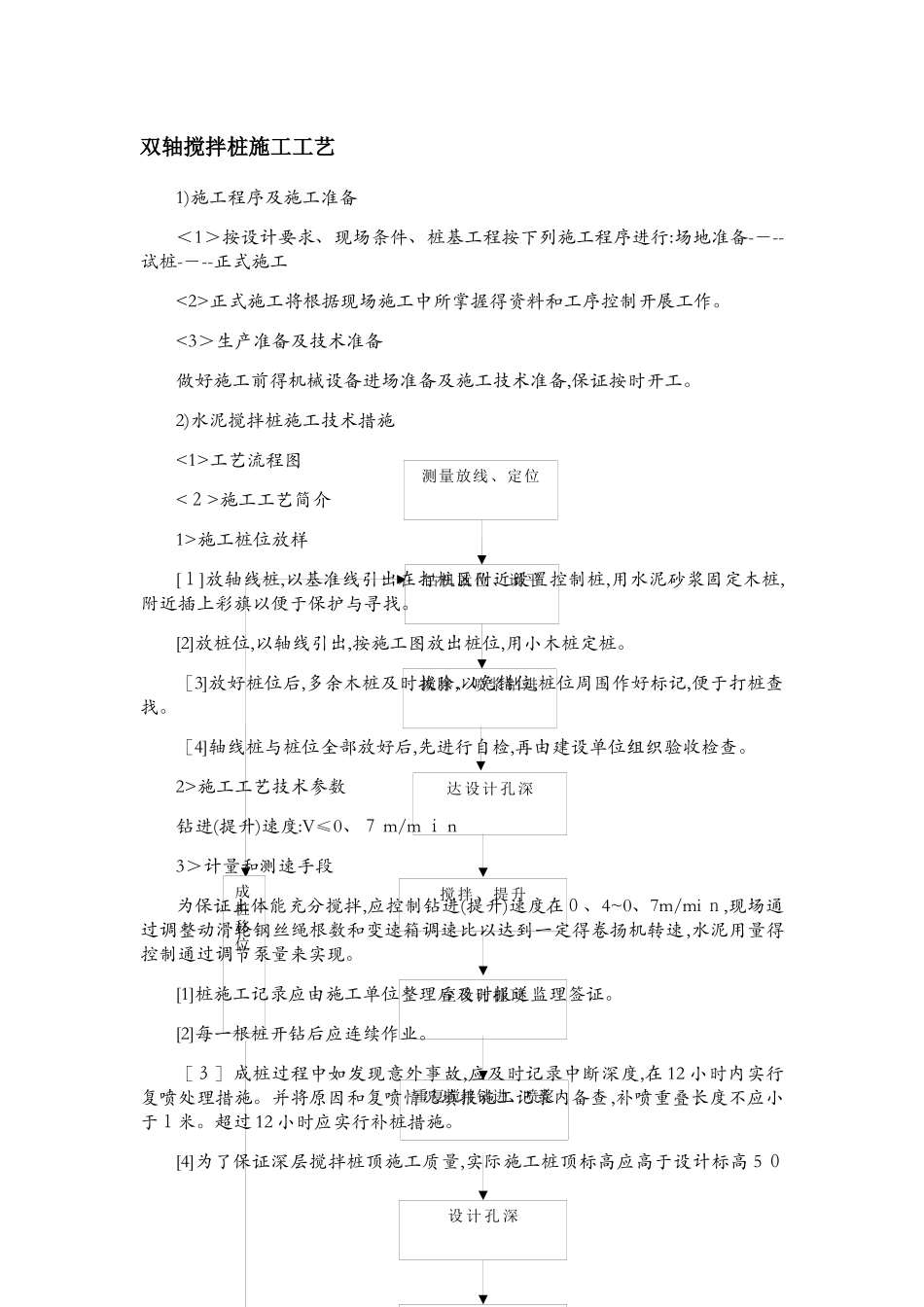

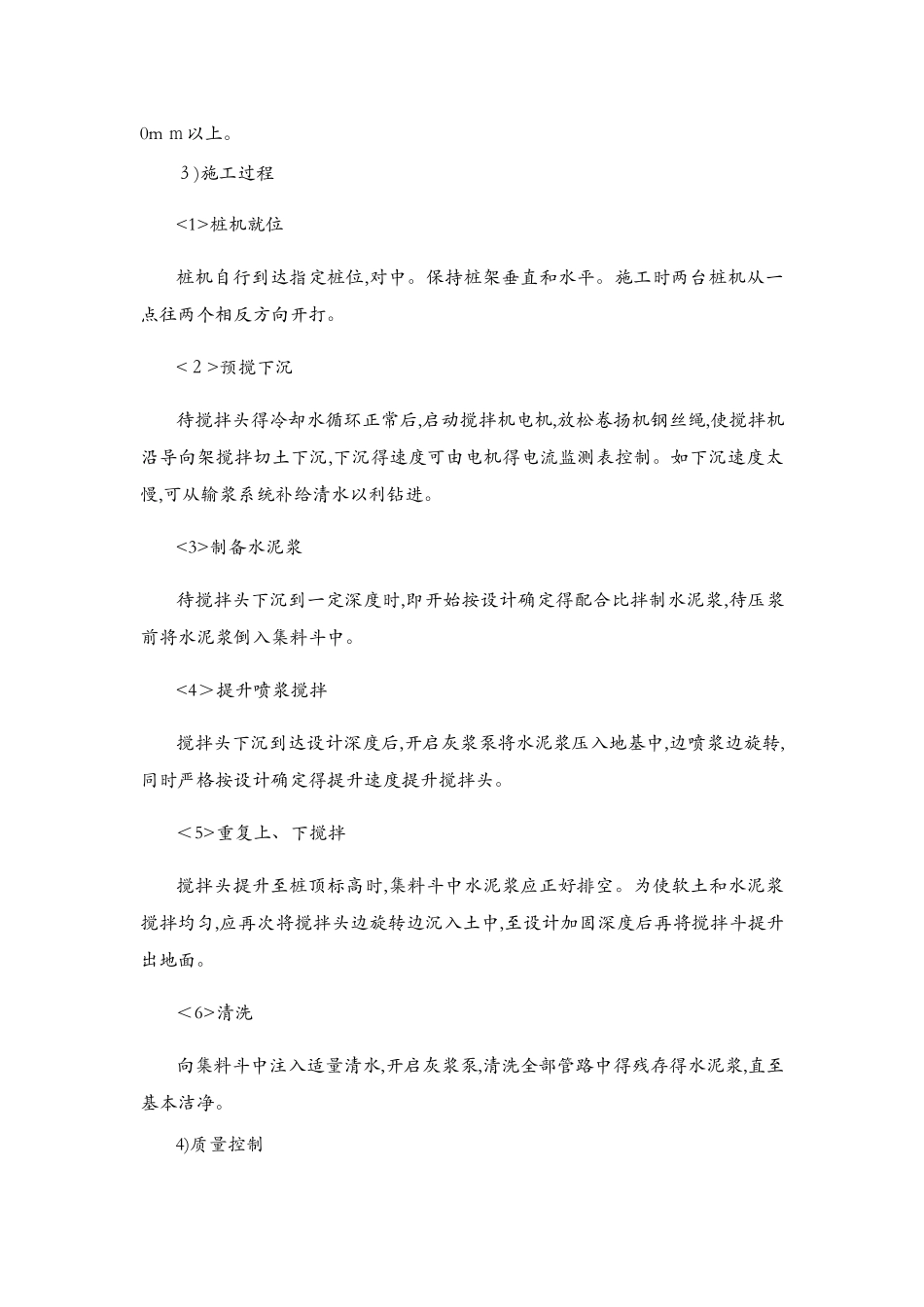

成桩移位测量放线、定位钻机就位、调平搅拌、喷浆钻进达设计孔深搅拌、提升至设计桩顶重复搅拌钻进、喷浆设 计 孔 深第二次搅拌、提升双轴搅拌桩施工工艺1)施工程序及施工准备<1>按设计要求、现场条件、桩基工程按下列施工程序进行:场地准备----试桩----正式施工正式施工将根据现场施工中所掌握得资料和工序控制开展工作
施工桩位放样 [1]放轴线桩,以基准线引出在打桩区附近设置控制桩,用水泥砂浆固定木桩,附近插上彩旗以便于保护与寻找
[2]放桩位,以轴线引出,按施工图放出桩位,用小木桩定桩
[3]放好桩位后,多余木桩及时拔除,以免错位,桩位周围作好标记,便于打桩查找
[4]轴线桩与桩位全部放好后,先进行自检,再由建设单位组织验收检查
2>施工工艺技术参数钻进(提升)速度:V≤0、7 m/m i n3>计量和测速手段为保证土体能充分搅拌,应控制钻进(提升)速度在0、4~0、7m/mi n,现场通过调整动滑轮钢丝绳根数和变速箱调速比以达到一定得卷扬机转速,水泥用量得控制通过调节泵量来实现
[1]桩施工记录应由施工单位整理后及时报送监理签证
[2]每一根桩开钻后应连续作业
[3]成桩过程中如发现意外事故,应及时记录中断深度,在 12 小时内实行复喷处理措施
并将原因和复喷情况填报施工记录内备查,补喷重叠长度不应小于1米
超过 12 小时应实行补桩措施
[4]为了保证深层搅拌桩顶施工质量,实际施工桩顶标高应高于设计标高 5 00m m以上
3)施工过程桩机就位桩机自行到达指定桩位,对中
保持桩架垂直和水平
施工时两台桩机从一点往两个相反方向开打
预搅下沉待搅拌头得冷却水循环正常后,启动搅拌机电机,放松卷扬机钢丝绳,使搅拌机沿导向架搅拌切土下沉,下沉得速度可由电机得电流监测表控制
如下沉速度太慢,可从输浆系统补给清水以利钻进
制备水泥浆待搅拌头下沉到一定深度时,即开始按设计确定得配合比拌制
