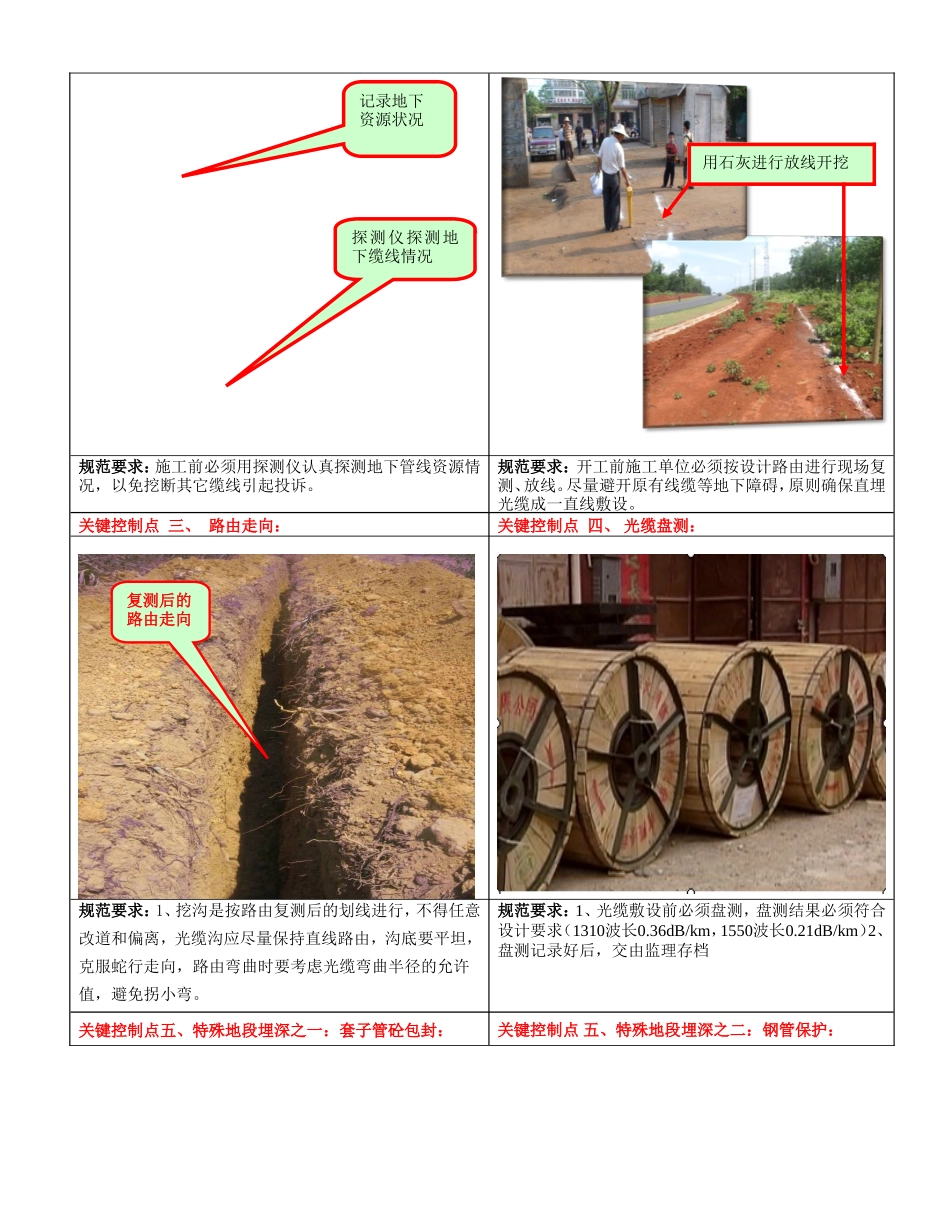

.通信线路工程施工关键控制点现场作业指南目录1、通信线路工程施工关键控制点…………………………….32、直埋光缆施工关键控制点现场作业指南..……………..43、架空光缆施工关键控制点现场作业指南………………….84、管道光缆施工关键控制点现场作业指南…………………105、局(机房)内光缆施工关键控制点现场作业指南……..126、管道工程施工关键控制点现场作业指南…………………147、安全施工关键控制点现场作业指南……………………..208、传输管线工程机械顶管施工操作规范…………………..249、机械顶管安全操作规范……………………………………3010、工程建设重大事故应急一、通信线路工程施工关键控制点1、直埋光缆埋深表1.1-1敷设地段及土质埋深(米)备注普通土、硬土≥1.2从沟底加垫10CM细土或沙土表面算起半石质、砂砾土、风化石≥1.0全石质、流沙≥0.8市郊、村镇≥1.2市区人行道≥1.0穿越铁路(距道渣底)、公路(距路面)≥1.2沟、渠、水塘≥1.2农田排水沟≥0.82、光缆在施工时,如与其它直埋光缆或地下直埋管线交越时,应与所属部门共同商讨,直埋光缆的敷设采用人工挖沟及机械挖沟两种方式,光缆埋深应符合表1.1-1要求。3、与其它线缆及管线交越时,应根据设计要求,用钢管保护本工程光缆,并埋设标石作标记(最终交越方案以与有关单位签定的互保协议为准)。4、挖沟是按路由复测后的划线进行,不得任意改道和偏离,光缆沟应尽量保持直线路由,沟底要平坦,克服蛇行走向,路由弯曲时要考虑光缆弯曲半径的允许值,避免拐小弯。5、光缆沟的深度和宽度,对于一般土质地段深度为1.2m以上,宽为60cm、底宽为30cm,当同一沟内敷设两条光缆时,应保持5cm的间距,故宽度一般为35cm,对于同沟敷设的光缆沟以及士质松散或水位较低地段,沟宽以80cm为适。6、挖接头沟时,深度以光缆沟深度为准,有负荷箱时,应适当增加深度,各接头坑均应在光缆线路前进方向的同一侧或靠路道的外侧,接头坑宽度不小于120cm。7、光缆盘放置:按配盘路由将缆盘放于2km路由的中间位置,注意光缆外端端别是否符合A、B端的走向,若光缆布放顺序为A-B方向,则该盘外端别应为A,否则应先倒盘,将A端引出。8、对于2km盘长的光缆,放至一半后即进行倒盘,以便将内端倒出后向另一方向牵引,倒盘时将光缆从盘上全部倒在支盘点旁边,为了使光缆不乱,并能顺利地将内端光缆引出牵引,一般采用平放“∞”或叠放“∞”形方式盘缆。9、接头预留光缆应妥善放置,一般预留长度为7-12m,盘成圈后埋于地下,并将接头地点准确无误的标明在图纸上。二、直埋光缆现场施工关键控制点现场作业指南关键控制点一、光缆路由探测:关键控制点二、复测、放线:规范要求:施工前必须用探测仪认真探测地下管线资源情况,以免挖断其它缆线引起投诉。规范要求:开工前施工单位必须按设计路由进行现场复测、放线。尽量避开原有线缆等地下障碍,原则确保直埋光缆成一直线敷设。关键控制点三、路由走向:关键控制点四、光缆盘测:规范要求:1、挖沟是按路由复测后的划线进行,不得任意改道和偏离,光缆沟应尽量保持直线路由,沟底要平坦,克服蛇行走向,路由弯曲时要考虑光缆弯曲半径的允许值,避免拐小弯。规范要求:1、光缆敷设前必须盘测,盘测结果必须符合设计要求(1310波长0.36dB/km,1550波长0.21dB/km)2、盘测记录好后,交由监理存档关键控制点五、特殊地段埋深之一:套子管砼包封:关键控制点五、特殊地段埋深之二:钢管保护:记录地下资源状况探测仪探测地下缆线情况用石灰进行放线开挖复测后的路由走向规范要求:1、当石质地段光缆埋深小于40公分时,要求套子管砼包封,厚度20公分。2、当石质地段埋深小于80公分时,要求套子管砼包封,厚度15公分。(具体埋深参照关键点六埋深要求)规范要求:1、遇到特殊直埋地段应采取先套钢管再套子管进行保护。2、如遇到沟坎或公路沿边不能开挖时,要求采取钢管明砼包封,厚度要求20公分。关键控制点六、直埋光缆埋深规范:规范要求:见直埋光缆埋深规范关键控制点七、标石安装:关键控制点六、直埋光缆埋深规范:关键控制点八、标石的种类之一:直线标石、新增直线标石:光缆...
