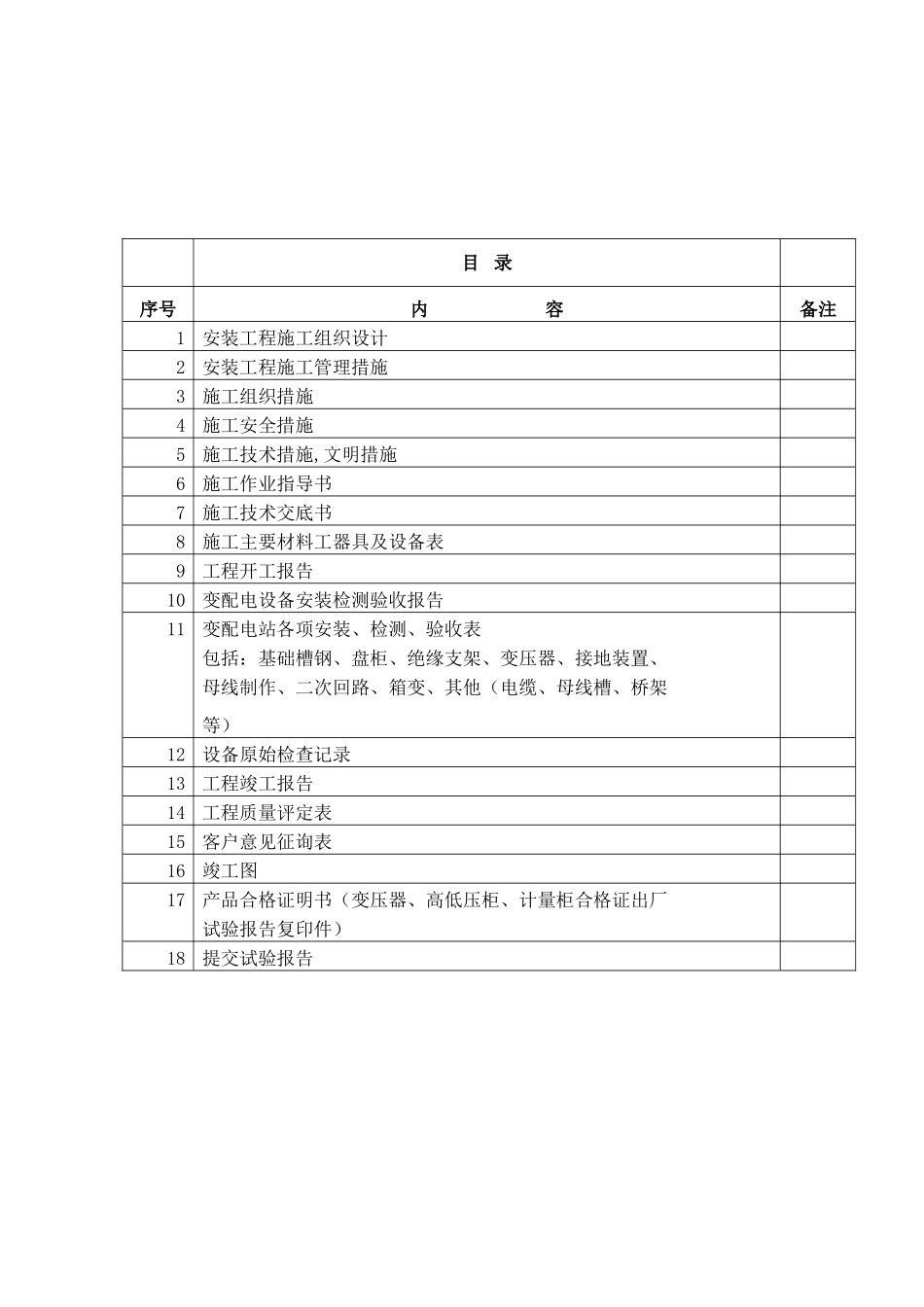

XX 变电站安装工程名称竣工资料(发包方)2025 年 月 日 目 录 序号内 容备注1安装工程施工组织设计 2安装工程施工管理措施 3施工组织措施 4施工安全措施 5施工技术措施,文明措施 6施工作业指导书 7施工技术交底书 8施工主要材料工器具及设备表 9工程开工报告 10变配电设备安装检测验收报告 11变配电站各项安装、检测、验收表 包括:基础槽钢、盘柜、绝缘支架、变压器、接地装置、 母线制作、二次回路、箱变、其他(电缆、母线槽、桥架 等) 12设备原始检查记录 13工程竣工报告 14工程质量评定表 15客户意见征询表 16竣工图 17产品合格证明书(变压器、高低压柜、计量柜合格证出厂 试验报告复印件) 18提交试验报告 (户名)KV 变电站安装工程施工组织设计编制人: 编制日期:2025 年 6 月 2 日审核人: 审核日期:2025 年 6 月 2 日批准人: 批准日期:2025 年 6 月 2 日承包单位: 变配电安装工程组织设计一.工程概况工程名称: 工程编号:建设单位:设计单位:施工单位:工程项目: 工程性质: 开工日期: 工程安全目标:不发生人身轻伤事故,不发生设备损坏事故,不发生违章操作行为,保证施工安全。工程质量目标:保证施工质量,按期竣工,一次验收通过,一次送电成功。 工程施工环境:符合建筑安装工程施工现场环境管理有关规定。二.施工方案1.施工工序:1.1 槽钢底座制装并接地。1.2 进配电设备就位、配电设备固定拼装。1.3 设备配套铜母排安装。1.4 二次电缆线敷及结线安装。1.5 配电设备调试。1.6 设备及站内清洁工作。1.7 配合电试、继保。2.施工方法:2.1 各单项工程施工方法应符合《电气装置安装工程施工及验收法律规范》有关标准。2.2 设备就位安装,根据变电站现场的进设备的可行通道,按从里到外,先 10KV开关柜后变压器外带箱体,再 0.4KV 开关柜的顺序来进设备及就位。设备就位的位置根据设计图的排列位置,先将第一个柜矫正垂直度、平面度,并且用螺栓可靠固定,再将其他开关柜按第一个柜的垂直度、平面度为标准依次就位固定拼装。2.3 配套铜母排安装,要相位正确,对正符合各柜的分支排的螺栓孔,铜排紧固螺栓的螺母要面对柜的维修侧。2.4 二次电缆线敷设安装的起点、终点根据设计施工图位置,电缆线不得有损伤。二次电缆线的结线要根据设计施工图和设备的二次原理图和结线图,并调试合格符合设计要求。3.检测验收:3.1 单项工程完工后要进行检测验收...
