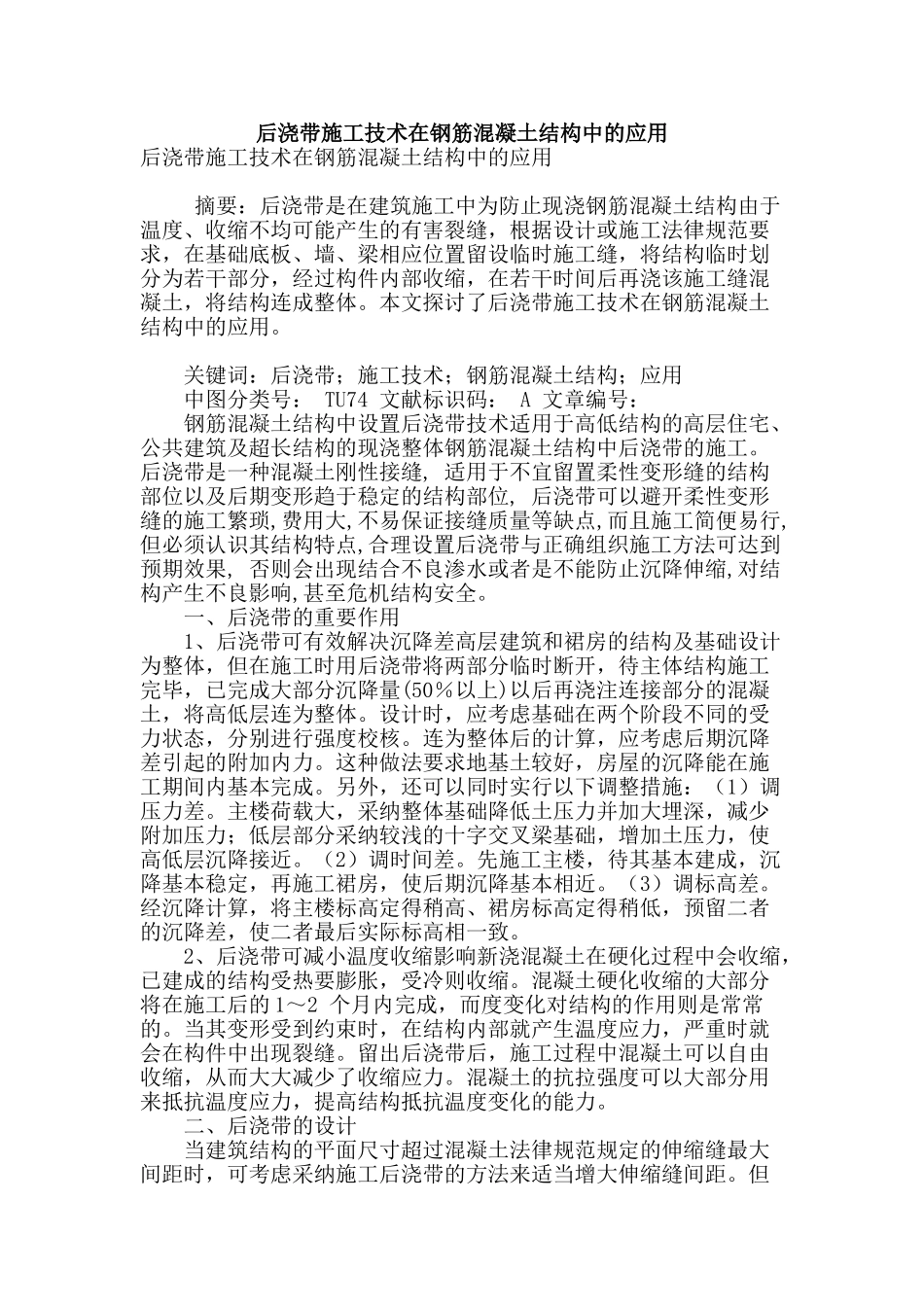

后浇带施工技术在钢筋混凝土结构中的应用后浇带施工技术在钢筋混凝土结构中的应用 摘要:后浇带是在建筑施工中为防止现浇钢筋混凝土结构由于温度、收缩不均可能产生的有害裂缝,根据设计或施工法律规范要求,在基础底板、墙、梁相应位置留设临时施工缝,将结构临时划分为若干部分,经过构件内部收缩,在若干时间后再浇该施工缝混凝土,将结构连成整体
本文探讨了后浇带施工技术在钢筋混凝土结构中的应用
关键词:后浇带;施工技术;钢筋混凝土结构;应用 中图分类号: TU74 文献标识码: A 文章编号: 钢筋混凝土结构中设置后浇带技术适用于高低结构的高层住宅、公共建筑及超长结构的现浇整体钢筋混凝土结构中后浇带的施工
后浇带是一种混凝土刚性接缝, 适用于不宜留置柔性变形缝的结构部位以及后期变形趋于稳定的结构部位, 后浇带可以避开柔性变形缝的施工繁琐,费用大,不易保证接缝质量等缺点,而且施工简便易行,但必须认识其结构特点,合理设置后浇带与正确组织施工方法可达到预期效果, 否则会出现结合不良渗水或者是不能防止沉降伸缩,对结构产生不良影响,甚至危机结构安全
一、后浇带的重要作用 1、后浇带可有效解决沉降差高层建筑和裙房的结构及基础设计为整体,但在施工时用后浇带将两部分临时断开,待主体结构施工完毕,已完成大部分沉降量(50%以上)以后再浇注连接部分的混凝土,将高低层连为整体
设计时,应考虑基础在两个阶段不同的受力状态,分别进行强度校核
连为整体后的计算,应考虑后期沉降差引起的附加内力
这种做法要求地基土较好,房屋的沉降能在施工期间内基本完成
另外,还可以同时实行以下调整措施:(1)调压力差
主楼荷载大,采纳整体基础降低土压力并加大埋深,减少附加压力;低层部分采纳较浅的十字交叉梁基础,增加土压力,使高低层沉降接近
(2)调时间差
先施工主楼,待其基本建成,沉降基本稳定,再施工裙房,使后期沉降基本相近
