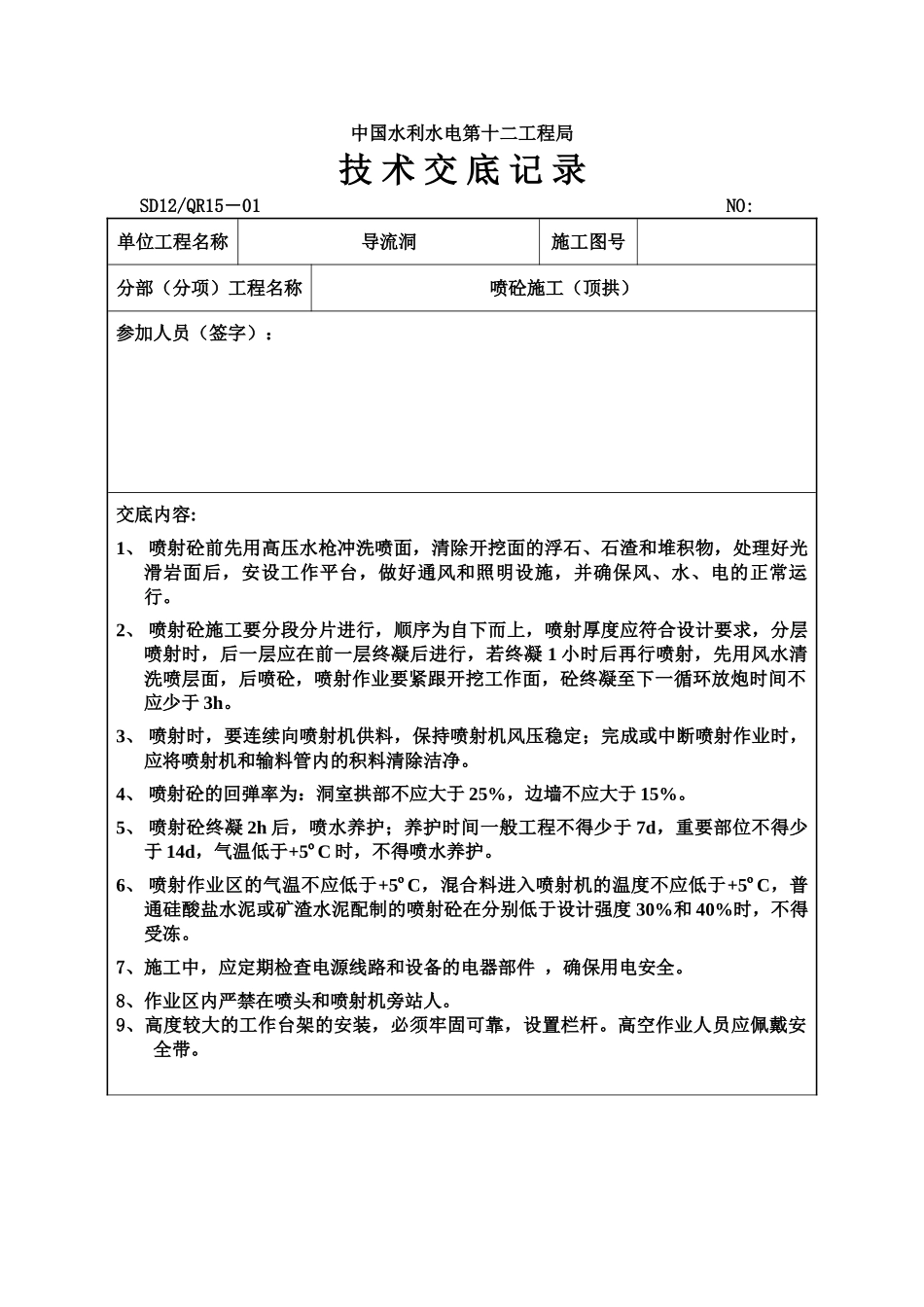

中国水利水电第十二工程局技 术 交 底 记 录SD12/QR15-01 NO:单位工程名称导流洞施工图号分部(分项)工程名称喷砼施工(顶拱)参加人员(签字):交底内容:1、 喷射砼前先用高压水枪冲洗喷面,清除开挖面的浮石、石渣和堆积物,处理好光滑岩面后,安设工作平台,做好通风和照明设施,并确保风、水、电的正常运行。2、 喷射砼施工要分段分片进行,顺序为自下而上,喷射厚度应符合设计要求,分层喷射时,后一层应在前一层终凝后进行,若终凝 1 小时后再行喷射,先用风水清洗喷层面,后喷砼,喷射作业要紧跟开挖工作面,砼终凝至下一循环放炮时间不应少于 3h。3、 喷射时,要连续向喷射机供料,保持喷射机风压稳定;完成或中断喷射作业时,应将喷射机和输料管内的积料清除洁净。4、 喷射砼的回弹率为:洞室拱部不应大于 25%,边墙不应大于 15%。5、 喷射砼终凝 2h 后,喷水养护;养护时间一般工程不得少于 7d,重要部位不得少于 14d,气温低于+5ºC 时,不得喷水养护。6、 喷射作业区的气温不应低于+5ºC,混合料进入喷射机的温度不应低于+5ºC,普通硅酸盐水泥或矿渣水泥配制的喷射砼在分别低于设计强度 30%和 40%时,不得受冻。7、施工中,应定期检查电源线路和设备的电器部件 ,确保用电安全。8、作业区内严禁在喷头和喷射机旁站人。9、高度较大的工作台架的安装,必须牢固可靠,设置栏杆。高空作业人员应佩戴安全带。交底人(签字)/日期:接受人(签字)/日期:
