电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

嘉盛花园一期工程监理总结报告

嘉盛花园一期工程监理总结报告_第1页
1/3
嘉盛花园一期工程监理总结报告_第2页
2/3
嘉盛花园一期工程监理总结报告_第3页
3/3

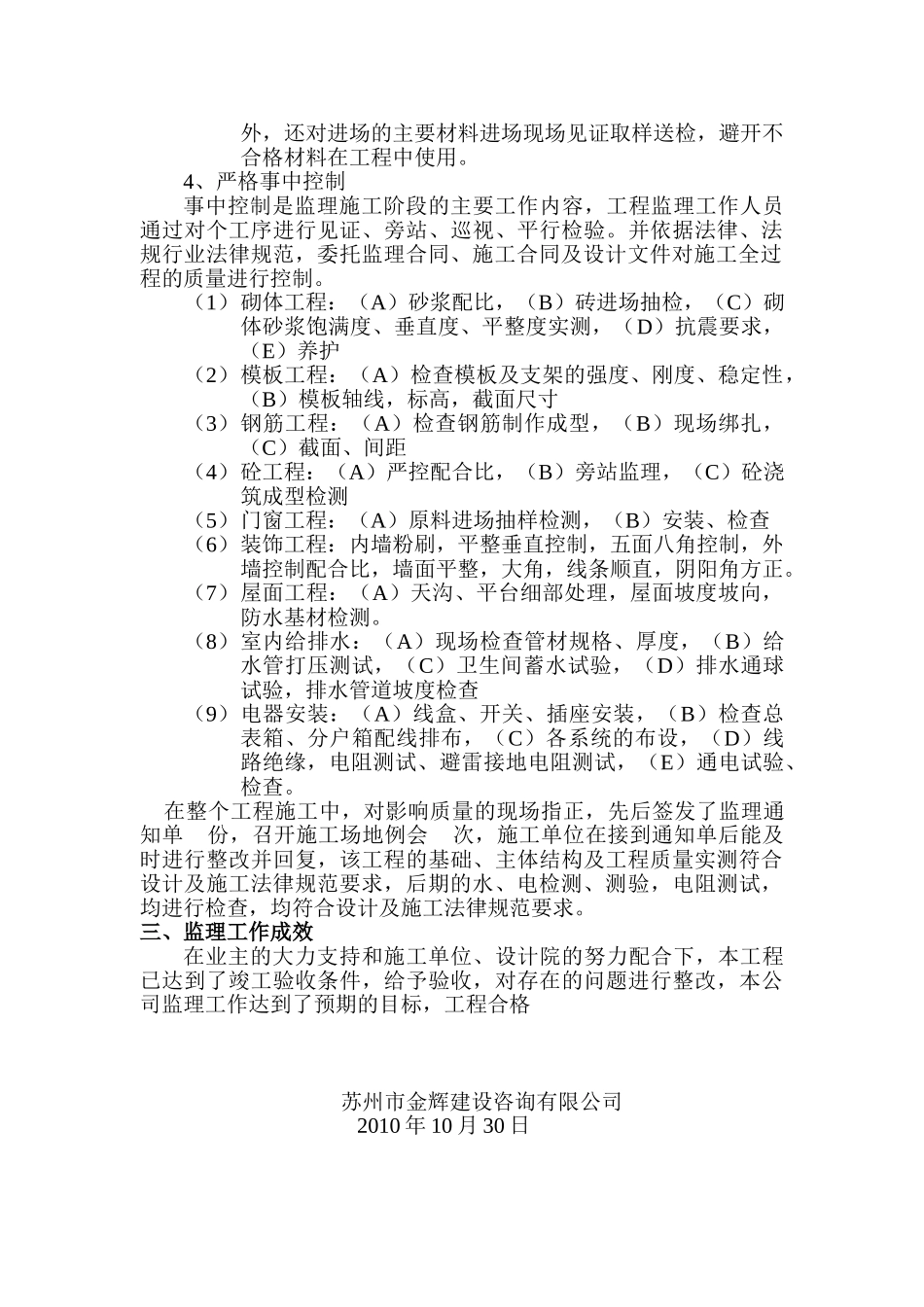

嘉盛花园一期 工程工 程 监 理 总 结 报 告监理单位(章):总监理工程师 : 法定代表人 : 日 期 : 江苏省建设厅建设监理处监制( 嘉盛花园一期 )监理总结受业主苏州市嘉盛房地产开发有限公司委托, 监理有限公司对业主投资建设的 嘉盛花园一期工程进行施工阶段的监理,本公司依据建设监理的有关规定及国家的法律、法规、设计文件和监理合同、施工合同等对该工程施工阶段实施了全过程监理,就该工程监理情况向业主及有关单位汇报如下:一、 工程概况:工程位于迎春路,由苏州东吴建筑设计院设计,由 苏州市嘉盛建设工程有限公司施工,建筑面积为 54229.85 平方米,结构形式:框架 \ 砖混 本工程抗震设防烈度为 6 度,该工程计划开工日期为 2025 年 5 月 28 日,竣工日期为 2025 年 6 月 28 日,完工日期为 2025 年 10月 8 日 。比计划工期拖延 100 天/比计划提前 天。二、监理工作情况: 我公司从接受委托签订监理合同后,立即组织工程监理人员,并按建设监理程序开展监理工作,具体工作如下:1、组织监理人员,成立监理机构。 建设监理委托合同签订后,我公司根据该工程特点形式,组织了相应的监理人员,成立了以 王怀成为总监理工程师的工程监理组,并书面明确了各成员的任务分工和工作职责,使每一位监理人员明确自己的职责和义务,并配制检测工具:水准仪,检测标杆器,砼回弹仪,接地摇表、电阻摇表、试压砂、游标卡尺等。2、制定监理规划 工程正式开工前,本公司根据项目特点,和业主对工程的有关质量、工期、投资等方面的要求,编制了较祥细的监理规划,作为指导本工程监理工作的指导性文件,规划中重点阐述了项目监理工作目标,监理的任务、范围、监理组织机构及职责,项目管理工作措施及建立工作制度等。3、开展事前控制(1)审核承包人提交的资质证明材料,是否符合工程要求,(2)审核承包人提供的有关分包人施工管理及特别工种人员的上岗资质证明(3)审核承包人提交的单位工程施工组织设计,对施工方案不合理处提出修改意见,对影响工期的计划、安排,提出合理化建议。(4)审查施工场地现场施工和设备进场情况,适时批准开工(5)复核进场材料的质量,对进场的主要材料除检查资保资料外,还对进场的主要材料进场现场见证取样送检,避开不合格材料在工程中使用。4、严格事中控制事中控制是监理施工阶段的主要工作内容,工程监理工作人员通过对个工序进行见证、旁站、巡视、平行...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

嘉盛花园一期工程监理总结报告

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
