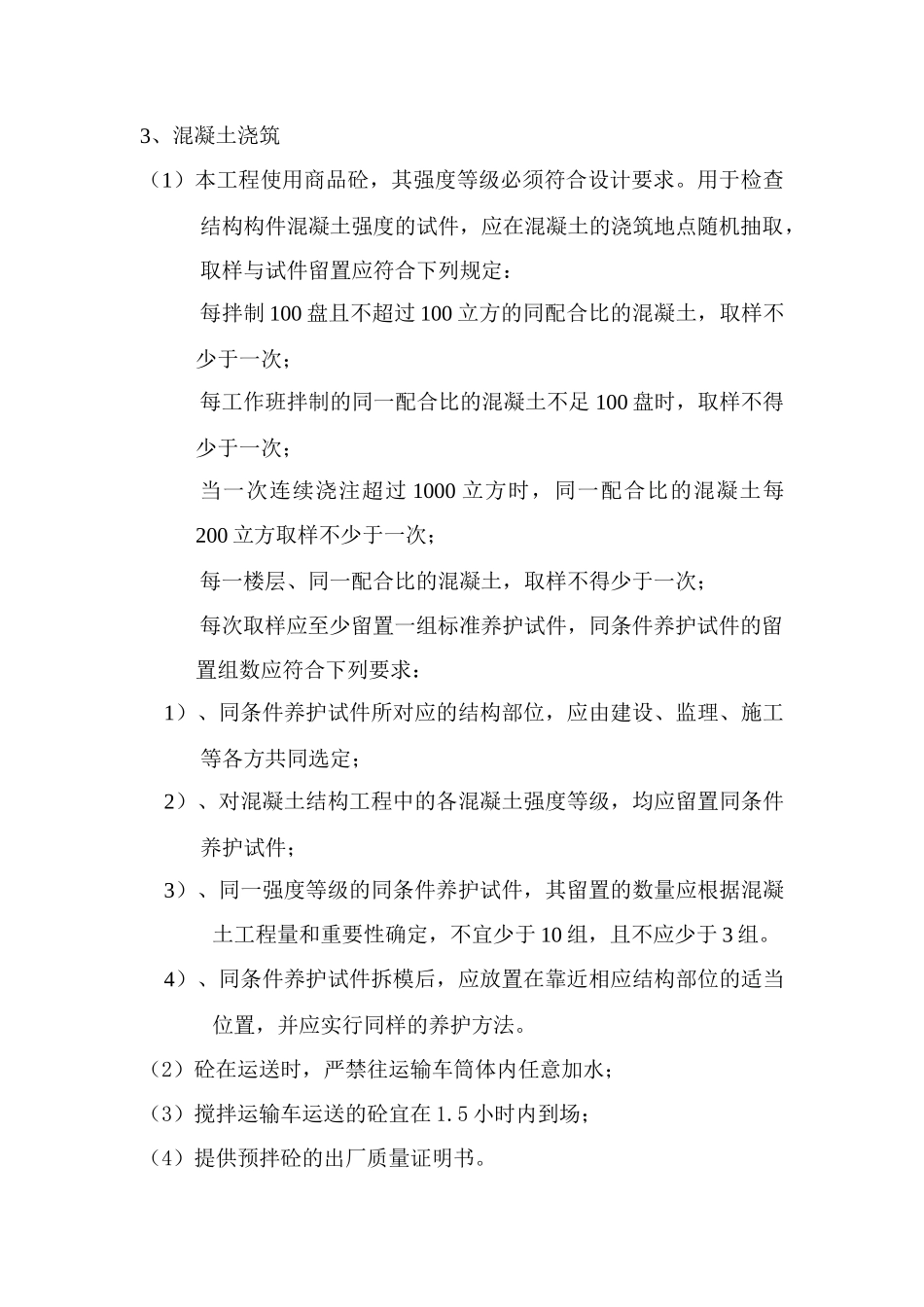

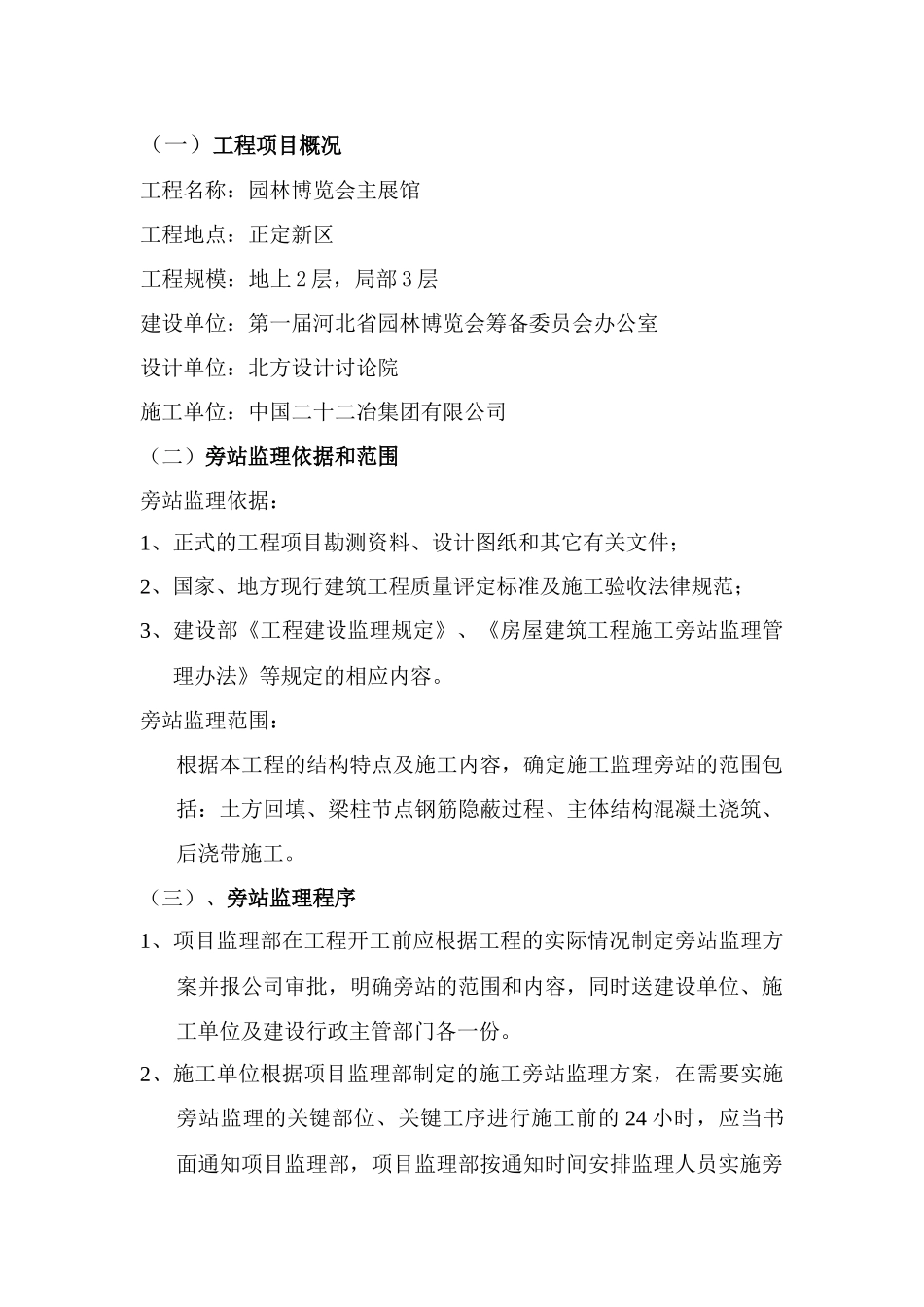

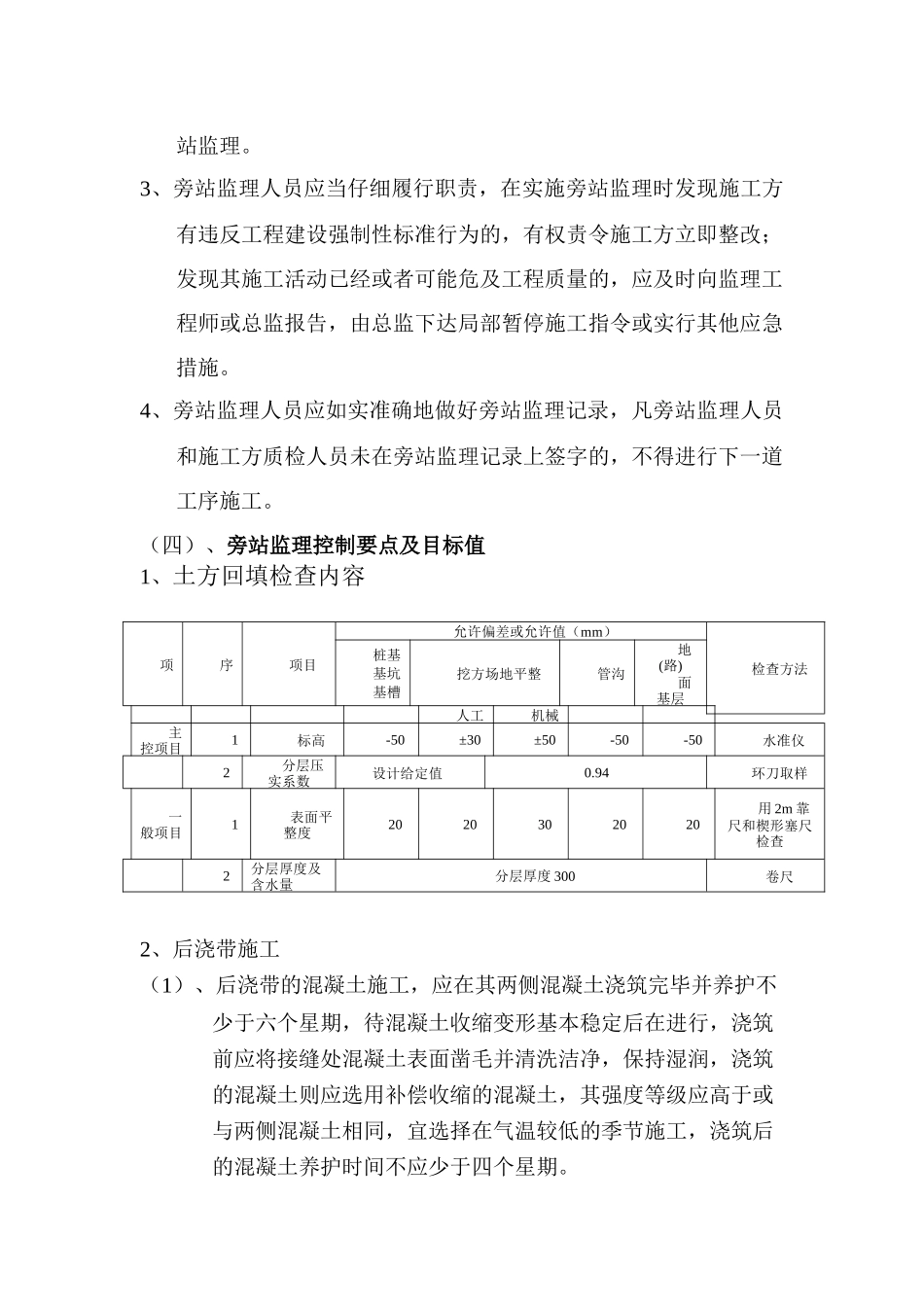

(一)工程项目概况工程名称:园林博览会主展馆工程地点:正定新区工程规模:地上 2 层,局部 3 层建设单位:第一届河北省园林博览会筹备委员会办公室设计单位:北方设计讨论院施工单位:中国二十二冶集团有限公司(二)旁站监理依据和范围旁站监理依据:1、正式的工程项目勘测资料、设计图纸和其它有关文件;2、国家、地方现行建筑工程质量评定标准及施工验收法律规范;3、建设部《工程建设监理规定》、《房屋建筑工程施工旁站监理管理办法》等规定的相应内容。旁站监理范围:根据本工程的结构特点及施工内容,确定施工监理旁站的范围包括:土方回填、梁柱节点钢筋隐蔽过程、主体结构混凝土浇筑、后浇带施工。(三)、旁站监理程序1、项目监理部在工程开工前应根据工程的实际情况制定旁站监理方案并报公司审批,明确旁站的范围和内容,同时送建设单位、施工单位及建设行政主管部门各一份。2、施工单位根据项目监理部制定的施工旁站监理方案,在需要实施旁站监理的关键部位、关键工序进行施工前的 24 小时,应当书面通知项目监理部,项目监理部按通知时间安排监理人员实施旁站监理。3、旁站监理人员应当仔细履行职责,在实施旁站监理时发现施工方有违反工程建设强制性标准行为的,有权责令施工方立即整改;发现其施工活动已经或者可能危及工程质量的,应及时向监理工程师或总监报告,由总监下达局部暂停施工指令或实行其他应急措施。4、旁站监理人员应如实准确地做好旁站监理记录,凡旁站监理人员和施工方质检人员未在旁站监理记录上签字的,不得进行下一道工序施工。(四)、旁站监理控制要点及目标值1、土方回填检查内容项序项目允许偏差或允许值(mm)检查方法桩基基坑基槽挖方场地平整管沟地(路)面基层人工机械主控项目1标高-50±30±50-50-50水准仪2分层压实系数设计给定值0.94环刀取样一般项目1表面平整度2020302020用 2m 靠尺和楔形塞尺检查2分层厚度及含水量分层厚度 300卷尺2、后浇带施工(1)、后浇带的混凝土施工,应在其两侧混凝土浇筑完毕并养护不少于六个星期,待混凝土收缩变形基本稳定后在进行,浇筑前应将接缝处混凝土表面凿毛并清洗洁净,保持湿润,浇筑的混凝土则应选用补偿收缩的混凝土,其强度等级应高于或与两侧混凝土相同,宜选择在气温较低的季节施工,浇筑后的混凝土养护时间不应少于四个星期。3、混凝土浇筑(1)本工程使用商品砼,其强度等级必须符合设计要求。用于检查结构构件混凝土强度的试件,应在混凝土...
