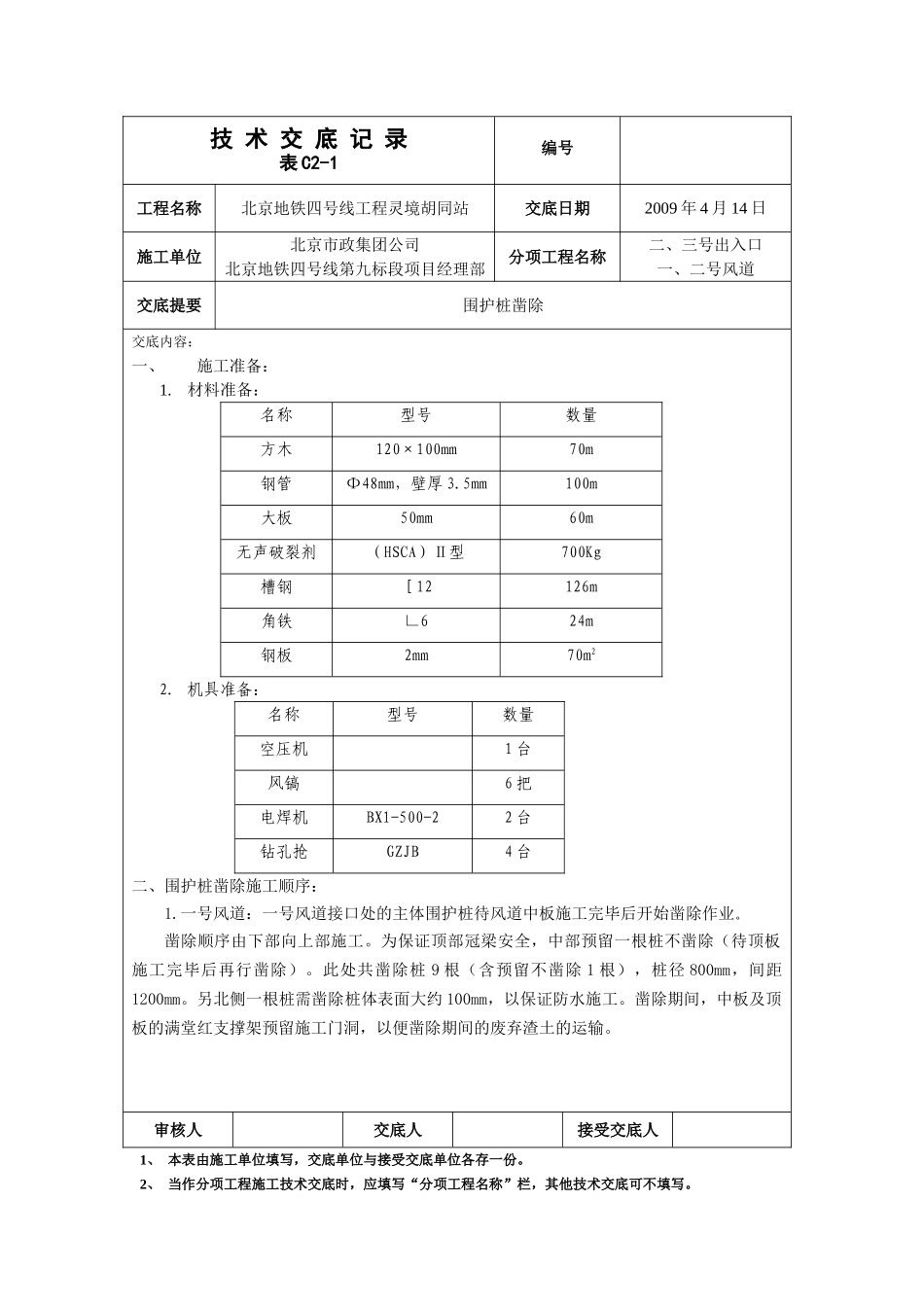

技 术 交 底 记 录表 C2-1编号工程名称北京地铁四号线工程灵境胡同站交底日期2009 年 4 月 14 日施工单位北京市政集团公司北京地铁四号线第九标段项目经理部分项工程名称二、三号出入口一、二号风道交底提要围护桩凿除交底内容:一、施工准备:1
材料准备:名称型号数量方木120×100mm70m钢管Φ48mm,壁厚 3
5mm100m大板50mm60m无声破裂剂(HSCA)Ⅱ型700Kg槽钢 [12126m角铁∟624m钢板2mm70m22
机具准备:名称型号数量空压机1 台 风镐6 把电焊机BX1-500-22 台钻孔抢GZJB4 台二、围护桩凿除施工顺序: 1
一号风道:一号风道接口处的主体围护桩待风道中板施工完毕后开始凿除作业
凿除顺序由下部向上部施工
为保证顶部冠梁安全,中部预留一根桩不凿除(待顶板施工完毕后再行凿除)
此处共凿除桩 9 根(含预留不凿除 1 根),桩径 800mm,间距1200mm
另北侧一根桩需凿除桩体表面大约 100mm,以保证防水施工
凿除期间,中板及顶板的满堂红支撑架预留施工门洞,以便凿除期间的废弃渣土的运输
审核人交底人接受交底人1、 本表由施工单位填写,交底单位与接受交底单位各存一份
2、 当作分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写

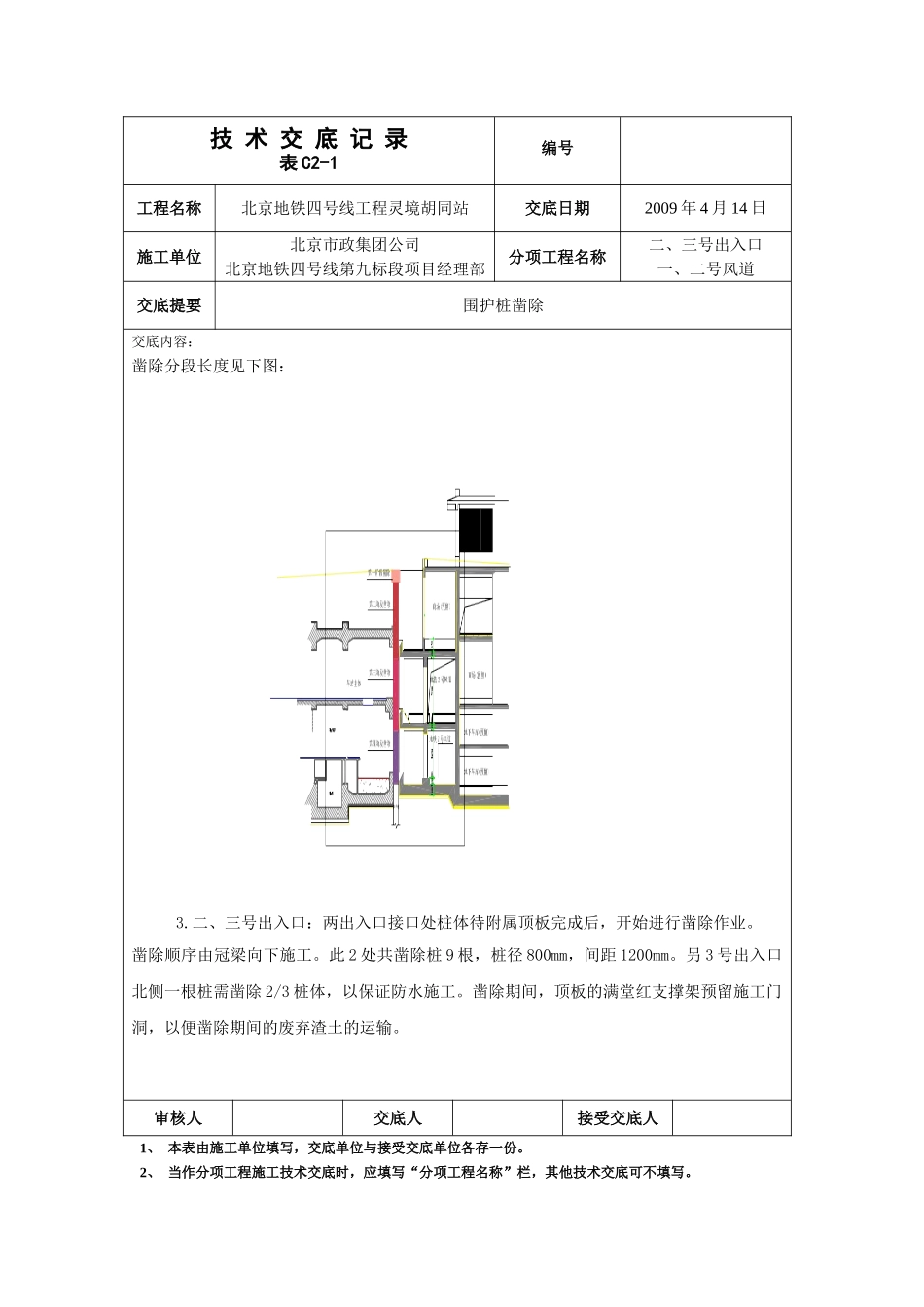

技 术 交 底 记 录表 C2-1编号工程名称北京地铁四号线工程灵境胡同站交底日期2009 年 4 月 14 日施工单位北京市政集团公司北京地铁四号线第九标段项目经理部分项工程名称二、三号出入口一、二号风道交底提要围护桩凿除交底内容:凿除分段长度见下图:2

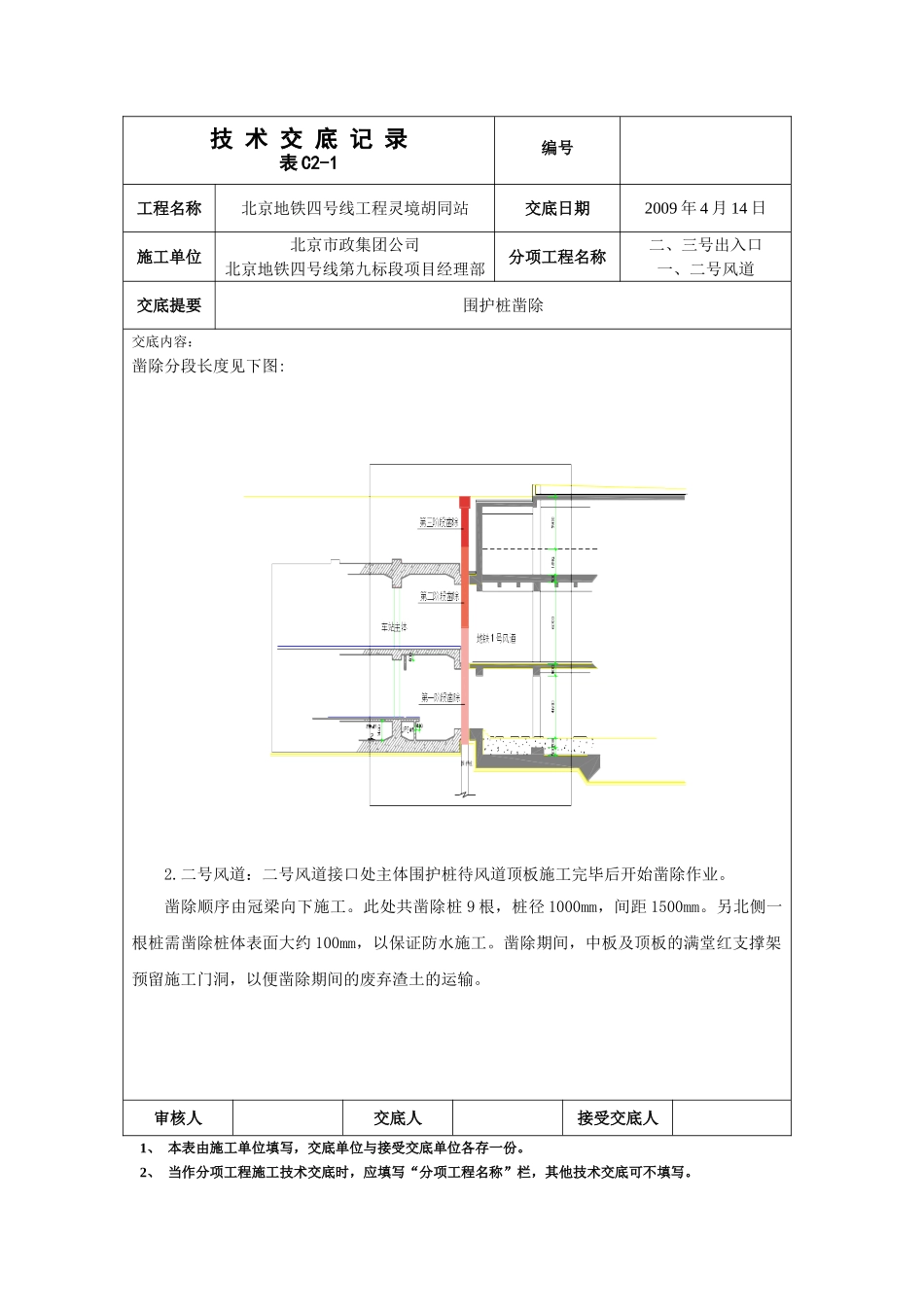

二号风道:二号风道接口处主体围护桩待风道顶板施工完毕后开始凿除作业
凿除顺序由冠梁向下施工
此处共凿除桩 9 根,桩径 1000mm,间距 1500mm
另北侧一根桩需凿除桩体表面大约 100mm,以保证防水施工
