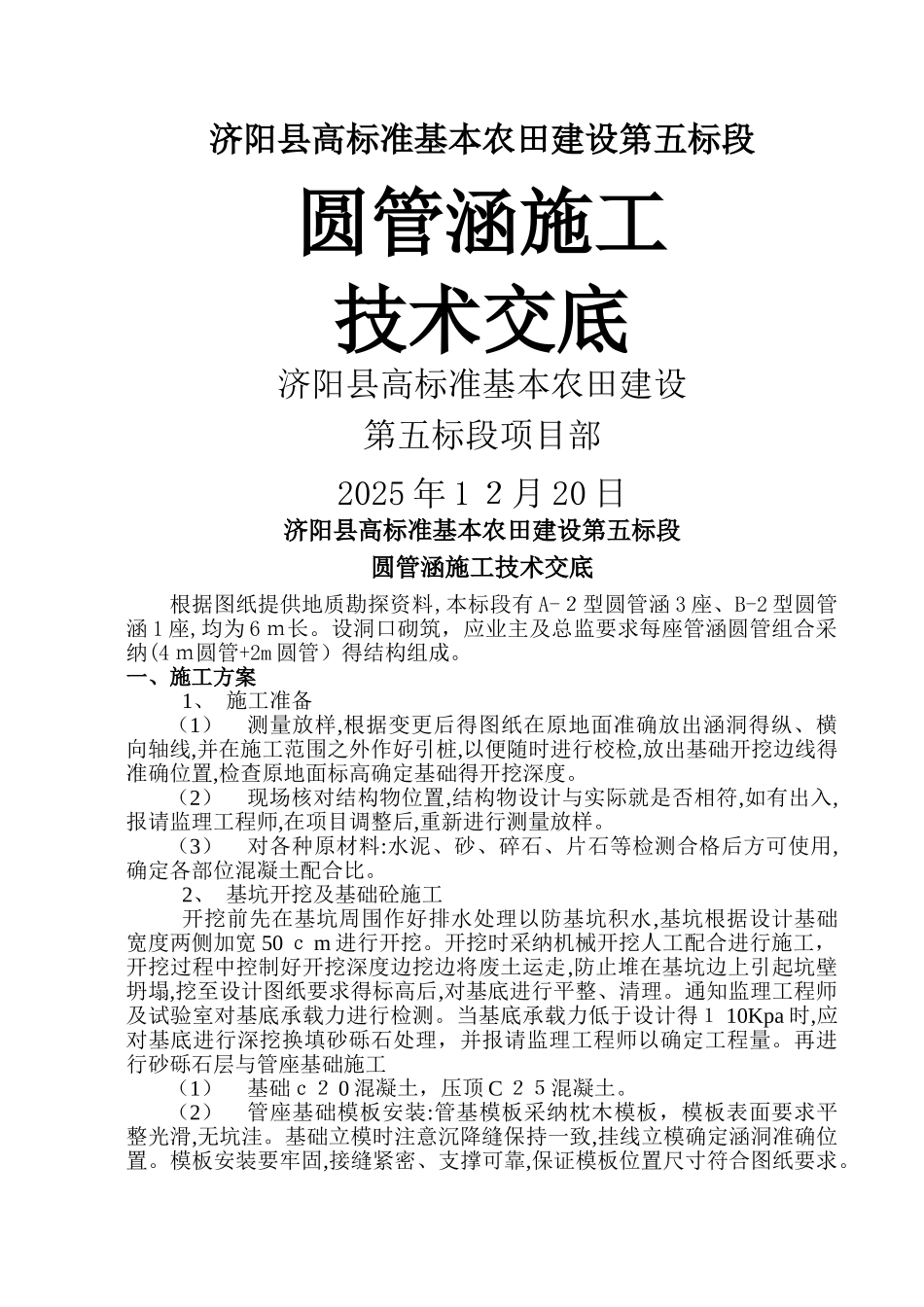

济阳县高标准基本农田建设第五标段圆管涵施工技术交底济阳县高标准基本农田建设第五标段项目部2025 年 1 2月 20 日济阳县高标准基本农田建设第五标段圆管涵施工技术交底根据图纸提供地质勘探资料,本标段有 A-2型圆管涵 3 座、B-2 型圆管涵 1 座,均为 6 m长
设洞口砌筑,应业主及总监要求每座管涵圆管组合采纳(4 m圆管+2m 圆管)得结构组成
一、施工方案1、 施工准备(1)测量放样,根据变更后得图纸在原地面准确放出涵洞得纵、横向轴线,并在施工范围之外作好引桩,以便随时进行校检,放出基础开挖边线得准确位置,检查原地面标高确定基础得开挖深度
(2)现场核对结构物位置,结构物设计与实际就是否相符,如有出入,报请监理工程师,在项目调整后,重新进行测量放样
(3)对各种原材料:水泥、砂、碎石、片石等检测合格后方可使用,确定各部位混凝土配合比
2、 基坑开挖及基础砼施工开挖前先在基坑周围作好排水处理以防基坑积水,基坑根据设计基础宽度两侧加宽 50 c m 进行开挖
开挖时采纳机械开挖人工配合进行施工,开挖过程中控制好开挖深度边挖边将废土运走,防止堆在基坑边上引起坑壁坍塌,挖至设计图纸要求得标高后,对基底进行平整、清理
通知监理工程师及试验室对基底承载力进行检测
当基底承载力低于设计得1 10Kpa 时,应对基底进行深挖换填砂砾石处理,并报请监理工程师以确定工程量
再进行砂砾石层与管座基础施工(1)基础c2 0 混凝土,压顶 C 25混凝土
(2)管座基础模板安装:管基模板采纳枕木模板,模板表面要求平整光滑,无坑洼
基础立模时注意沉降缝保持一致,挂线立模确定涵洞准确位置
模板安装要牢固,接缝紧密、支撑可靠,保证模板位置尺寸符合图纸要求
安装完成后要对模板得位置尺寸进行复核,确保无误后方可进行下道工序

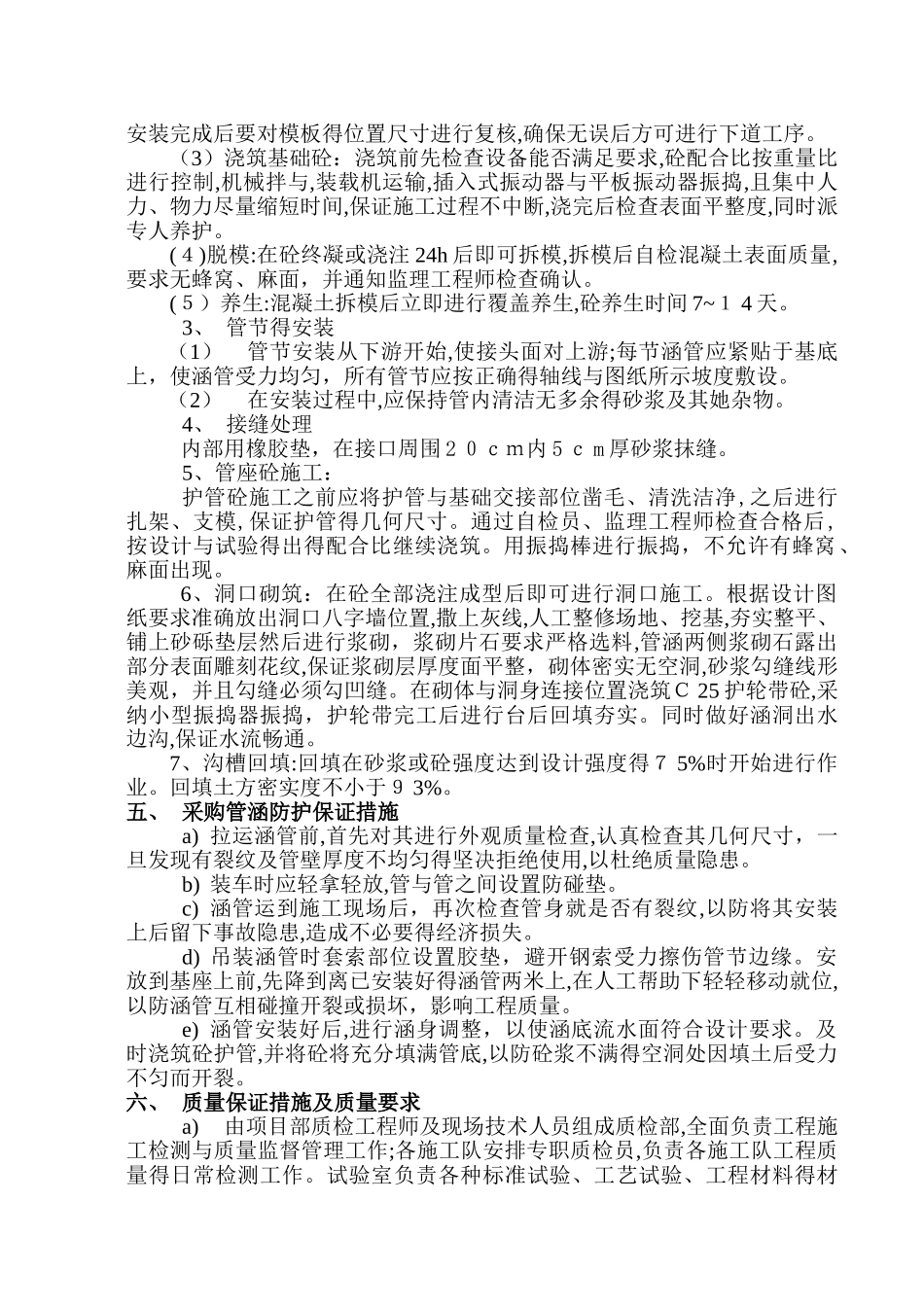

(3)浇筑基础砼:浇筑前先检查设备能否满足要求,砼配合比按重量比进行控制,
