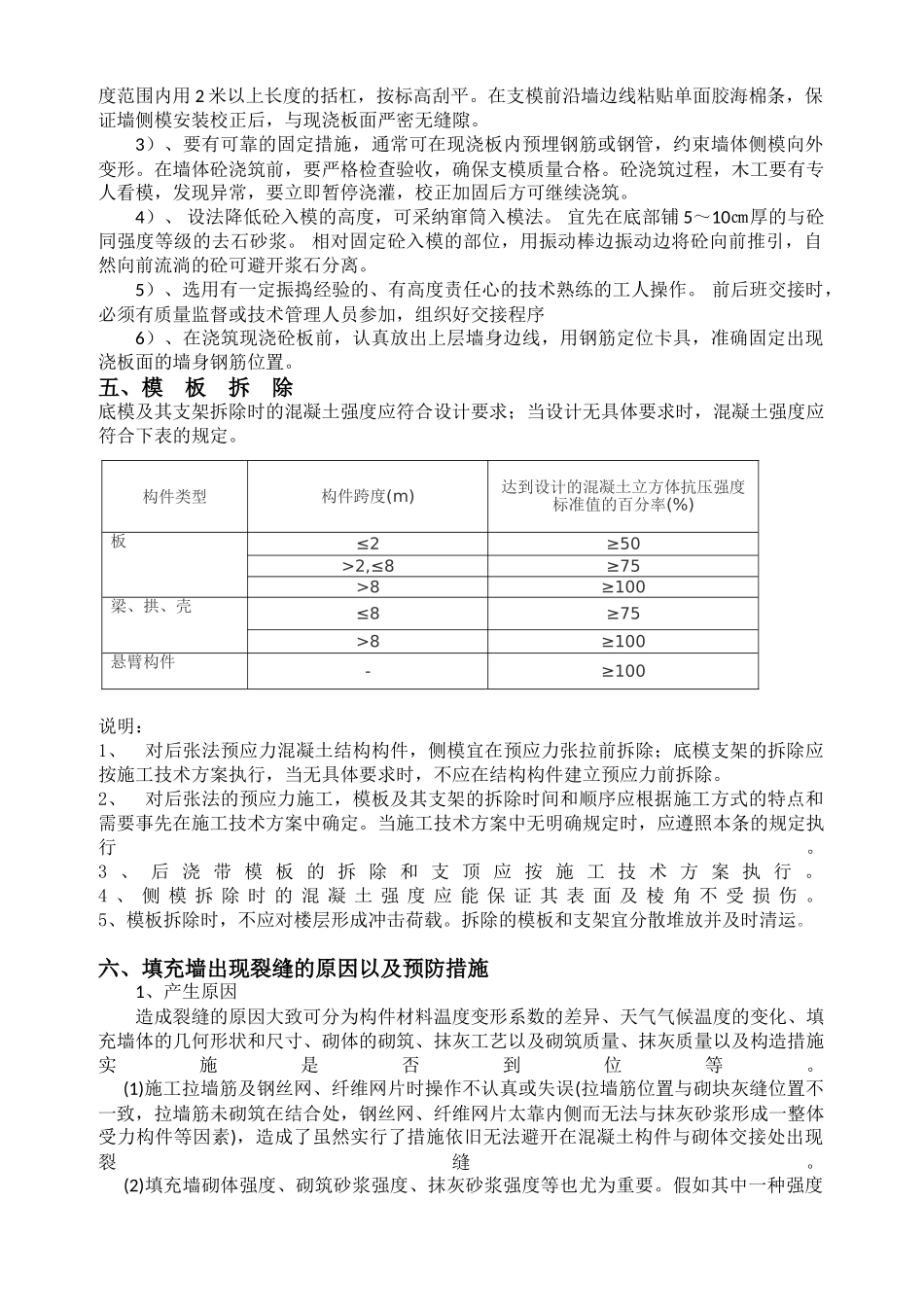

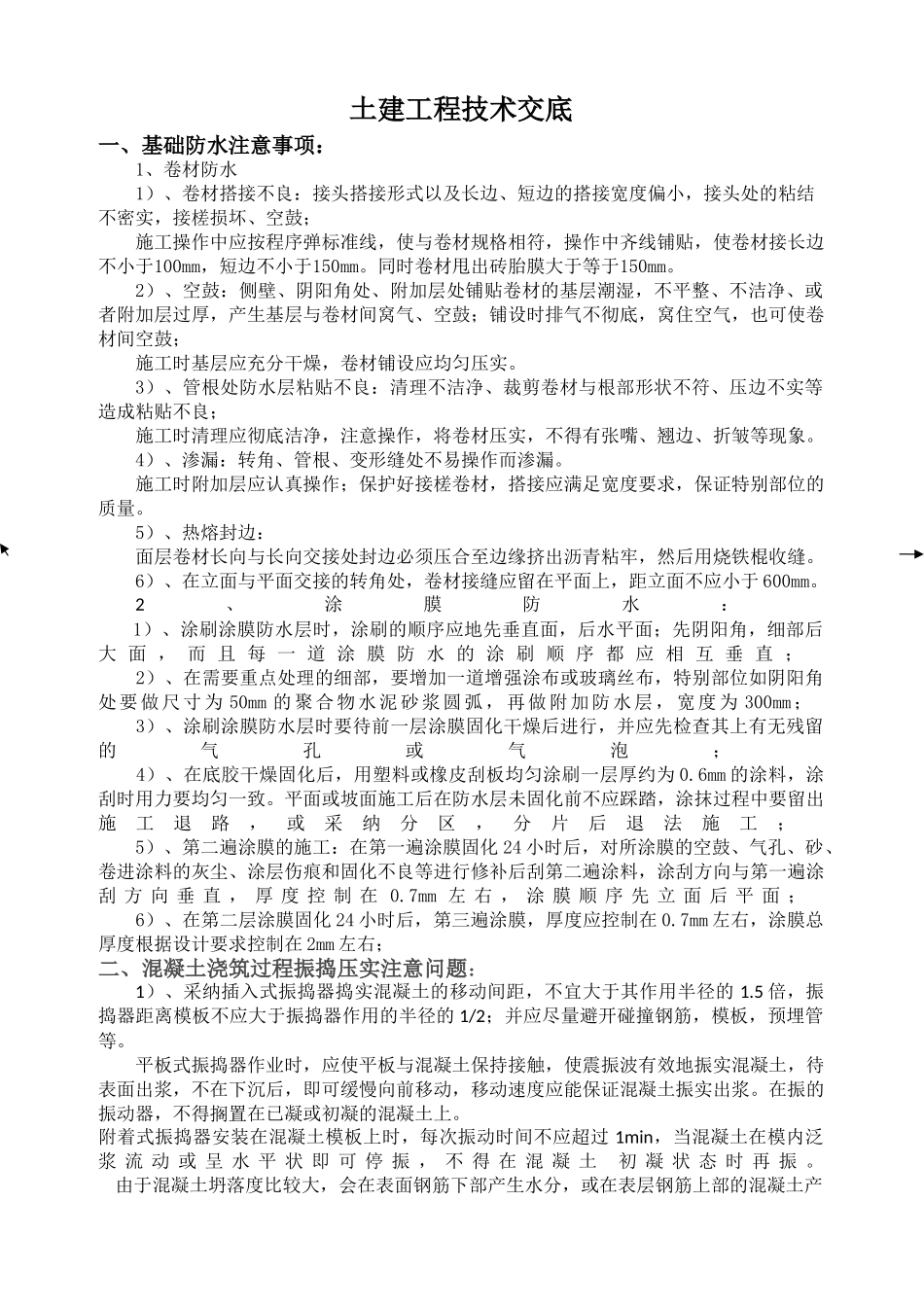

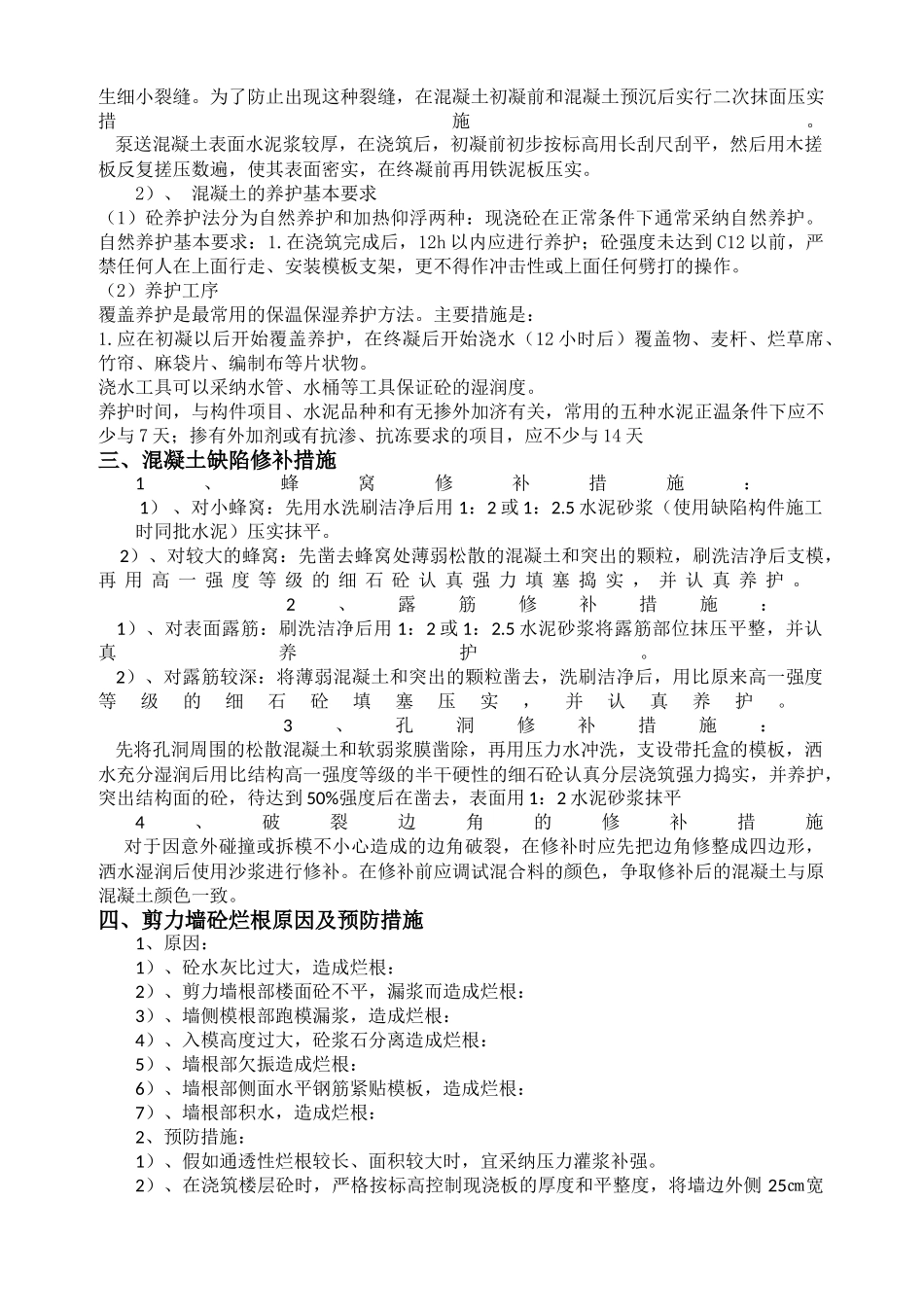

土建工程技术交底一、基础防水注意事项:1、卷材防水1)、卷材搭接不良:接头搭接形式以及长边、短边的搭接宽度偏小,接头处的粘结不密实,接槎损坏、空鼓;施工操作中应按程序弹标准线,使与卷材规格相符,操作中齐线铺贴,使卷材接长边不小于100mm,短边不小于150mm。同时卷材甩出砖胎膜大于等于150mm。2)、空鼓:侧壁、阴阳角处、附加层处铺贴卷材的基层潮湿,不平整、不洁净、或者附加层过厚,产生基层与卷材间窝气、空鼓;铺设时排气不彻底,窝住空气,也可使卷材间空鼓;施工时基层应充分干燥,卷材铺设应均匀压实。3)、管根处防水层粘贴不良:清理不洁净、裁剪卷材与根部形状不符、压边不实等造成粘贴不良;施工时清理应彻底洁净,注意操作,将卷材压实,不得有张嘴、翘边、折皱等现象。4)、渗漏:转角、管根、变形缝处不易操作而渗漏。施工时附加层应认真操作;保护好接槎卷材,搭接应满足宽度要求,保证特别部位的质量。5)、热熔封边:面层卷材长向与长向交接处封边必须压合至边缘挤出沥青粘牢,然后用烧铁棍收缝。6)、在立面与平面交接的转角处,卷材接缝应留在平面上,距立面不应小于 600mm。2、涂膜防水: 1)、涂刷涂膜防水层时,涂刷的顺序应地先垂直面,后水平面;先阴阳角,细部后大 面 , 而 且 每 一 道 涂 膜 防 水 的 涂 刷 顺 序 都 应 相 互 垂 直 ; 2)、在需要重点处理的细部,要增加一道增强涂布或玻璃丝布,特别部位如阴阳角处要做尺寸为 50mm 的聚合物水泥砂浆圆弧,再做附加防水层,宽度为 300mm; 3)、涂刷涂膜防水层时要待前一层涂膜固化干燥后进行,并应先检查其上有无残留的气孔或气泡; 4)、在底胶干燥固化后,用塑料或橡皮刮板均匀涂刷一层厚约为 0.6mm 的涂料,涂刮时用力要均匀一致。平面或坡面施工后在防水层未固化前不应踩踏,涂抹过程中要留出施工退路,或采纳分区,分片后退法施工; 5)、第二遍涂膜的施工:在第一遍涂膜固化 24 小时后,对所涂膜的空鼓、气孔、砂、卷进涂料的灰尘、涂层伤痕和固化不良等进行修补后刮第二遍涂料,涂刮方向与第一遍涂刮 方 向 垂 直 , 厚 度 控 制 在 0.7mm 左 右 , 涂 膜 顺 序 先 立 面 后 平 面 ; 6)、在第二层涂膜固化 24 小时后,第三遍涂膜,厚度应控制在 0.7mm 左右,涂膜总厚度根据设计要求控制在 2mm 左右; 二、混凝土浇筑过程振捣压实注意问题:1)、采纳插入式振捣器捣实...
