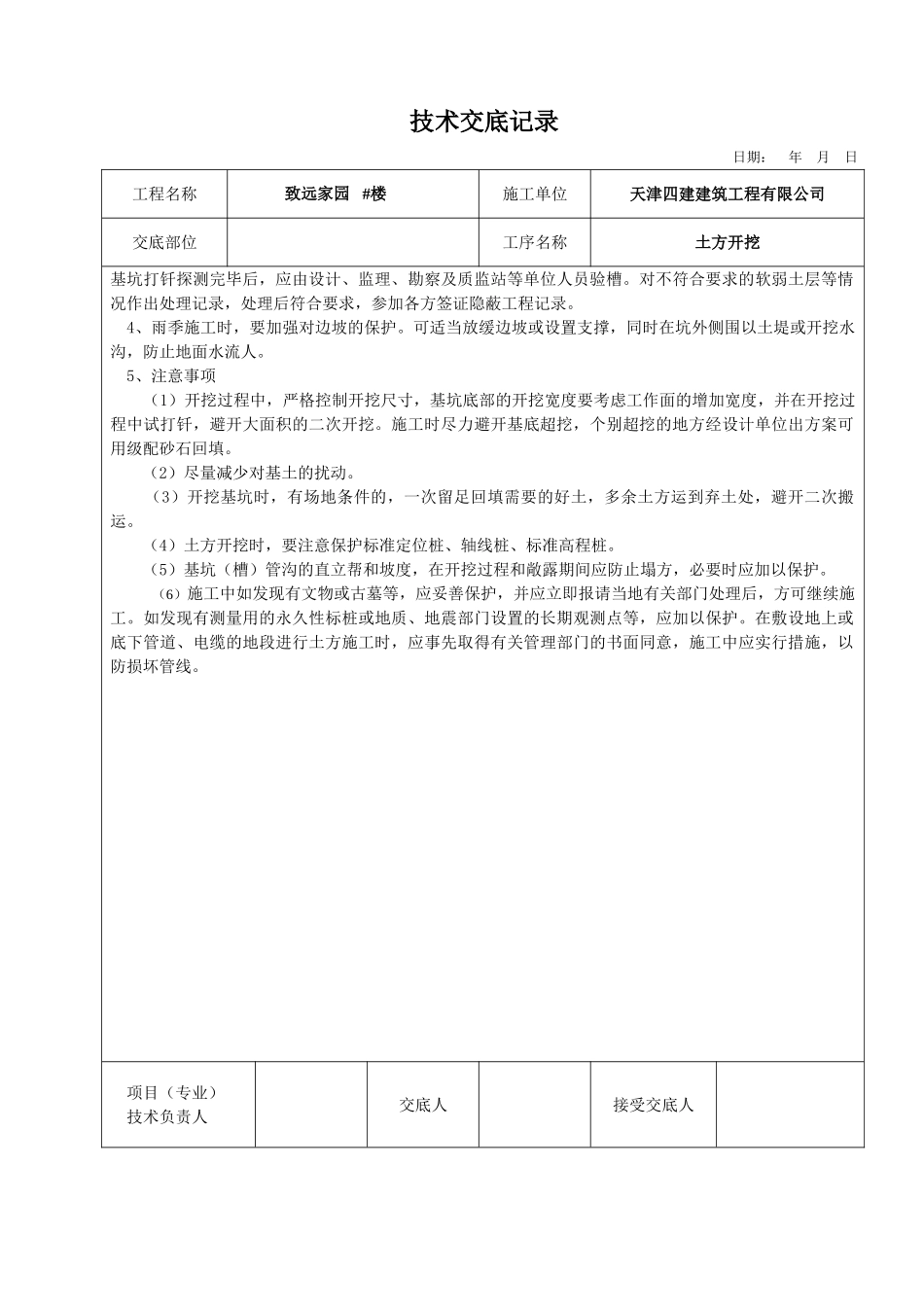

技术交底记录 日期: 年 月 日工程名称致远家园 #楼施工单位天津四建建筑工程有限公司交底部位工序名称土方开挖交底内容:一、土方开挖质量要求 1、主控项目 (1)标高的允许偏差(单位:mm):桩基、基坑、基槽的允许偏差值+O、-50
(2)长度、宽度(由设计中心线向两边量)允许偏差值(单位:mm):桩基、基坑、基槽的允许偏差值+200、-50
(3)边坡:不少于 1:0
75,现场特别情况另行决定
2、一般项目(1)表面平整度(单位:mm):桩基、基坑、基槽的允许偏差值 20
(2)基底土性:挖至设计要求的持力层
二、工艺流程土方开挖的工艺流程为:测量放线、验线 开挖 修槽 钎探 验槽三、操作工艺本工程采纳机械开挖: 1、 机械开挖时,要配合少量人工清土,将机械挖不到的地方运到机械作业半径内,由机械运走
机械开挖在接近槽底时,用水准仪控制标高,预留 20 一 30cm 土层人工开挖,以防止超挖
2、开挖到距槽底 50cm 以内后,测量人员抄出距槽底 50cm 的水平标志线,然后在槽帮上或基坑底部钉上小木橛,清理底部土层时用它们来控制标高
根据轴线及基础轮廓检验基槽尺寸,修整边坡和基底
3、土方开挖完毕后,对基地要进行钎探
钎探点根据独立基础按梅花型布置,间距 1
0m,深度为 2
5 米且不少于独立基础的短边尺寸
打钎使用钢钎,钎杆直径 Φ25,净用长度 2
8m 左右大锤重 4~5kg
打钎时,大锤落距为 50cm,使其自由下落,将钢钎打入土层中,每打入 30cm,记录一次锤击数
直至打入 2
钎探完成后,钎孔要用干中细砂贯实
同时在钎探平面布置图上注明基底有无异常
