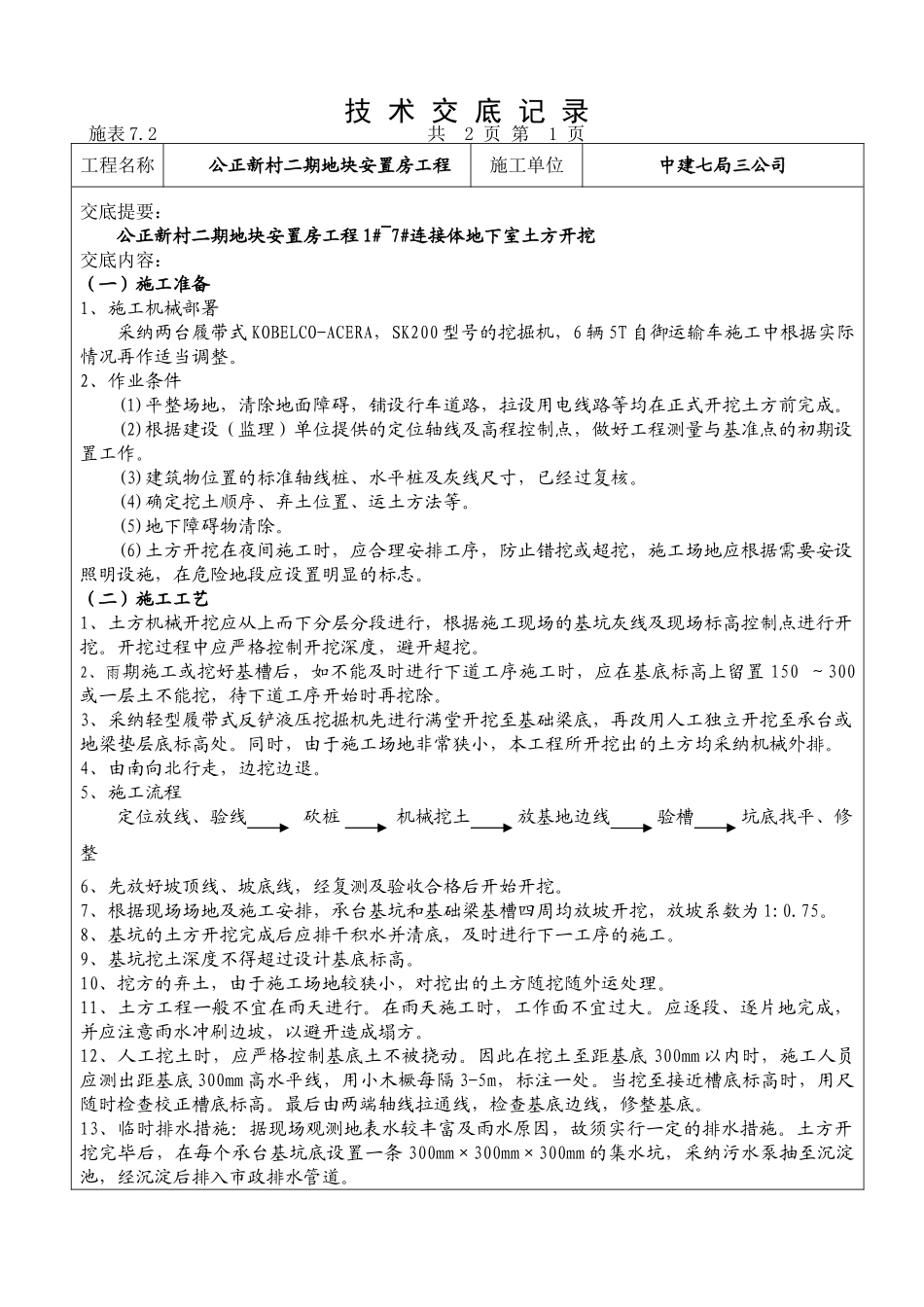

技 术 交 底 记 录施表 7
2 共 2 页 第 1 页工程名称公正新村二期地块安置房工程施工单位中建七局三公司交底提要:公正新村二期地块安置房工程 1#~7#连接体地下室土方开挖交底内容:(一)施工准备1、施工机械部署采纳两台履带式 KOBELCO-ACERA,SK200 型号的挖掘机,6 辆 5T 自御运输车施工中根据实际情况再作适当调整
2、作业条件(1)平整场地,清除地面障碍,铺设行车道路,拉设用电线路等均在正式开挖土方前完成
(2)根据建设(监理)单位提供的定位轴线及高程控制点,做好工程测量与基准点的初期设置工作
(3)建筑物位置的标准轴线桩、水平桩及灰线尺寸,已经过复核
(4)确定挖土顺序、弃土位置、运土方法等
(5)地下障碍物清除
(6)土方开挖在夜间施工时,应合理安排工序,防止错挖或超挖,施工场地应根据需要安设照明设施,在危险地段应设置明显的标志
(二)施工工艺1、土方机械开挖应从上而下分层分段进行,根据施工现场的基坑灰线及现场标高控制点进行开挖
开挖过程中应严格控制开挖深度,避开超挖
2、雨期施工或挖好基槽后,如不能及时进行下道工序施工时,应在基底标高上留置 150 ~300或一层土不能挖,待下道工序开始时再挖除
3、采纳轻型履带式反铲液压挖掘机先进行满堂开挖至基础梁底,再改用人工独立开挖至承台或地梁垫层底标高处
同时,由于施工场地非常狭小,本工程所开挖出的土方均采纳机械外排
4、由南向北行走,边挖边退
5、施工流程定位放线、验线 砍桩 机械挖土 放基地边线 验槽 坑底找平、修整6、先放好坡顶线、坡底线,经复测及验收合格后开始开挖
7、根据现场场地及施工安排,承台基坑和基础梁基槽四周均放坡开挖,放坡系数为 1:0
8、基坑的土方开挖完成后应排干积水并清底,及时进行下一工序的施工
9、基坑挖土深度不得超过设计基底标高

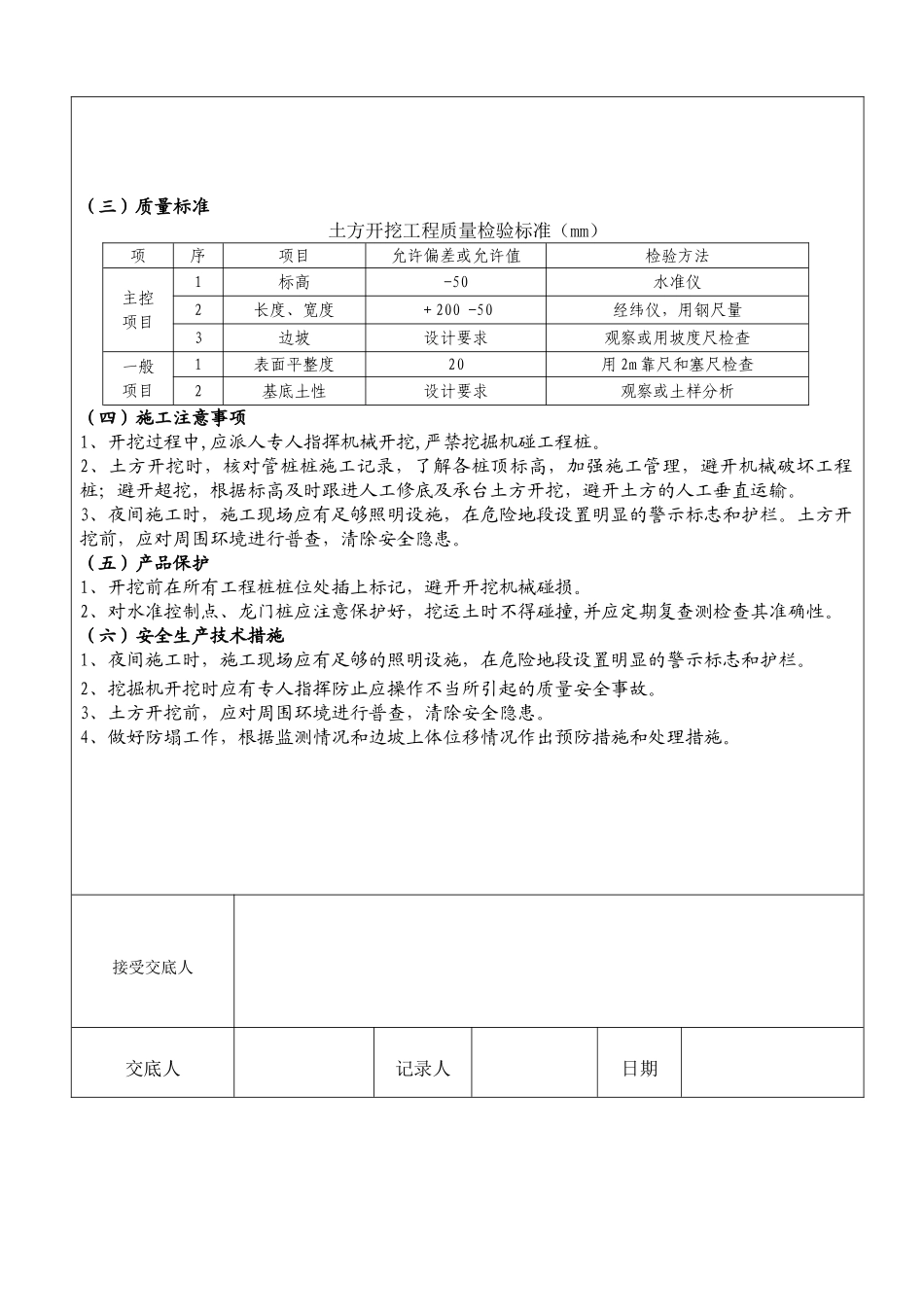

10、挖方的弃土,由于施工场地较
