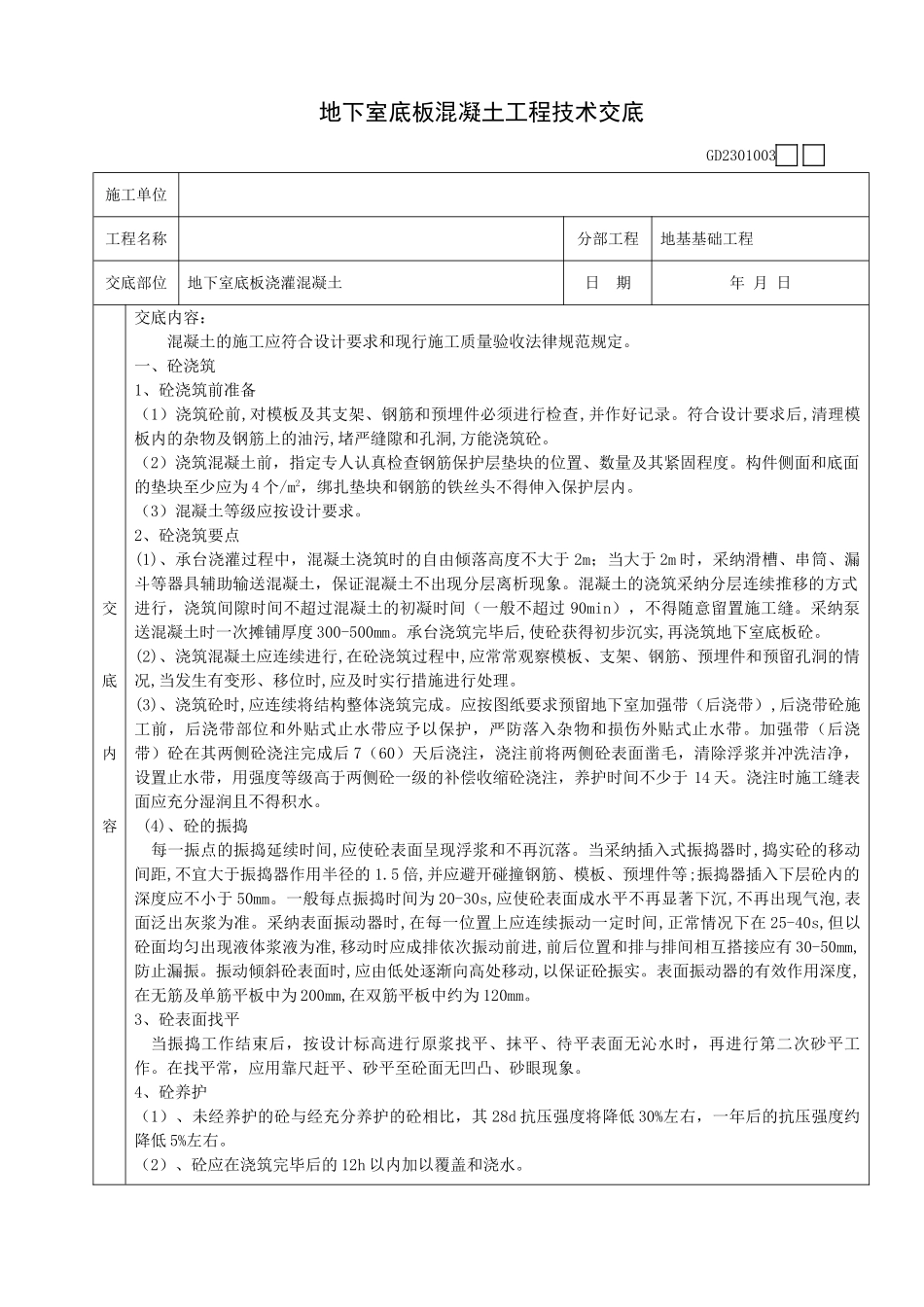

地下室底板混凝土工程技术交底 GD2301003施工单位工程名称分部工程地基基础工程交底部位地下室底板浇灌混凝土日 期年 月 日交底内容交底内容:混凝土的施工应符合设计要求和现行施工质量验收法律规范规定
一、砼浇筑1、砼浇筑前准备(1)浇筑砼前,对模板及其支架、钢筋和预埋件必须进行检查,并作好记录
符合设计要求后,清理模板内的杂物及钢筋上的油污,堵严缝隙和孔洞,方能浇筑砼
(2)浇筑混凝土前,指定专人认真检查钢筋保护层垫块的位置、数量及其紧固程度
构件侧面和底面的垫块至少应为 4 个/m2,绑扎垫块和钢筋的铁丝头不得伸入保护层内
(3)混凝土等级应按设计要求
2、砼浇筑要点(1)、承台浇灌过程中,混凝土浇筑时的自由倾落高度不大于 2m;当大于 2m 时,采纳滑槽、串筒、漏斗等器具辅助输送混凝土,保证混凝土不出现分层离析现象
混凝土的浇筑采纳分层连续推移的方式进行,浇筑间隙时间不超过混凝土的初凝时间(一般不超过 90min),不得随意留置施工缝
采纳泵送混凝土时一次摊铺厚度 300-500mm
承台浇筑完毕后,使砼获得初步沉实,再浇筑地下室底板砼
(2)、浇筑混凝土应连续进行,在砼浇筑过程中,应常常观察模板、支架、钢筋、预埋件和预留孔洞的情况,当发生有变形、移位时,应及时实行措施进行处理
(3)、浇筑砼时,应连续将结构整体浇筑完成
应按图纸要求预留地下室加强带(后浇带),后浇带砼施工前,后浇带部位和外贴式止水带应予以保护,严防落入杂物和损伤外贴式止水带
加强带(后浇带)砼在其两侧砼浇注完成后 7(60)天后浇注,浇注前将两侧砼表面凿毛,清除浮浆并冲洗洁净,设置止水带,用强度等级高于两侧砼一级的补偿收缩砼浇注,养护时间不少于 14 天
浇注时施工缝表面应充分湿润且不得积水
(4)、砼的振捣 每一振点的振捣延续时间,应使砼表面呈现浮浆和不再沉落
当采纳插入式振捣器时,捣实砼的移
