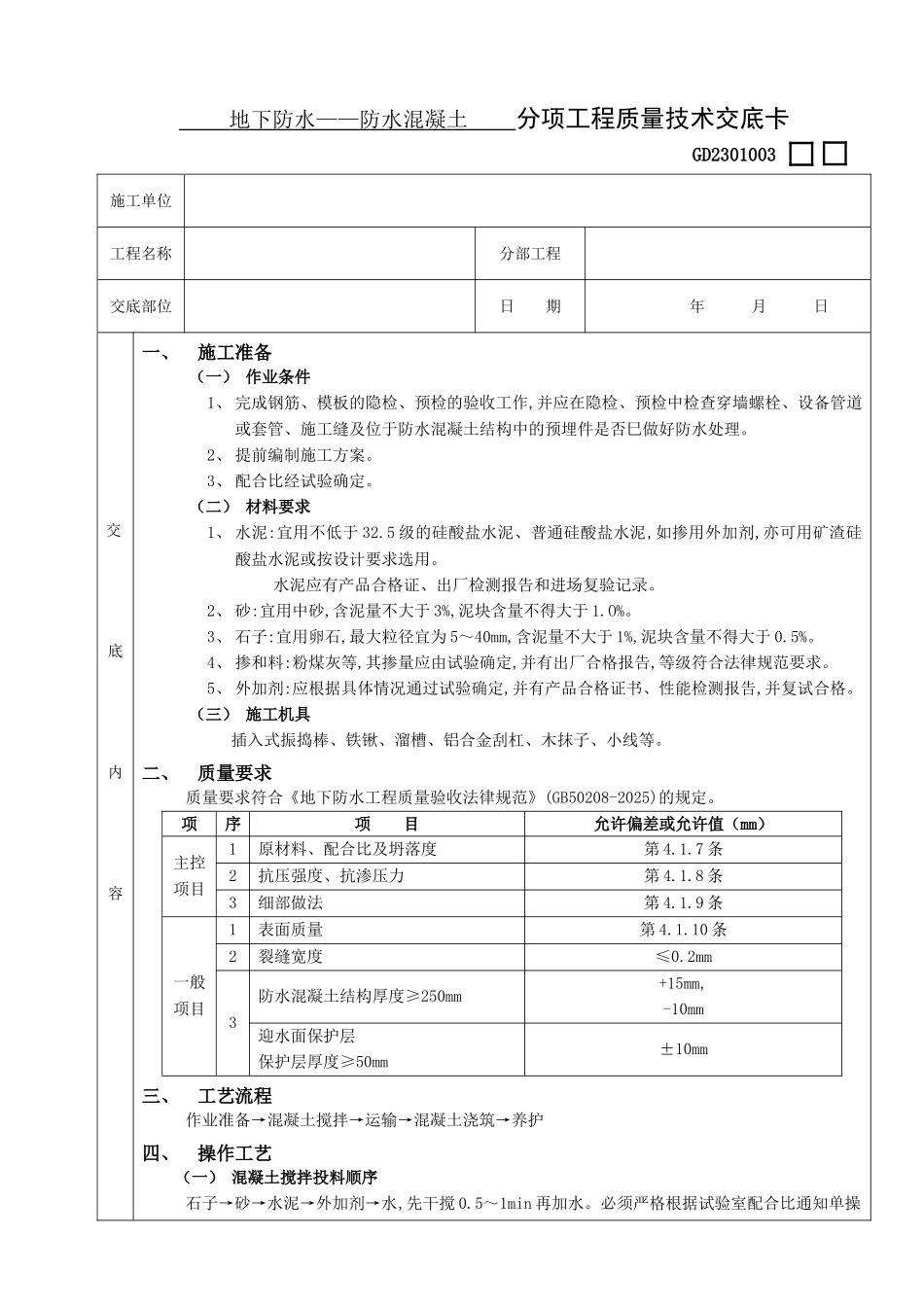

地下防水——防水混凝土 分项工程质量技术交底卡GD2301003 施工单位工程名称分部工程交底部位日 期 年 月 日交底内容一、施工准备(一) 作业条件1、 完成钢筋、模板的隐检、预检的验收工作,并应在隐检、预检中检查穿墙螺栓、设备管道或套管、施工缝及位于防水混凝土结构中的预埋件是否巳做好防水处理
2、 提前编制施工方案
3、 配合比经试验确定
(二) 材料要求1、 水泥:宜用不低于 32
5 级的硅酸盐水泥、普通硅酸盐水泥,如掺用外加剂,亦可用矿渣硅酸盐水泥或按设计要求选用
水泥应有产品合格证、出厂检测报告和进场复验记录
2、 砂:宜用中砂,含泥量不大于 3%,泥块含量不得大于 1
3、 石子:宜用卵石,最大粒径宜为 5~40mm,含泥量不大于 1%,泥块含量不得大于 0
4、 掺和料:粉煤灰等,其掺量应由试验确定,并有出厂合格报告,等级符合法律规范要求
5、 外加剂:应根据具体情况通过试验确定,并有产品合格证书、性能检测报告,并复试合格
(三) 施工机具插入式振捣棒、铁锹、溜槽、铝合金刮杠、木抹子、小线等
二、质量要求质量要求符合《地下防水工程质量验收法律规范》(GB50208-2025)的规定
项序项 目允许偏差或允许值(mm)主控项目1原材料、配合比及坍落度第 4
7 条2抗压强度、抗渗压力第 4
8 条3细部做法第 4
9 条一般项目1表面质量第 4
10 条2裂缝宽度≤0
2mm3防水混凝土结构厚度≥250mm+15mm,-10mm迎水面保护层保护层厚度≥50mm±10mm三、工艺流程作业准备→混凝土搅拌→运输→混凝土浇筑→养护四、操作工艺(一) 混凝土搅拌投料顺序石子→砂→水泥→外加剂→水,先干搅 0
5~1min 再加水
必须严格根据试验室配合比通知单操交底内容作,不得擅自修改散袋水泥、砂、石的用量,务必每车过磅

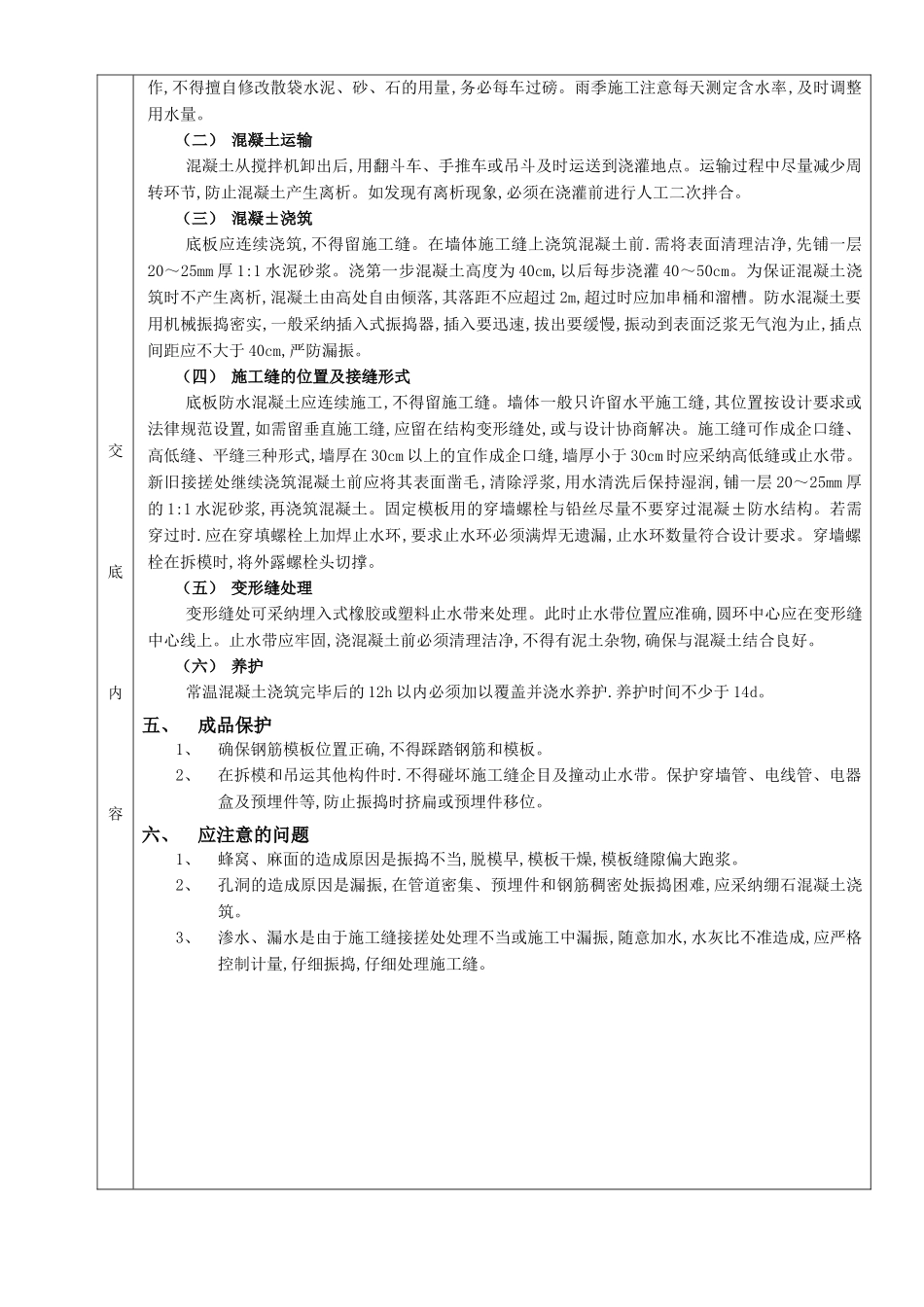

雨季施工注意每天
